雨期施工专项方案.docx
《雨期施工专项方案.docx》由会员分享,可在线阅读,更多相关《雨期施工专项方案.docx(21页珍藏版)》请在优知文库上搜索。

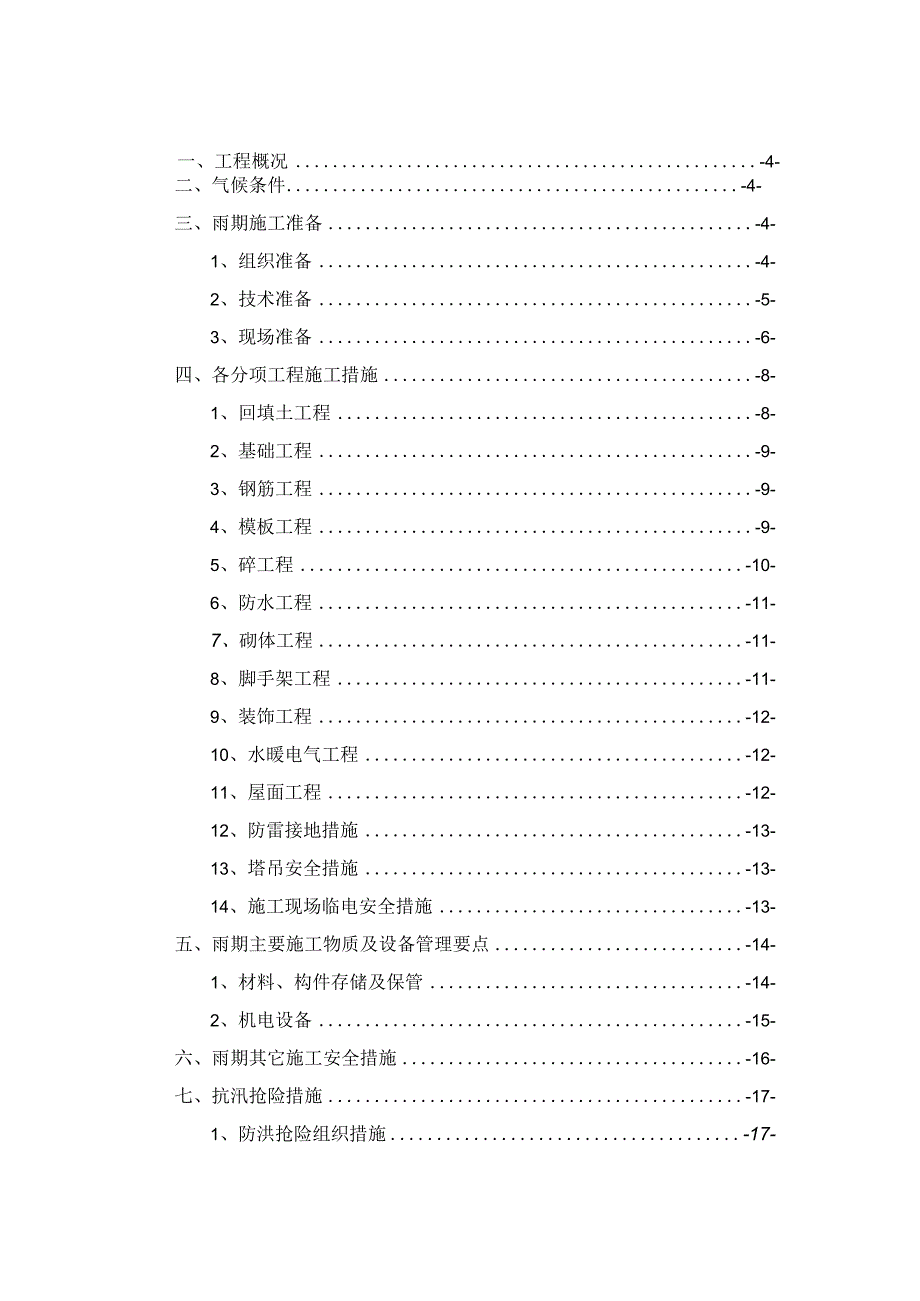

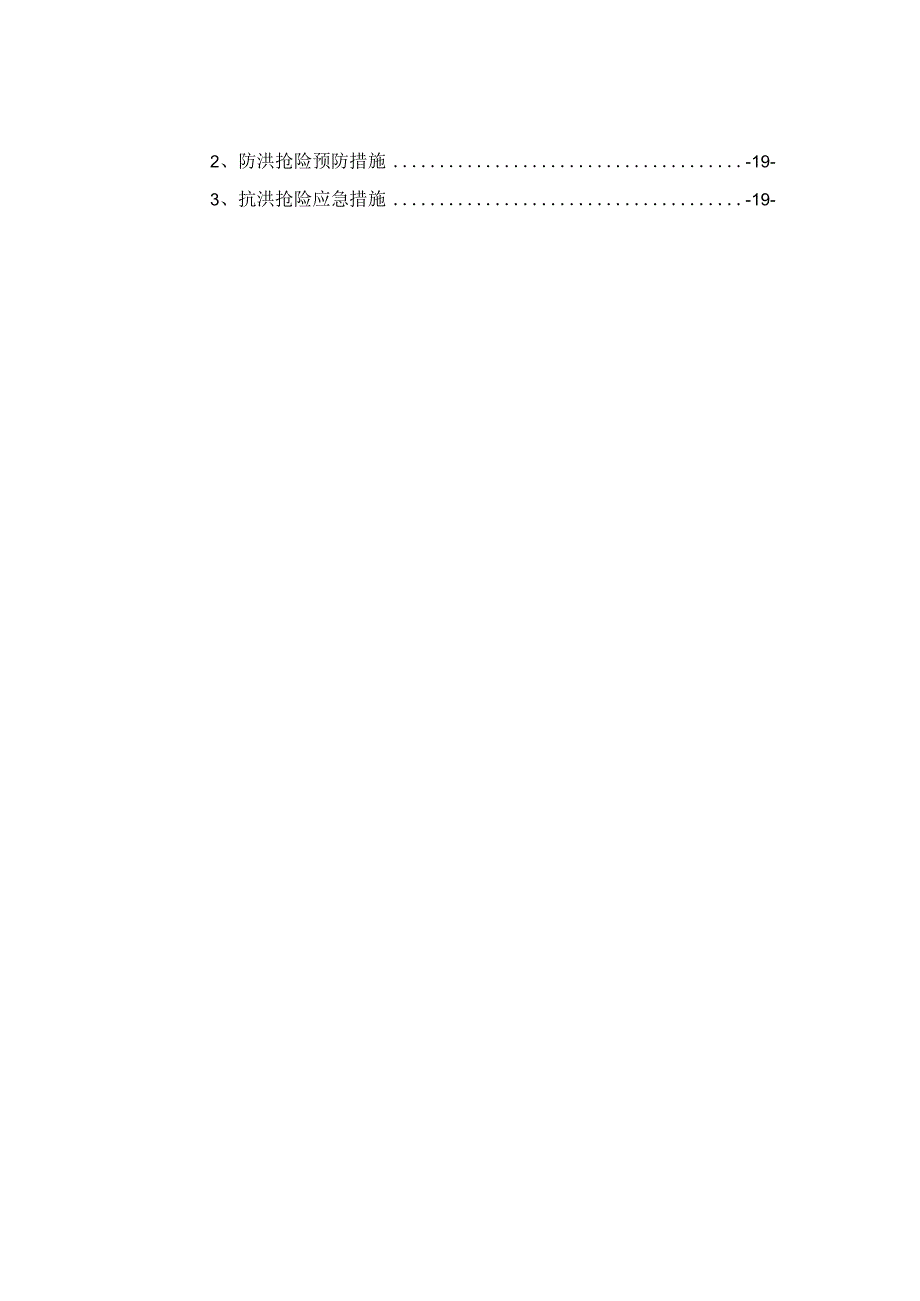

1、,建筑抗震加固工程雨期施工方案编制人:审核人:审批人:有限公司日期:年月日目录一、工程概况-4-二、气候条件-4-三、雨期施工准备-4-1、组织准备-4-2、技术准备-5-3、现场准备-6-四、各分项工程施工措施-8-1、回填土工程-8-2、基础工程-9-3、钢筋工程-9-4、模板工程-9-5、碎工程-10-6、防水工程-11-7、砌体工程-11-8、脚手架工程-11-9、装饰工程-12-10、水暖电气工程-12-11、屋面工程-12-12、防雷接地措施-13-13、塔吊安全措施-13-14、施工现场临电安全措施-13-五、雨期主要施工物质及设备管理要点-14-1、材料、构件存储及保管-14-
2、2、机电设备-15-六、雨期其它施工安全措施-16-七、抗汛抢险措施-17-1、防洪抢险组织措施-17-2、防洪抢险预防措施-19-3、抗洪抢险应急措施-19-一、工程概况本工程为北京市西城区,建造年代为70年代,一直作为住宅楼使用至今。本工程未进行过抗震加固,现对本工程不满足抗震鉴定标准的地方进行抗震加固,为提高该居民楼抗震能力,减少能源消耗,遵循北京市人民政府要求对该居民楼进行抗震加固和节能改造。二、气候条件北京的气候为典型的北温带半湿润大陆性季风气候,夏季高温多雨,冬季寒冷干燥,春、秋短促,为华北地区降雨最多的地区之一。降水季节分配很不均匀,全年降水的80%集中在夏季6、7、8三个月,7
3、、8月有大雨。根据工期进度安排,雨季施工阶段工程主要包括:回填土工程;基础工程;钢筋工程;模板工程;险工程;防水工程;吊装工程;砌体工程;脚手架工程;装饰工程;防雷接地;水暖电气工程;施工现场临电等。为确保工程在雷雨大风天气安全、顺利的施工。特编制本方案指导雨季施工作业。三、雨期施工准备1、组织准备1.1项目部成立雨期施工安全领导小组成立以项目经理为组长的雨季安全领导小组,全面负责本工程施工的雨季安全工作,在雨季施工时组织防洪抢险突击队,设专人观察险情为领导小组提供决策依据,保证雨季施工的安全。雨季施工安全领导小组组长:副组长:组员:1.2职责划分组长、副组长:负责雨季施工中所有技术安全问题的
4、处理,对雨季施工中可能出现的技术安全问题加以解决,保证雨季施工中不因技术安全问题影响工程的施工质量安全;负责雨季施工中施工生产的有序进行,协调施工中各工序的衔接,保证施工进度,确保雨季施工的正常进行。组员:负责雨季施工中各项工序的质量监督,各项技术准备,做好雨季施工中各分部分项工程的技术、质量、安全交底,为雨季施工做好技术支持和质量安全监督。1.3雨季施工以预防为主,采取防雨措施及加强排水手段相结合,确保雨季时生产的正常进行,不受季节气候影响。1.4做好施工人员的雨季施工培训工作,组织相关人员进行施工现场的准备工作,并进行一次全面的施工现场的检查,包括检查临时设施、临时用水管道,临时用电,机械
5、设备等各项工作。1 .5加强雨季施工的信息反馈,对容易发生问题的要采取防范措施,设法排除隐患,同时合理安排日常工作。2、技术准备1.1 加强雨季施工的专业安全培训和施工技术安全交底。组织施工技术人员学习贯彻有关雨季施工的国家规范、规程、标准和有关文件,对雨季专业人员进行专业知识及管理文件培训。2 .2认真熟悉施工图纸,了解进入雨施的各单位工程设计状况及施工特点,提出针对性的雨期施工技术措施。对进入雨期施工但不适于雨施项目及时与业主及设计院联系共同研究解决。3 .3项目部将严格执行技术交底制度,将雨季各项技术要求从管理人员到分包及个人进行层层分级技术交底。4 .4项目部各现场管理人员将对其责任范
6、围内具体负责的工程项目向具体分包责任人或班组长进行具体技术交底。交底内容主要为针对性的具体施工工艺、操作要点、质量要求等内容。2. 5派专人与当地气象站保持联系,接收天气预报,每天公布,如遇到暴雨、大风天气及时报告项目部和通知作业班组。3、现场准备3.1对施工现场进行必要的休整,做好排水及防雷措施。3. 2在进入雨季施工前,对所使用的机械设备以及各种防护设施,进行一次检查、维修和保养,确保在雨季期间大型机械运转正常,防止各种机具、设施和机械设备事故的发生。3. 3项目部要做好雨季环境保护、防风工作。3. 4项目部做好雨季职工生活后勤工作,临时用电照明(动力)线路应进行排查,不符合规定的应及时更
7、换。3. 5机电设备及材料保护(1)机电设备:全面检查施工现场临电设施,保证各级用电设备及保护设施、防雨设施安全有效。现场配电箱、闸箱、电缆临时支架需加固的及时加固,对缺少罩、无门的及时补齐,确保用电安全,机械正常运转。(2)塔式起重机的接地装置要全面进行检查,其接地体的深度、距离、地线截面应符合规程要求,并进行测试。塔基四周两侧设置排水沟,要求在大雨过后,及时对塔吊的垂直和沉降进行观测。(3)对雨淋、受潮而影响性能的材料(方木、木模)要采取防潮防雨措施,可放入棚内或用雨布覆盖,集中分类垫高码放并应通风良好。进场钢材应架空入棚或用雨布覆盖以防锈蚀。成品、半成品应入棚堆放或用雨布覆盖以免雨淋。3
- 配套讲稿:
如PPT文件的首页显示word图标,表示该PPT已包含配套word讲稿。双击word图标可打开word文档。
- 特殊限制:
部分文档作品中含有的国旗、国徽等图片,仅作为作品整体效果示例展示,禁止商用。设计者仅对作品中独创性部分享有著作权。
- 关 键 词:
- 施工 专项 方案
