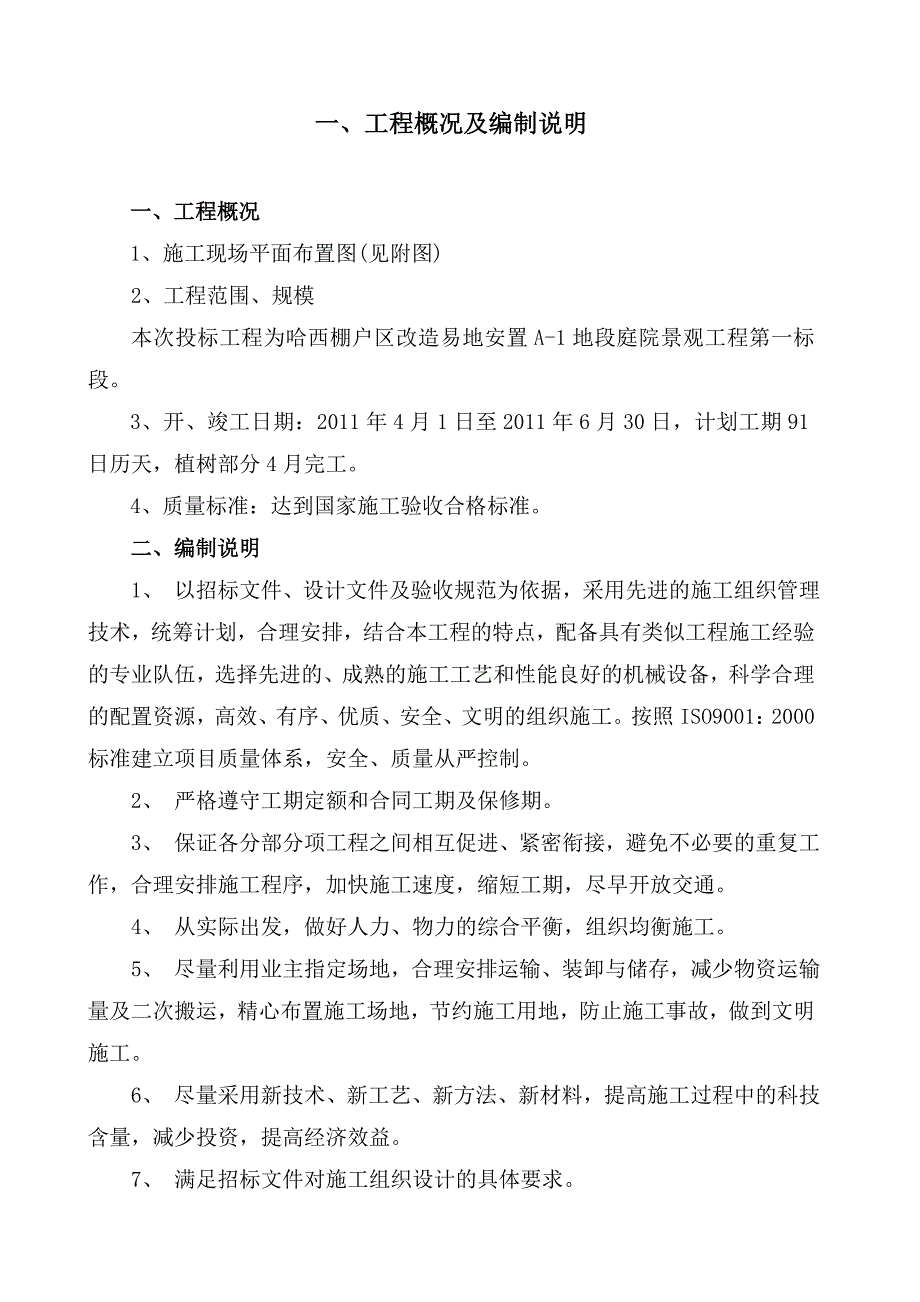

1、一、工程概况及编制说明一、工程概况1、施工现场平面布置图(见附图)2、工程范围、规模本次投标工程为哈西棚户区改造易地安置A-1地段庭院景观工程第一标段。3、开、竣工日期:2011年4月1日至2011年6月30日,计划工期91日历天,植树部分4月完工。4、质量标准:达到国家施工验收合格标准。二、编制说明1、 以招标文件、设计文件及验收规范为依据,采用先进的施工组织管理技术,统筹计划,合理安排,结合本工程的特点,配备具有类似工程施工经验的专业队伍,选择先进的、成熟的施工工艺和性能良好的机械设备,科学合理的配置资源,高效、有序、优质、安全、文明的组织施工。按照ISO9001:2000标准建立项目质量
2、体系,安全、质量从严控制。2、 严格遵守工期定额和合同工期及保修期。3、 保证各分部分项工程之间相互促进、紧密衔接,避免不必要的重复工作,合理安排施工程序,加快施工速度,缩短工期,尽早开放交通。4、 从实际出发,做好人力、物力的综合平衡,组织均衡施工。5、 尽量利用业主指定场地,合理安排运输、装卸与储存,减少物资运输量及二次搬运,精心布置施工场地,节约施工用地,防止施工事故,做到文明施工。6、 尽量采用新技术、新工艺、新方法、新材料,提高施工过程中的科技含量,减少投资,提高经济效益。7、 满足招标文件对施工组织设计的具体要求。二、主要分部分项工程施工方案及技术措施为确保哈西棚户区改造易地安置A

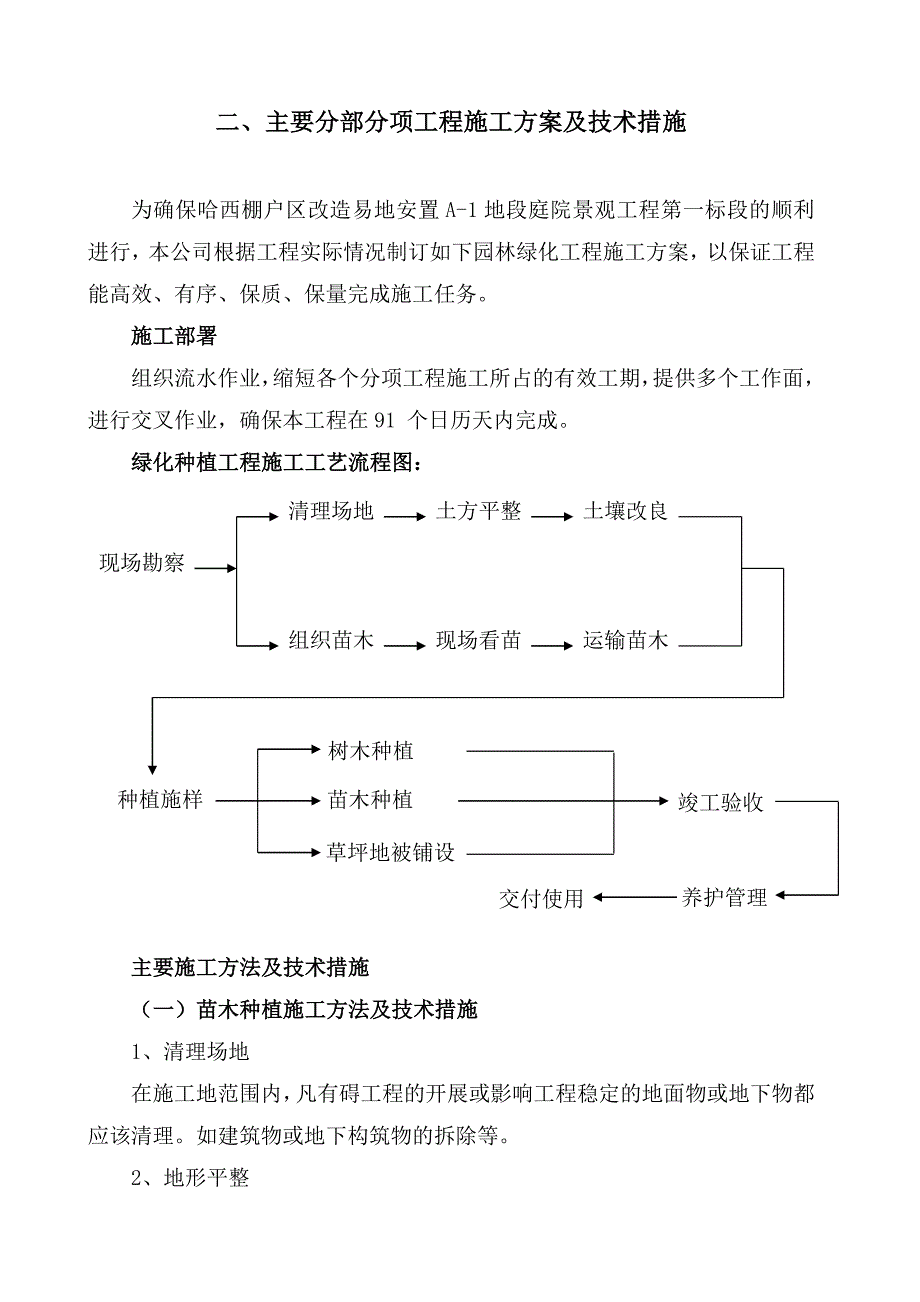

3、-1地段庭院景观工程第一标段的顺利进行,本公司根据工程实际情况制订如下园林绿化工程施工方案,以保证工程能高效、有序、保质、保量完成施工任务。施工部署组织流水作业,缩短各个分项工程施工所占的有效工期,提供多个工作面,进行交叉作业,确保本工程在91 个日历天内完成。绿化种植工程施工工艺流程图:现场勘察清理场地组织苗木土方平整现场看苗土壤改良运输苗木种植施样树木种植苗木种植草坪地被铺设竣工验收养护管理交付使用主要施工方法及技术措施(一)苗木种植施工方法及技术措施1、清理场地在施工地范围内,凡有碍工程的开展或影响工程稳定的地面物或地下物都应该清理。如建筑物或地下构筑物的拆除等。2、地形平整地形平整是绿

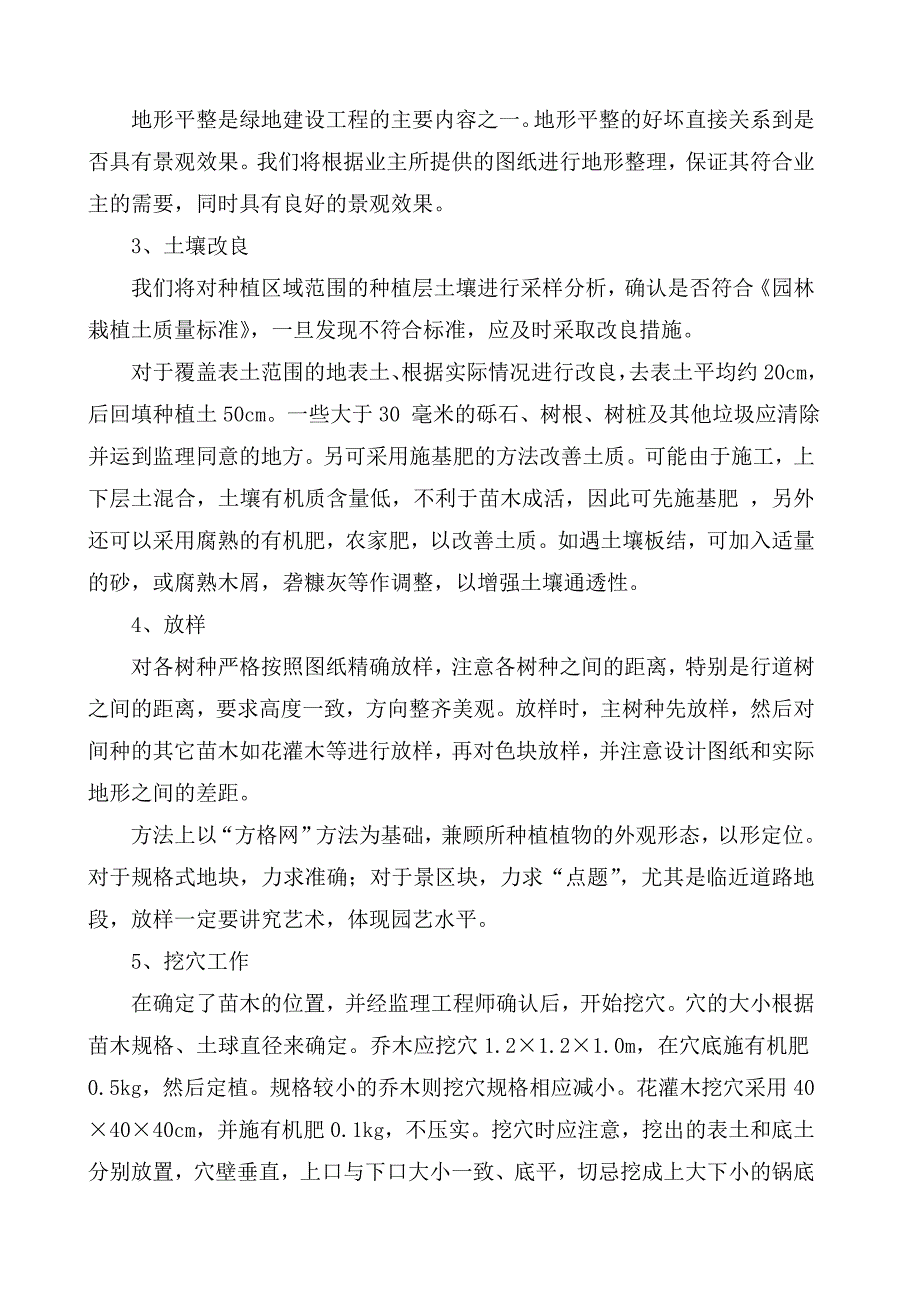

4、地建设工程的主要内容之一。地形平整的好坏直接关系到是否具有景观效果。我们将根据业主所提供的图纸进行地形整理,保证其符合业主的需要,同时具有良好的景观效果。3、土壤改良我们将对种植区域范围的种植层土壤进行采样分析,确认是否符合园林栽植土质量标准,一旦发现不符合标准,应及时采取改良措施。对于覆盖表土范围的地表土、根据实际情况进行改良,去表土平均约20cm,后回填种植土50cm。一些大于30 毫米的砾石、树根、树桩及其他垃圾应清除并运到监理同意的地方。另可采用施基肥的方法改善土质。可能由于施工,上下层土混合,土壤有机质含量低,不利于苗木成活,因此可先施基肥 ,另外还可以采用腐熟的有机肥,农家肥,以改
5、善土质。如遇土壤板结,可加入适量的砂,或腐熟木屑,砻糠灰等作调整,以增强土壤通透性。4、放样对各树种严格按照图纸精确放样,注意各树种之间的距离,特别是行道树之间的距离,要求高度一致,方向整齐美观。放样时,主树种先放样,然后对间种的其它苗木如花灌木等进行放样,再对色块放样,并注意设计图纸和实际地形之间的差距。方法上以“方格网”方法为基础,兼顾所种植植物的外观形态,以形定位。对于规格式地块,力求准确;对于景区块,力求“点题”,尤其是临近道路地段,放样一定要讲究艺术,体现园艺水平。5、挖穴工作在确定了苗木的位置,并经监理工程师确认后,开始挖穴。穴的大小根据苗木规格、土球直径来确定。乔木应挖穴1.21
6、.21.0m,在穴底施有机肥0.5kg,然后定植。规格较小的乔木则挖穴规格相应减小。花灌木挖穴采用404040cm,并施有机肥0.1kg,不压实。挖穴时应注意,挖出的表土和底土分别放置,穴壁垂直,上口与下口大小一致、底平,切忌挖成上大下小的锅底形。否则踏实时会使根系劈裂或因雨水集中积于底部,造成树木生长不良甚至死亡,根系不接触肥料,呈自然散开状。6、苗木选购、起苗、包装、运输选购:所选的苗木必须生长健壮,根系发达,无病虫害,且达到图纸设计规格要求。树木必须主干通直,树冠要求全冠、饱满且不偏冠,坚决不用截头苗;灌木须树冠完整,不脱脚。起苗、包装:所选用的苗木要求全部带土球。乔木土球直径为胸径8-
7、10 倍,树木起挖时,对粗根要用手锯锯断,切忌用硬铲。起苗前1-2 天应灌水一次。采用人工起挖。 树木起挖后及时用草绳严包扎紧捆绑并喷水保湿,应适当对其根部作修剪,用50ppm 萘乙酸喷涂,以促进其根系恢复;花灌木的起挖也应严格按施工规范操作。运输:苗木起挖并包扎完成后及时装运,装卸时应小心轻放,不损伤苗木,小苗堆放不宜太厚,以防发热伤苗。车辆内先垫好草袋之类,装平时,树梢向后一致安放,不要压得太紧。最后用麻布盖好,并用绳捆好。7、苗木种植、绑扎、支撑、浇水在栽植前,为了提高成活率和培养树型,在不影响树形美观的前提下,于种植前进行适当的修剪。对干性强必须留中干的优势树种,采用削枝保干的方法;对
