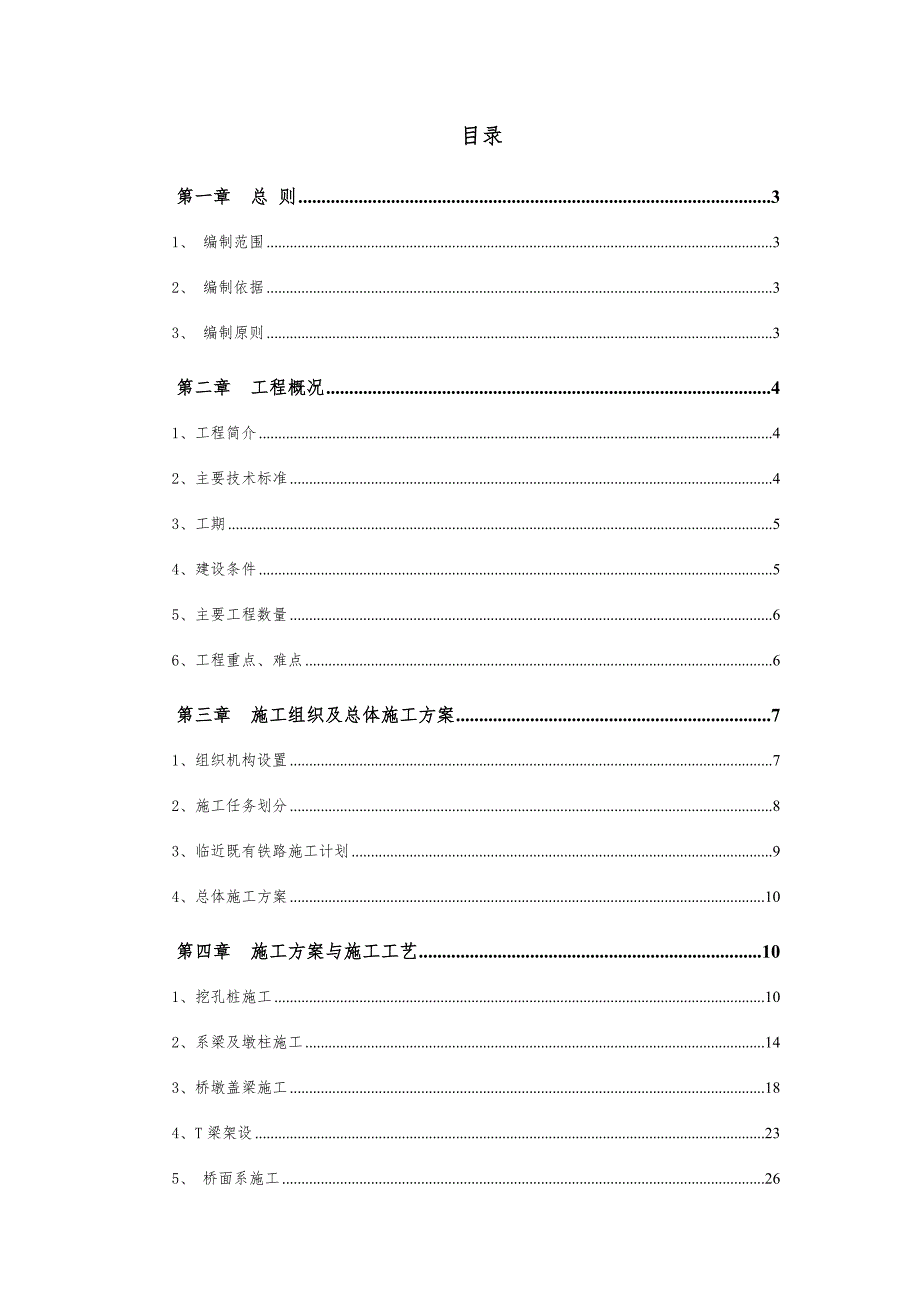

1、目录第一章 总 则31、 编制范围32、 编制依据33、 编制原则3第二章 工程概况41、工程简介42、主要技术标准43、工期54、建设条件55、主要工程数量66、工程重点、难点6第三章 施工组织及总体施工方案71、组织机构设置72、施工任务划分83、临近既有铁路施工计划94、总体施工方案10第四章 施工方案与施工工艺101、挖孔桩施工102、系梁及墩柱施工143、桥墩盖梁施工184、T梁架设235、 桥面系施工26第五章 质量保证体系与保证措施281.质量保证体系282.质量目标283.质量保证组织机构284.质量保证措施28第六章 安全保证措施311.安全生产目标312.安全保证措施314
2、、既有线要点架梁的点前、点中、点后的工作要点335、既有线施工安全“卡死”制度346、安全防护规定347、既有线安全施工注意事项368、跨线施工安全注意事项379、铁路行车线上施工安全保证措施38第七章 应急救援预案401、 总则402、 组织指挥体系及职责413、 工作原则424 、安全事故报告程序435 、营业线施工事故报告程序436 、应急预案响应447、 安全组织机构及联络人员49第一章 总 则1、 编制范围本方案编制的范围为南昌至宁都高速公路冈上至宁都段土建工程A6合同段跨京九铁路桥梁施工,即京九铁路分离立交施工。2、 编制依据2.1、由招标文件明确的国家、交通部颁发的现行施工规范及

3、技术规程、质量检验评定标准及验收方法。2.2、南昌至宁都高速公路冈上至宁都段土建工程A6合同段施工图纸。2.3、施工安全操作规程。2.4、国家的法律、法规及地方有关施工安全、工地保安、人员健康、劳动保护、土地使用与管理、环境保护与文明施工方面的具体规定和技术标准。2.5、铁路总公司、南昌铁路局关于跨线施工安全的有关规定。2.6、我公司现有的机械设备、技术实力、施工能力和从事跨线和既有线工程施工实践过程中积累的施工经验。3、 编制原则3.1、跨铁路施工安全第一,不妨碍行车安全,不损坏铁路设施。3.2、严格遵守招标合同文件明确的设计规范、施工规范和质量评定与验收标准。 3.3、坚持技术先进性、科学
4、合理性、经济适用性、安全可靠性与实事求是相结合。3.4、自始至终对施工现场坚持实施全员、全方位、全过程严密监控、动静结合、科学管理的原则。3.5、实施项目法管理,通过对技术、方案、劳务、设备、材料、资金、信息、时间与空间条件的优化处置,实现工期、成本质量及社会信誉的预期目标效果。3.6、合理安排施工顺序,做到布局合理、突出重点、科学组织、均衡生产,以保证施工连续均衡地进行。第二章 工程概况1、工程简介昌宁高速公路A6合同段京九铁路分离立交的1# 2#墩于K36+837.2处跨越铁路,既有铁路里程为K1517+450,跨径为30米先简支后连续T梁,共三跨。(相互位置关系见下图)中跨梁底高程:+4
5、7.905(铁路限界上方最低点),1#、2#墩盖梁顶高程分别为:+47.453、+47.527(最低点),铁路轨顶高程:+39.060,铁路限界高程:+47.560,桥梁净空:9.034m,施工横隔板、湿接缝吊篮底部距梁底高度:1.0m,此时吊篮底距铁路轨顶高度:7.845m。2、主要技术标准公路等级:双向四车道高速公路;设计速度:100kmh;路基宽度:26m;汽车荷载等级:公路-级;设计洪水频率:特大桥1/300、其他桥梁和路基l/100;桥梁净空:9.034;地震动峰值加速度:0.05g;平面坐标系统:1980年北京坐标系统,中央投影带子午线经度11530;高程系统:1985年黄海高程系
6、统。3、工期项目工期:开工工期2013年11月30日,竣工日期 2015年1月31日,总工期14个月。京九铁路分离立交跨既有线施工的1# 2#墩施工进度安排:桩基施工时间为:2014年2月20日2014年3月19日;系梁、墩柱、盖梁施工时间为: 2014年3月20日2014年6月5日;架梁施工时间为: 2014年6月15日2014年6月22日。架桥机过孔及T梁架设时向铁路局申请“天窗”点施工,计划每天要1个点,架设2片梁。详见:京九铁路分离立交既有线施工进度计划横道图4、建设条件自然条件地形、地貌桥区跨低岗山丘,两侧桥台位于岗地中部,地势稍起伏,地形较开阔,桥位地表多为植被灌木,地面高程为41
7、.743.9m。该桥走向与京九铁路相交,桥区岸坡勘察期间未发现不良地质现象,处于自然稳定状态。气象特征桥区属于亚热带季风气候区,气候温和,四季分明,阳光充足,雨量充沛。丰城市年平均气温为15.3-17.7,极端最高气温39.7,极端最低气温-10.5,年平均降水量1552.1毫米,年无霜期274天。水文地质桥区地下水类型主要为第四系松散岩孔隙水和基岩裂隙水,地下水位5m7m,地下水位标高在35.9m36.83m之间。桥区水体对混凝土结构具有中等腐蚀性,对混凝土结构中的钢筋具有微腐蚀性。施工条件交通条件本合同段运输主要是以公路为主,铁路为辅,并由公路、铁路以及市乡道路组成交通运输网,运输条件总体
