1、某某化工有限公司30万吨/年磷酸装置施 工 组 织 设 计编制:审核:审定:某某集团有限公司某某年一月十八日目 录1编制说明2编制依据3工程项目简述4施工部署5施工进度计划6主要施工方法7劳动力组织8施工机械设备进场计划9临时设施规划10保证工期措施11质量保证措施12安全文明健康施工13环境保护措施14冬、雨季施工措施15施工中应遵循的施工标准及规范16施工中应编制的施工方案 17附图:总体施工进度计划网络图施工平面布置图工程项目质量控制程序图施工技术管理基本程序图项目部安全目标管理流程图钢筋施工质量程序控制图模板施工质量程序控制图混凝土施工质量程序控制图静止设备安装程序图传动设备安装程序图

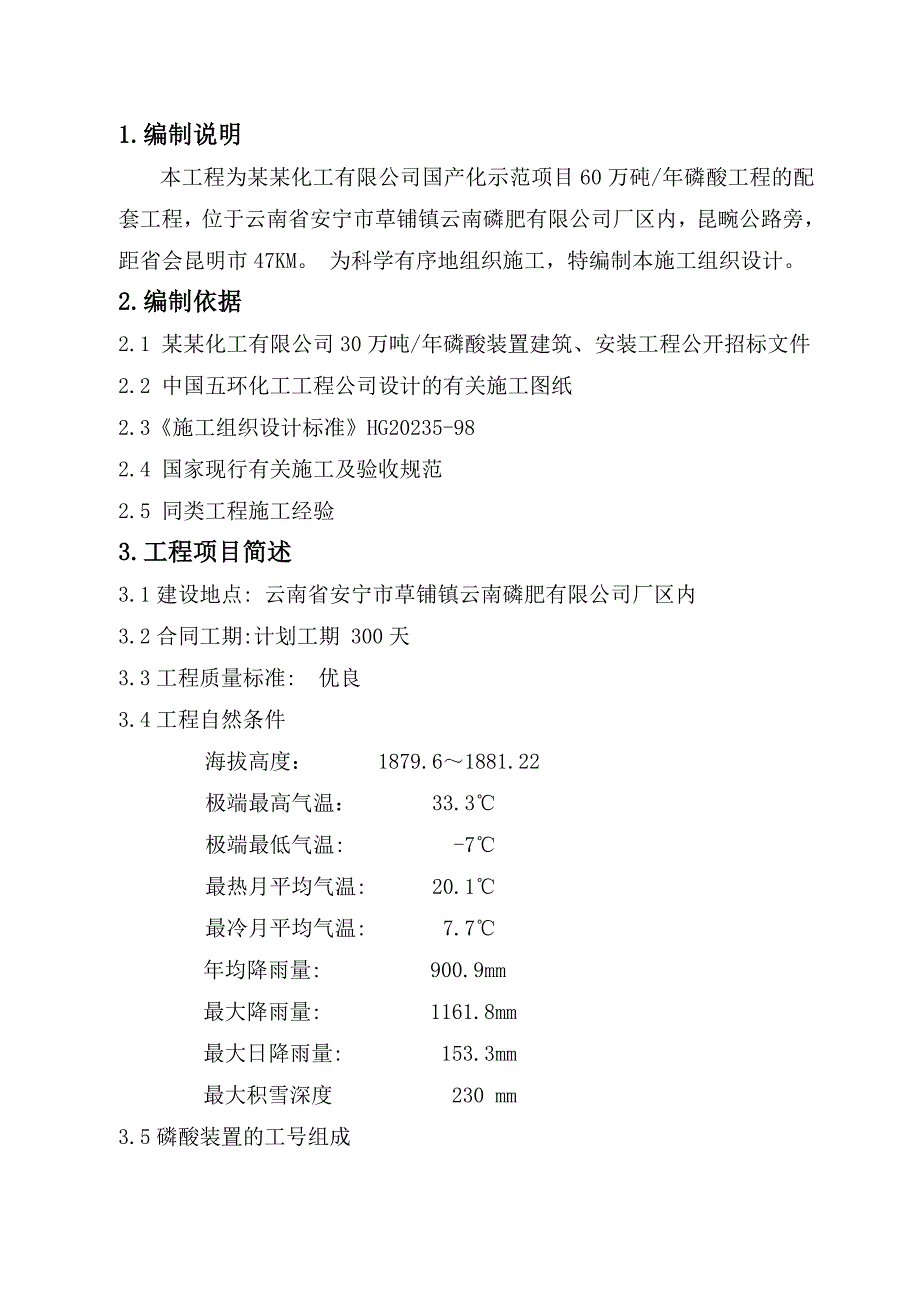

2、工艺配管施工程序图钢结构预制安装程序现场焊接管理程序1.编制说明本工程为某某化工有限公司国产化示范项目60万砘/年磷酸工程的配套工程,位于云南省安宁市草铺镇云南磷肥有限公司厂区内,昆畹公路旁,距省会昆明市47KM。 为科学有序地组织施工,特编制本施工组织设计。2.编制依据2.1 某某化工有限公司30万吨/年磷酸装置建筑、安装工程公开招标文件2.2 中国五环化工工程公司设计的有关施工图纸2.3施工组织设计标准HG20235-982.4 国家现行有关施工及验收规范2.5 同类工程施工经验3.工程项目简述3.1建设地点: 云南省安宁市草铺镇云南磷肥有限公司厂区内3.2合同工期:计划工期 300天3.
3、3工程质量标准: 优良 3.4工程自然条件海拔高度: 1879.61881.22极端最高气温: 33.3极端最低气温: -7最热月平均气温: 20.1最冷月平均气温: 7.7年均降雨量: 900.9mm最大降雨量: 1161.8mm最大日降雨量: 153.3mm最大积雪深度 230 mm3.5磷酸装置的工号组成3.5.1反应贮存工序3.5.2过滤贮存工序3.5.3浓缩、氟吸收工序3.5.4尾气洗涤工序3.6工程特点3.6.1 磷酸装置关键设备过滤机使用PRAYON-BIRP倾覆盖式过滤机,主要材质是904L不锈钢,安装质量要求高,应高度重视.3.6.2衬里设备占80%,防腐质量等级要求高,现场
4、组焊设备占18%,品种多,焊接要求高,这两项工作是磷酸装置安装工作的关键线路。3.6.3磷酸装置的防腐工作不包括在本次投标范围内,但其工作关系到磷酸装置的按时投料和正常生产。 3.6.4工期短、工作量大、交叉作业多。因此必须从组织上、技术方案上高度重视、周密安排、全面落实。资源配置必须考虑全面并且到位。要组织一支精干、高效、装备一流的施工队伍。4.施工部署4.1施工组织机构本工程实现项目法管理,建立以工程进度、质量、安全、成本及环境保护等各职能管理人员组成的高效管理层和工种配套、专业技术精湛的劳务层。技术管理成立二级技术管理层,即以公司总工程师为首的配以各专业高级工程师组成的专家层,负责技术咨
5、询、重大方案审批及解决技术难题;项目部技术、质安、经营部门组成作业指导层,负责施工组织设计、施工方案、技术交底的编制,组织图纸会审,指导现场施工,保证工程高速、优质地顺利完成。项目部组织机构如下图所示:项目经理项目总工程师项目副经理供 应 科质量安全科工程管理科财务经营科综合办公室土建施工一队安装施工二队安装施工一队电气施工队仪表施工队防腐保温施工队土建施工二队4.2职责4.2.1项目经理负责制订现场质量计划并组织实施,负责组织现场施工及工期的保证,负责现场设备、材料的进厂计划的提出及有效控制,负责工程成本的管理及资金的合理使用,全面协调内外事务和调度各种资源4.2.2项目副经理负责质量计划的
6、贯彻执行,组织现场施工并协助项目经理的工作,对现场施工负主要责任。4.2.3项目总工程师协助项目经理组织建立质保体系,实施施工中的技术管理和质量管理,全面负责质保体系的有效运转和管理制度的切实落实,对现场施工技术管理负主要责任。4.2.4质量安全科负责实施施工现场的质量管理和安全管理,监督施工现场质量保证措施和安全技术措施的实施,同时对现场施工质量进行监督,并具有质量、安全一票否决权。4.2.5工程管理科负责施工组织设计、施工方案、技术交底的编制,组织图纸会审,文件控制,质量计划和安全预控措施编制及施工现场的全部技术管理工作。4.2.6其它负责人 负责本部门或本岗位的业务工作,对本部门或本岗位
7、的工作质量负责。4.2.8施工人员负责本岗位的工作质量,并对相关工序的工作质量进行互检。4.3施工任务划分4.3.1项目部供应科:承担设备、材料的验收、保管、发放和回收工作,以及机械设备的保管、使用和维修工作。4.3.2项目部工程管理科:承担技术文件的编制及控制工作,工程进度控制、工程总调度及工程质量记录等工作。4.3.3项目部工程质安科:承担工程材料、半成品、产品的质量控制及验收工作,工程技术文件的贯彻、执行和落实,以及工程质量记录的监督、施工现场安全管理等工作。4.3.4土建施工队:负责本工程全部建筑工程的施工。4.3.5安装施工队:负责本工程全部安装工程的施工。4.3.6电气施工队:负责
