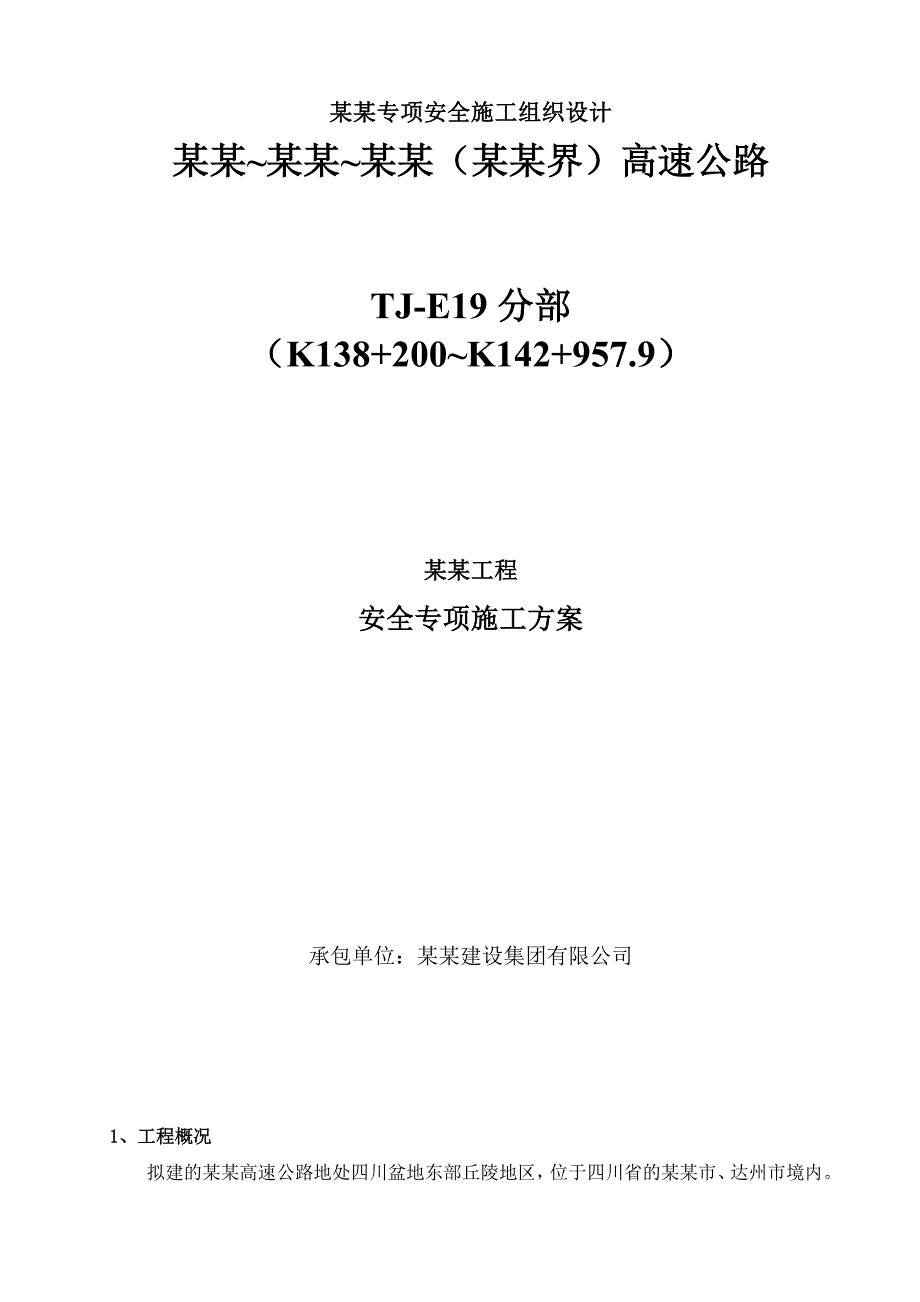

1、某某专项安全施工组织设计某某某某某某(某某界)高速公路TJ-E19分部(K138+200K142+957.9)某某工程安全专项施工方案承包单位:某某建设集团有限公司1、工程概况拟建的某某高速公路地处四川盆地东部丘陵地区,位于四川省的某某市、达州市境内。本标段有桥梁、同时设置7道钢筋混凝土盖板涵2、施工安排根据总体施工部署和本标段的地理环境、施工条件,以及结构物的工程特点,某某工程为前期施工重点,是制约路基贯通的关键,某某选择在填筑前先期进行全幅施工,某某施工完毕后再进行路基回填。故对于某某施工专业队伍配备足够的施工力量和机具。盖板预制在预制厂集中预制,815t自卸汽车运至现场,25t汽车吊吊装

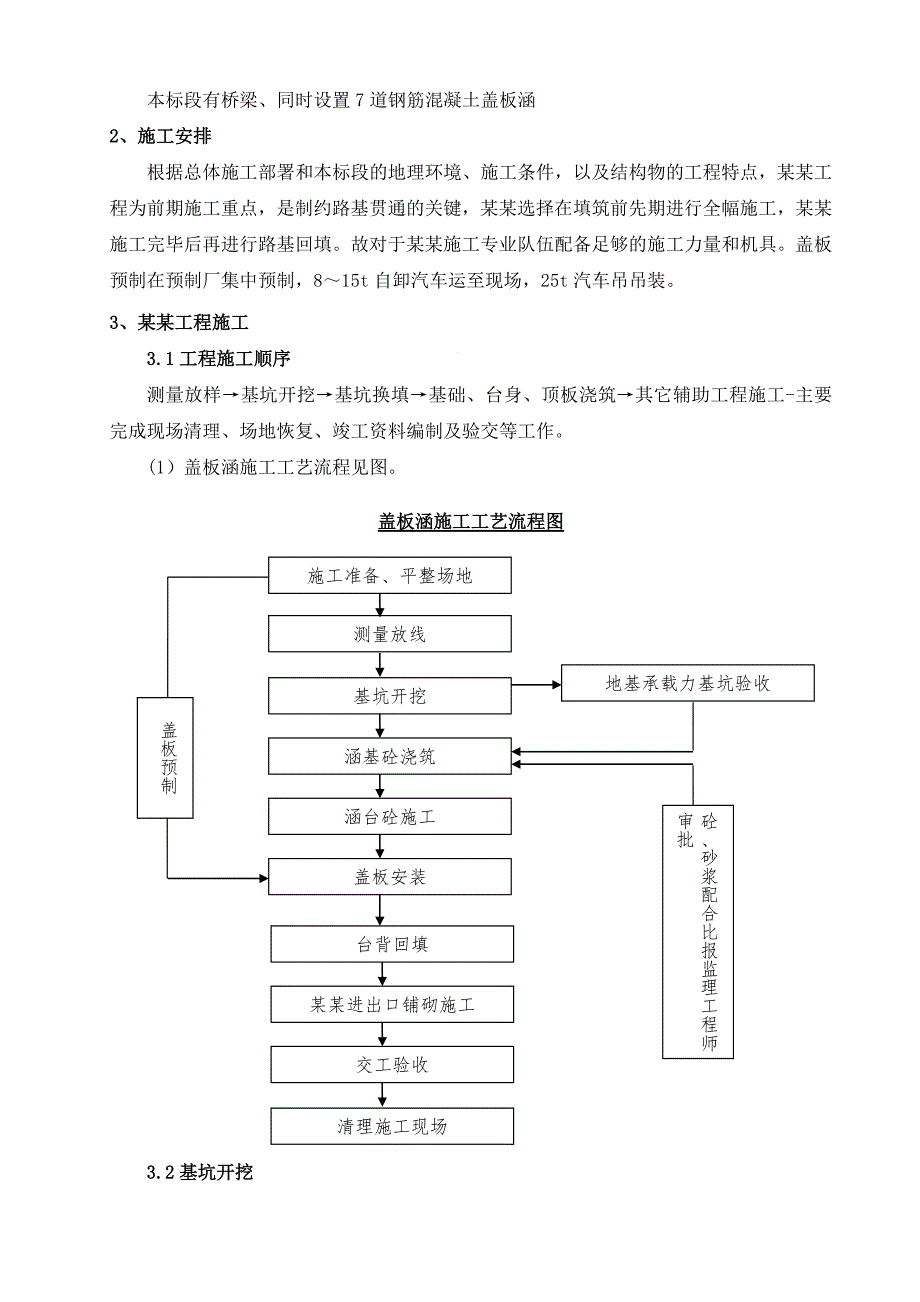

2、。3、某某工程施工3.1工程施工顺序测量放样基坑开挖基坑换填基础、台身、顶板浇筑其它辅助工程施工-主要完成现场清理、场地恢复、竣工资料编制及验交等工作。(1)盖板涵施工工艺流程见图。盖板涵施工工艺流程图施工准备、平整场地测量放线地基承载力基坑验收盖板预制基坑开挖涵基砼浇筑砼、砂浆配合比报监理工程师审批涵台砼施工盖板安装清理施工现场交工验收某某进出口铺砌施工台背回填3.2基坑开挖测量放线:用经纬仪测出墩、台基础纵、横中心线,放出上口开挖边线桩,为避免雨水冲坏坑壁,基坑顶四周应做好排水,截住地表水。基坑开挖前,依据设计图提供的勘探资料,先估算渗水量,采用集水坑排水方法施工按集水坑底应比基坑底面标高
3、低50100cm,以降低地下水位保持基底无水。基坑开挖应连续施工,避免晾糟,一次开挖距基坑底面以上要预留2030cm,待验槽前人工一次清除至标高,以保证基坑顶面坚实。基坑开挖作业方式以机械作业为主,采用挖掘机配自卸汽车运输作业辅以人工清槽。挖基土应外运或远离基坑边缘卸土,以免塌方和影响施工。基坑下口开挖的大小应满足基础施工的要求,放坡坡度依据现场水文地质,地下水等情况及规范确定为1:0.75。基础两边各增宽50以便在基础底面设置排水沟、集水井。基坑开挖前,某某中心线附近各设置两个降水井,在基坑顶缘四周应向外设置排水坡,并在适当距离设截水沟,防止水沟渗水,以免影响坑壁稳定。基坑开完完成后,在出水
4、口附近坑底设置100100的集水井集水,安置一台潜水泵随时抽水明排,保证基坑底的干燥及边坡稳定。坑缘边应留有护道,静载(弃土及材料堆放)距坑缘不小于0.5m,动载(机械及机车通道)距坑缘不小于1.0m堆置弃土高度不得超过1.5m。当开挖至坑底时应保留不小于30,再用人工挖至基底设计高程 ,清除基底杂物,平整基底,监理工程师签证认可后方可进行下道工序施工。某某基础开挖后,会同监理工程师检查地基承载力,应保证盖板涵基底承载力不小于300KPa,如地基承载力不足,应根据不足承载力的大小,计算换填深度,严格施工,保证地基的稳定。3.3换填级配碎石按照设计要求进行基底级配碎石换填,用光面压路机分层碾压,

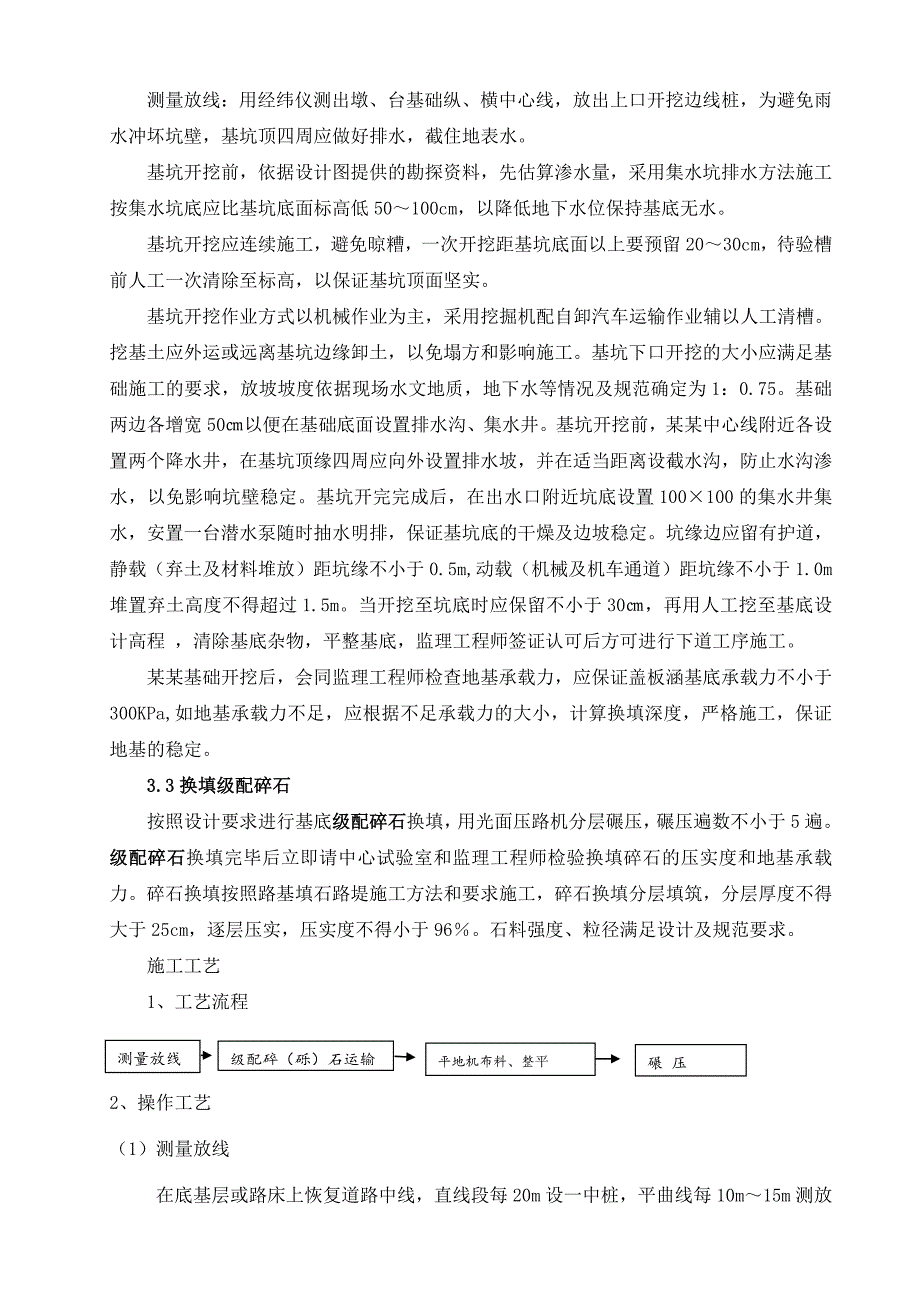

5、碾压遍数不小于5遍。级配碎石换填完毕后立即请中心试验室和监理工程师检验换填碎石的压实度和地基承载力。碎石换填按照路基填石路堤施工方法和要求施工,碎石换填分层填筑,分层厚度不得大于25cm,逐层压实,压实度不得小于96。石料强度、粒径满足设计及规范要求。施工工艺 1、工艺流程碾 压平地机布料、整平级配碎(砾)石运输测量放线2、操作工艺(1)测量放线在底基层或路床上恢复道路中线,直线段每20m设一中桩,平曲线每10m15m测放一中桩;平曲线段每10m设高程桩;并测设路基边桩,标示出基层面设计高程。摊铺机作业时,4m6m放置测墩,并依据钢丝绳或铝合金导梁或摊铺厚度测设墩顶标高,控制设计标高。(2)级
6、配碎(砾)石运输1)集料装车时,应控制每车料的数量基本相等。2)根据各路段基层或底基层的宽度、厚度及设计干密度计算各段需要的集料数量,并计算料堆的堆放距离。卸料应严格控制料堆距离。(3)摊铺、整平1)平地机布料整平应通过试验段确定集料的松铺系数,并确定松铺厚度。平地机摊铺混合料时,松铺系数宜为1.251.35.卸料后及时用推土机将混合料均匀摊铺,表面应力求平整。用平地机将拌和均匀的混合料按规定的路拱进行整平和整型,在整型过程中,应注意消除粗细集料离析现象。用压路机在已初评的路段上快速碾压一遍,以暴露潜在的不平整。并采用平地机进行精平。(4)碾压1) 当混合料的含水量等于或略大于最佳含水量时,立
7、即用压路机静压12遍,再用振动压路机或轮胎压路机碾压46遍。2) 直线或不设超高的平曲线段,由两侧路肩开始向路中心碾压;在设超高的平曲线段,由内测路肩向外侧路肩进行碾压。3) 碾压时,后轮必须超过两段的接缝处。后轮压完路面全宽时,即为一遍。碾压一直进行到规定的压实度为止。终压时静压12遍,使表面无明显轮迹。压路机的碾压速度宜先慢后快,头两遍采用1.51.7km/h,之后采用2.02.5km/h,路面的两侧应多压23遍。4) 严禁压路机在已完成的或正在碾压的路段上调头或急刹车。5) 凡含土的级配碎石,都应进行滚浆碾压,一直压到碎石层中无多余细土泛到表面为止。滚到表面的浆(或事后变干的溥土层)应清
