欢迎来到优知文库! | 帮助中心 分享价值,成长自我!
优知文库
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 优知文库 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    桩根底工程施工顺序.docx

    • 资源ID:95450       资源大小:17.33KB        全文页数:4页
    • 资源格式: DOCX        下载积分:3金币
    快捷下载 游客一键下载
    账号登录下载
    微信登录下载
    三方登录下载: QQ登录
    二维码
    扫码关注公众号登录
    下载资源需要3金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    桩根底工程施工顺序.docx

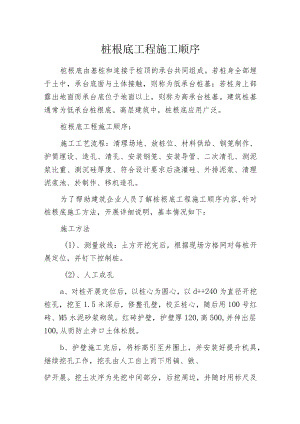

    桩根底工程施工顺序桩根底由基桩和连接于桩顶的承台共同组成。若桩身全部埋于土中,承台底面与土体接触,则称为低承台桩基;若桩身上部露出地面而承台底位于地面以上,则称为高承台桩基。建筑桩基通常为低承台桩根底。高层建筑中,桩根底应用广泛。桩根底工程施工顺序:施工工艺流程:清理场地、放桩位、材料供给、钢笼制作、护筒埋设、造孔、清孔、安装钢笼、安装导管、二次清孔、测泥浆比重、测沉硅厚度、符合设计要求后浇灌硅、外排泥浆、清理泥浆池、於制作、移机造孔。为了帮助建筑企业人员了解桩根底工程施工顺序内容,针对桩根底施工方法,开展详细说明,基本情况如下:施工方法(1)、测量放线:土方开挖完后,根据现场方格网对每桩开展定位,并钉下控制桩。(2)、人工成孔a、对桩开展定位后,以桩心为圆心,以d+240为直径开挖桩孔,挖至1.5米深后,修整孔壁,校正桩心,随后用100号红砖、M5水泥砂浆砌筑。红砖护壁,护壁厚120,高500,并伸出层100,从而防止井口土体松脱。b、护壁施工完后,将标高引至井圈上,并安装好提升机具,继续挖孔工作,挖孔由人工自上而下用镐、锹、铲开展。挖土次序为先挖中间部分,后挖周边,并随时用标尺及大线附开展垂直度和桩径检查。扩底部分采取先挖桩身圆柱体,再挖扩底尺雨从上到下削土修成扩底形,弃装入土袋,用手摇辘芦提出地面后倒入料斗,由塔吊吊出基坑外,桩孔周围不得堆土。C、桩中线利用井口十字控制点,每段设横杆吊大线附作中心线,用水平尺杆找圆周,垂直度允许偏差0.5%,桩径正负30mm.d、挖孔过程中,随时观察也壁有无裂缝、变形,及时上报,采取加固措施,以防止塌方(严禁私自处理)。e、孔后,对孔底浮土开展清理,并组织验收。f、挖至适当深度时,须配备低压照明(36V),到达井口6米以下时配备送风装置。(3)、钢筋笼制作、吊装a、钢筋笼在现场加工成形。进场钢筋复检及焊接试验合格后,严格按照图纸尺寸下料,一次加工成形。主筋内侧每隔2米加设一道直径16的加强箍,每隔一箍在箍内设一十字加强支撑,与主筋焊接牢回组成骨架钢筋笼的主筋为通长钢筋,其接头采用闪光对焊,主筋与箍筋间隔点焊固定,控制平整度误差不大于5cm,钢筋笼四侧主筋上每隔4m设置四个耳环,控制保护层为35mm.b、钢筋笼吊装:钢筋笼最大重量为1.23根据布置图,基本可利用塔吊吊装就位,同时利用8t汽车吊辅助起吊,以防钢筋笼触地变形。(4)、施工a、材料的选择:泵送胫的配合比应经试配而得。碎的各项原材料要满足相应的国家现行标准的规定。校采用5-31.5m连续级配的碎石,针片状含量不宜大于10%.砂采用中砂。水泥用普通硅酸盐水泥,并满足泵送校水泥的最小用量宜为300Kg立方米。砂率为3845%为宜,并掺入适量的减水剂及掺合料增加聆的和易性及可泵性,满足校的质量要求及施工要求,坍落度为100140mm.b、於运输:校采用舲罐车运送,现场泵送,校自搅拌机卸出后,应及时运至浇筑地点,混凝土在运输过程中要保持良好的均匀性、不离析、不漏浆,并在校初凝前入孔并捣实完毕。c、硅浇筑:为了保证混凝土浇筑时不产生离析现象,混凝土下料采用帆布导管垂直灌入桩孔内,并连续分层浇筑,每层厚度不超过1.5m.扩大头部分振动棒操作工必项下到孔底开展振捣,振动棒布点要均匀,间距不得超过振动棒有效作用半径的1.5倍即500mm,每点振捣时间控制在2030S,以振至混凝土不再沉落,汽泡不再排出,表面开始泛浆并基本平坦为止。d、聆养护:混凝土浇捣后,由于气温较高,空气干燥,於中水份蒸发较快,易出现脱水现象,使已形成凝胶体的水泥颗粒不能充分水化,不能转化为稳定的结晶,缺乏足够的粘结力,另外水分过早的蒸发还会产生较大的收缩变形,出现干缩缝纹,影响硅的整体性和耐久性,故在舲初凝前抹压平整,若表面有浮浆层出不穷应凿除,以保证与上部底板的良好连接。落筑完毕后12h内加以覆盖和浇水,保持社具有足够的润湿润状态。主楼底板范围39.4×5.6m,底板厚2.2m,於方量约5000立方米。底板钢筋共设三层钢筋网,其中下层钢筋网纵筋为直径28、间距100,横筋为直径2528、间距100,在67轴间设有Im宽膨胀加强带,底板校一次连续浇筑,属大体积於施工。校强度等级C30、抗渗等级S8,采用级配校刚性自防水,硅中外加剂UEA掺量对加强带与余下底板有所不同,其中加强带掺量为水泥用量的14%,而余下底板为10%.

    注意事项

    本文(桩根底工程施工顺序.docx)为本站会员(王**)主动上传,优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知优知文库(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 yzwku网站版权所有

    经营许可证编号:宁ICP备2022001189号-2

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知优知文库网,我们立即给予删除!

    收起
    展开
