欢迎来到优知文库! | 帮助中心 分享价值,成长自我!
优知文库
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 优知文库 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    水泥发泡板外墙保温专项施工方案.docx

    • 资源ID:946452       资源大小:174.86KB        全文页数:33页
    • 资源格式: DOCX        下载积分:7金币
    快捷下载 游客一键下载
    账号登录下载
    微信登录下载
    三方登录下载: QQ登录
    二维码
    扫码关注公众号登录
    下载资源需要7金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    水泥发泡板外墙保温专项施工方案.docx

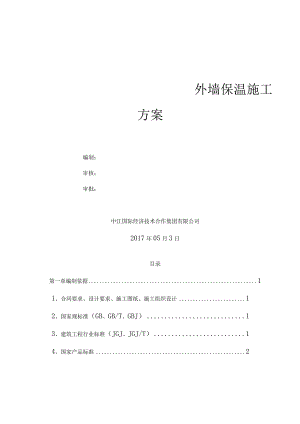

    外墙保温施工方案编制:审核:审批:中江国际经济技术合作集团有限公司2017年05月3日目录第一章编制依据11、合同要求、设计要求、施工图纸、施工组织设计12、国家规标准(GB、GB/T、GBJ)13、建筑工程行业标准(JGJ、JGJ/T)14、国家产品标准25、地方标准错误!未定义书签。6、主要图集2第二章工程概况31、工程现场概况32、工程设计概况32、施工重点及难点5第三章施工部署及任务安排61、施工组织机构62、工程目标73、任务安排84、主要施工方法8第四章施工准备81、技术准备82、现场准备93、人员准备94、材料准备105、机具准备H6、作业条件11第五章施工工艺流程及施工工艺121、外墙保温施工12第六章质量标准及质量保证措施211、质量标准212、质量保证措施22第七章环保及安全文明施工251、安全文明施工252、环保、消防措施29第八章成品保护措施301、成品保护要求302、要求下道工序对成品的保护要求31第一章编制依据1、合同要求、设计要求、施工图纸、施工组织设计序名称编号1沛县中江文华苑项目人地块项目施工合同2沛县中江文华苑项目人地块项目施工图纸3沛县中江文华苑项目人地块项目施工组织设计2、国家规标准(GB、GB/T、GBJ)序号名称编号1建筑工程施工质量验收统一标准(GB503002013)2建筑装饰装修工程质量验收规(GB502102001)3复合发泡水泥板外墙外保温系统应用(GB504112007)4绝热用挤塑聚苯乙烯泡沫塑料(DGJ32/TJ174-2014)5玻璃纤维网布耐碱性试验方法(GB/T20102-200)3、建筑工程行业标准(JGJ、JGJ/T)序名称编号号1建筑施工高处作业安全技术规(JGJ80-91)2施工现场临时用电安全技术规(JGJ46-2005)3建筑施工安全检查标准(JGJ59-2011)4建筑机械使用安全技术规(JGJ33-2012)5外墙外保温工程技术规程(JGJ144-2004)4、国家产品标准序号名称编号1混凝土界面处理剂(JC/T907-2002)5、主要图集序名称编号1工程做法12BJ1-1第二章工程概况1、工程现场概况2.1总体简介2.1.1工程概况序号项目容1工程名称沛县中江文华苑项目A地块2工程地址沛县东环路西侧,新沛路南侧,迎宾大道东侧,南环路北侧3建设单位沛县中江国际城镇开发有限公司4监理单位建科建设监理有限公司5施工总承包单位中国国际经济技术合作集团有限公司6承包围施工合同所规定施工围7建筑面积162500.24m28计划竣工日期2018年1月30日9合同质量目标合格2、工程设计概况1.1、建筑设计概况序号项目容1建筑功能住宅、商业2建筑特点单体多、层数多、外立面比较复杂、外窗面积占外立面面积比重大。3建筑面积(m2)总建筑面162500.24m2积建筑面积地下建筑面积25090.Olm2住宅及商业建筑面积133479.Im24建筑层数高层住宅A-1#、2#、6#、&楼:地下1层,地上24层A-3.楼:地下1层,地上22层A-4#、5#、7#、11#、12#楼:地下1层,地上18层A1C+米工由FlF三44L。公f三配套商业地上2层层局(m)地下地下一层:2.9m地上住宅层:3m5±0.00标高36.50m室外高差0.lm>0.3m建筑高度(m)建筑物总高度A-b>2#、6#、&楼:75.6mA-3#楼:69.6mA-4#、5#、7#、IU12#楼:55.7mA-10#楼:81.30m6建筑防火设计建筑类别为一类高层建筑,耐火等级为一级7防水等级地下防水:二级,地下配电间及种植屋面为一级。屋顶防水:一级8设计使用年限50年9墙体材料烧结煤砰石多孔砖10窗体材料铝合金11外墙保温材料100mm厚发泡水泥板12屋面、楼面保温材料挤塑聚苯乙烯泡沫板2、施工重点及难点序号项目容1施工重点1、执行标准和施工要求要明确一致。2、所有材料必须检验(复试)合格后方可使用。3、细部节点构造做法2施工难点1、外窗及空调板的保温施工。(上下两层;注意墙面保温板的平整度、保温钉的数量和网格布的层数,按规定施工员做好旁站工作,做好记录,留好相应影像资料)。2、门窗洞口周围的保温处理。3、装饰线条的安装及固定。第三章施工部署及任务安排1、施工组织机构组织机构图如下:分包方经理工程目标2.1工期目标:楼号预计开始时间预计完成时间A8、A9、AlO2017.6.202017.8.20A7、AlhA12.2017.6.202017.8.20A1-A62017.6.152017.8.202.2质量目标:2.2.1无渗漏、无开裂、无重复发生的质量问题、观感美;2.2.2认真实施自检,抽检率100%,实体质量一次验收通过率100%;2.2.3业主质量问题投诉率10%以下;2.2.4资料收集、整理、归档及时有效;2.3安全目标:2.3.1不发生重大机械事故、火灾事故、急性中毒事故;2.3.2及时消除重大安全隐患、隐患整改率达到95%;2.3.3施工现场实现全员教育、特种作业人员持证上岗率100%,施工人员三级安全教育率100%;2.4 文明施工目标:2.4.1 建筑物外零散材料要及时清理,阳台脚手架等处不得堆放材料,做到工完场清;2.4.2 各种材料码放整齐并设置标牌,标明材料品牌、规格、使用部位,负责人;2.4.3 4.3所有工序完成后做好成品保护。2.5 环境保护目标:2 .5.1尽量避免夜间施工,夜间施工必须办理审批手续;3 .5.2易飞扬的细颗粒散体材料(粘接砂浆等)集中专库码放。3、任务安排根据施工流水段划分,充分利用工时,提高劳动效率,进行任务安排。4、主要施工方法本工程选择薄抹灰外墙外保温系统,粘贴水泥发泡板保温。第四章施工准备1、技术准备1. 1组织施工员,质检员、施工班组熟悉图纸、相应的施工工艺规程、施工验收规、施工质量检验评定标准及图集等。1.2组织施工员对各个施工班组进行技术交底,明确施工工序及施工作业条件。1.3每周二晚上组织施工员、质检员总结施工过程中的经验教训I。2、现场准备2. 1备齐施工中所需的计量、测量器具,并要经检测部门检测合格,有合格证书。2. 2准备并检查主要机具是否完好,能否满足正常施工使用。2. 3工种交接检检查记录应齐全,并有交接双方负责人签字认可。3、人员准备A8#、A9#、A10#楼人员计划表序号项目技术工人杂工总人数1外墙保温工程5515702外墙饰面工程401050A7#、All#、AI2#楼人员计划表序号项目技术工人杂工总人数1外墙保温工程4515602外墙饰面工程401050Al#-AI2#楼人员计划表序号项目技术工人杂工总人数1外墙保温工程90201102外墙饰面工程6020804、材料准备4.1主材计划材料计划表序号材料名称规格、等级需用量计划进场时间1保温板100mm125700面2017.62界面剂专业界面剂、20KG470桶2017.63网格布200近/箱1000箱2017.64胀钉5000个/箱260箱2017.65饰面砂浆25KG/桶2500桶2017.64.2材料检测项目材料检测计划表序号材料名称复试项目1水泥发泡板1、 保温材料的导热系数、密度、抗压强度或压缩强度。2、 粘接材料的粘接强度3、 增强网的力学性能、抗腐蚀性能2界面剂3粘接砂浆4网格布5、机具准备机械计划表序号名称单位数量进场时间1电动搅拌器台152017.62阴阳角槽抹子把452017.63靠尺(2m)把242017.64搅拌头个302017.65密齿手锯把452017.66卷尺把452017.67电锤把52017.68油刷子把152017.69滚筒个152017.610手枪钻把242017.611壁纸刀把452017.66、作业条件6.1本道工序施工的必备条件6.1.1组织人员熟悉图纸,进行外墙施工技术交底。6.L2组织人员结构验收,复核结构尺寸、洞口尺寸。6.1.3 土建、水电互相审图,为避免专业之间不协调出现返工现象。如有不协调现象,在外墙施工前解决。6.1.4 根据建筑图纸,绘出外墙大样和各个细节部位的大样图,以便施工和检查。同时提供各个部位的外墙材料计划。6.2上道工序达到的标准,验收完毕。6.2.1本道工序施工的必备条件:平整度或5山山,层间垂直度偏差±IOmm,总垂直度偏差±30mm,表面光洁,无外漏钢筋头。6.2.2施工前,剔除墙面基层的混凝土浮浆、外漏钢筋头,将施工洞口大螺栓孔补好。6.2.3门窗框安装完毕,门窗洞口二次结构收口经过验收。6.2.4空调孔、其他水电预留孔施工完毕。第五章施工工艺流程及施工工艺1、外墙保温施工1.1施工工艺流程基层墙体处理弹基准线手装底座托架法刷面砂浆I, I 二粘结砂浆制备粘贴发泡水泥蛔I抹面砂浆制各执第雪挑面莪I铺.网布安装锚固件浆柔性耐水底子饰面!料壬程验收1.2施工工艺1.2.1基本构造饰面材料保温系统构造构造示意图基层界面层找平层粘结层保温层抹面层饰面层旷基层II更而F三;找平层ZII保温层生抹面层让1而油7if,饰面砂浆混凝±墙界面砂浆(设计需防水砂浆(设计需粘结

    注意事项

    本文(水泥发泡板外墙保温专项施工方案.docx)为本站会员(王**)主动上传,优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知优知文库(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 yzwku网站版权所有

    经营许可证编号:宁ICP备2022001189号-2

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知优知文库网,我们立即给予删除!

    收起
    展开
