欢迎来到优知文库! | 帮助中心 分享价值,成长自我!
优知文库
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 优知文库 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    填方路基施工方案.docx

    • 资源ID:922361       资源大小:16.85KB        全文页数:5页
    • 资源格式: DOCX        下载积分:3金币
    快捷下载 游客一键下载
    账号登录下载
    微信登录下载
    三方登录下载: QQ登录
    二维码
    扫码关注公众号登录
    下载资源需要3金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    填方路基施工方案.docx

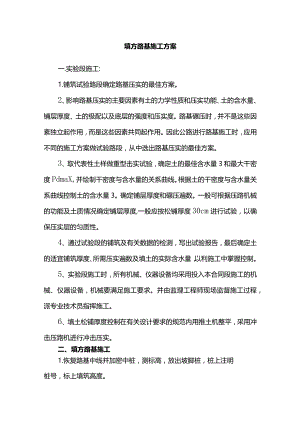

    填方路基施工方案一.实验段施工:1.铺筑试验路段确定路基压实的最佳方案。2、影响路基压实的主要因素有土的力学性质和压实功能、土的含水量、铺层厚度、土的级配以及底层的强度和压实度。路基碾压时,并不是这些因素独立起作用,而是这些因素共同起作用。因此公路进行路基施工时,应用不同的施工方案做试验路段,从中选出路基压实的最佳方案。3、取代表性土样做重型击实试验,确定土的最佳含水量3和最大干密度PdmaX,并绘制干密度与含水量的关系曲线。根据土的干密度与含水量关系曲线控制土的含水量3。确定铺层厚度和碾压遍数。一般可根据压路机械的功能及土质情况确定铺层厚度,一般应按松铺厚度30cm进行试验,以确保压实层的匀质性。4、通过试验段的铺筑及有关数据的检测,写出试验报告,最后确定土的适宜铺筑厚度、所需压实遍数及填土的实际含水量,以利施工中掌握控制。5、实验段施工时,所有机械、仪器设备均采用投入本合同段施工的机械、仪器设备,机械要满足施工要求。并由监理工程师现场监督施工过程,派专业技术员指挥施工。6、填土松铺厚度控制在有关设计要求的规范内用推土机整平,采用冲击压路机进行冲击压实。二、填方路基施工1.恢复路基中线并加密中桩,测标高,放出坡脚桩,桩上注明桩号,标上填筑高度。2、清除填方范围内的草皮,树根,淤泥,积水,并翻松,平整压实地基羟监理工程师认可,实测填前标高后,方能上土填筑路基。3、选择的适宜的取料场,选择适宜的填筑材料,提前作好标准击实试验并经监理工程师批准。4、采用网格法控制的方法填筑路堤,根据压实设备和技术规范确定压实厚度,一般控制每层压实厚度25cm。5、土方的挖、装、运均采用机械化施工,一般用挖装机械配备自卸汽车运土,按每延米用土量严格控制卸土,推土机把土摊开,平地机整平。6、当路基填土含水量大于最佳含水量时可在路外晾、晒也可在路基上用锋犁翻拌晾晒;当含水量不足时,可用水车洒水补充,使填土达到最佳含水量的要求,确保达到压实度标准。7、当路堤宽度、厚度和填土含水量等符合要求后,用压路机从路边向路中,从低侧向高侧顺序碾压。压实遵照先轻后重的原则,直到达到设计的压实度为止。8、根据路堤的填筑高度,严格按规范要求检查压实度,每层填土都要资料齐全,并经监理工程师签认或旁站。9、在雨季施工中,严防路堤积水,填筑层表面应适当加大横坡度,以利于排水,并注意天气预报,及时碾压成型,防止填土被雨水泡软。10、进入初冬填筑路堤时,尽量昼夜连续施工,取土场进行覆盖,保证填土不受冻害影响,每天填筑的土层要当天碾压成型。IL达到设计标高时要抓紧按设计要求整理路槽,修整边坡,防护,确保路堤填筑质量和稳定性。12、设计在填方路段的桥涵构造物要提前施工,桥涵两侧填土应特别注意,填筑材料必须符合设计及规范要求,台背填方最好与路堤填方同步协调进行,桥台附近配合小型压实机械压实,台背回填和路堤填充方结合部要特别重视,如后填台背要挖台阶,保证压实度合格。=台背回填处理对结构物的台背回填,必须严格按照规范处理,分层填筑,分层厚度为100200mm。四、含水量的检测与控制1.强度与稳定性主要是通过压实得以提高,压实度受含水量的制约,保证压实最佳的含水量才能取得最大干密度,也就是有效地控制含水量后,才能可靠地压实到压实度标准。土的含水量控制在高于压实最佳含水量碾压是确保正常施工的条件,但不能超过最佳含水量1%,这时所得效果最好,施工中当需要对土采用人工加水达到最佳含水量时。2、需要加的水宜在取土的前一天浇洒在取土坑内的表面,使其均匀渗入土中,也可将土运至路堤上后,用水车均匀适量地浇洒在土中,并用拌和设备拌和均匀。五.安全技术保护措施1、施工前,单位工程负责人和各专业施工员必须组织职工学习安全技术监察规程和安全技术操作规程,并根据现场安全施工需要,制定安全技术措施和安全技术交底,不经学习不准进行安装操作,进入施工现场秘须戴安全帽,特殊工种特证上岗。2、施工现场临时电线路、设施的安装和使用必须符合建设部颁发的施工临时用电安全技术规范的要求,用电线路必须按临时用电施工组织设计内的要求进行架设,严禁任意拉线接电。3、施工机械应按照施工总平面图规定的位置线路设置,不得侵占场内道路,施工机械进场进行安装工作必须经过安全检查,合格后方能使用。4、施工人员在施工前和施工中发现机械、电线、绳索等设施有隐患及危害安全操作时,都有责任立即通知领导并及时纠正,在排队隐患后才允许施工。5、禁止利用建筑物和构筑物进行吊装作业,必须利用时,必须经技术人员计算并取得建设单位施工负责人的同意。6、禁止在栅栏、管子及金属构架上行走和站立。7、使用脚手架的材料必须牢固或成品脚手架和跳板两头必须用铅丝锁牢,防止空头板。8、梯子不得断档,不得垫高使用。梯子横档间距以30厘米为宜,使用时上端要锁牢,下端要采取防滑措施。单面梯与地面夹角以60度至70度为宜,禁止二人同时在梯上工作,梯子如需接长使用应绑锁牢固,人字梯底脚要拉牢。在过道处使用梯子,应有人监护或设置围栏。9、地面上的各种孔洞,都必须加设围栏或用盖板封堵。10、雨季施工,脚手架、脚手板等要采取防滑措施,禁止在被雨淋湿的构件上行走。11、高空作业人员衣着要灵便,禁止穿硬底鞋和带钉易滑的鞋。12、高空作业所用的材料要堆放平稳,工具及小零件应随手放入工具袋内,上下传弟对象禁止抛掷,一律使用吊绳。入场操作人员衣袋零物要清除。13、做好洞口防护和监边防护,各种孔洞都必须加设围栏槿用盖板封堵。14、禁止在施工现场贮存易燃易爆物品,氧气瓶与乙块瓶不得同放一处,应保持一定的安全距离,距明火不得小于10米。焊接作业时,应清除易燃物,以防焊渣引起火灾。15、施工现场的脚手架、防护设施、安全警告标志不得擅自拆动,需要拆动的,要经施工负责人同意。16、电气设备和线路必须绝缘良好,电线不得与金属物绑在一起;各种电动机具必须按规定接零接地,并设置漏电保护开关;遇有临时停电或停工休息时必须断电加锁或专人监护。17、禁止沿地敷设电线,手持电动工具一律使用橡此电缆线,并应加设触电保险器。

    注意事项

    本文(填方路基施工方案.docx)为本站会员(王**)主动上传,优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知优知文库(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 yzwku网站版权所有

    经营许可证编号:宁ICP备2022001189号-2

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知优知文库网,我们立即给予删除!

    收起
    展开
