欢迎来到优知文库! | 帮助中心 分享价值,成长自我!
优知文库
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 优知文库 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    地铁车站临时占道施工方案.docx

    • 资源ID:885157       资源大小:336.12KB        全文页数:7页
    • 资源格式: DOCX        下载积分:5金币
    快捷下载 游客一键下载
    账号登录下载
    微信登录下载
    三方登录下载: QQ登录
    二维码
    扫码关注公众号登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    地铁车站临时占道施工方案.docx

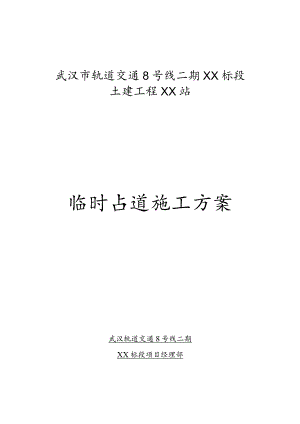

    武汉市轨道交通8号线二期XX标段土建工程XX站临时占道施工方案武汉轨道交通8号线二期XX标段项目经理部一、工程概况本工程为武汉轨道交通8号线二期XX标段,施工范围为省农科院站XX站区间(盾构)、XX站(明挖)、XX站野芷湖站(不含)区间(盾构)、野芷湖出入场段线(盾构+明挖),共1车站2区间1出入线。XX站为8号线二期工程第11座车站。车站主体布置在野芷湖西路与XX路交叉口处,沿野芷湖西路南北向布置;野芷湖西路规划道路红线宽40m,XX路规划道路红线宽20mo站位西侧是XX新村及创意产业园创意天地,站位东侧是保利心语住宅区。周边现状为商业建筑、办公建筑以及居住区等。回 !以超市Nl图大ilIia两湖穴遇*& n保利心语马克先生的岸©保利心电八区(L保利心 与通二川武汉城市 职业学院 H-28tt珞誉.楼处题94防忖马湖歌村87楫与河新村A区保利心语东区车站位置示意图XX站设计为地下二层单柱岛式站台车站(其中地下一层为站厅层、地下二层为站台层),车站总长554.06m,标准段外包总宽21.3m,站台长度为186米,站台宽度12mo车站共设置4个出入口、2组风亭、1个安全出口(兼消防救援),出入口分设于交叉路口的三个象限,风亭分设车站南北两端。XX站示意图2、道路现状野芷湖西路规划红线宽为40%现状道路为26m。为双向四车道,两侧各一股非机动车道。情况如下图所示:二、占道施工方案本期施工占道时间为2016年9月15日至2018年5月一15日。占道总面积约为27750m2o1、占道挖掘施工总体步骤:1)野芷湖西路东西两侧非机动车道和绿化带打围,进行管线、园林迁改施工。施工完毕后道路硬化作为交通疏解道路。2)在野芷湖西路的生鲜市场附近处进行打围施工盖板。3)野芷湖西路上车站主体范围全部打围施工。将野芷湖西路行车道改至围挡东西两侧(管线、园林改迁时硬化的道路)。2、具体占道施工方案1)第一阶段管线、园林迁改施工(一期)如图所示,蓝色围挡线内为管线、园林迁改施工范围。施工时破除范围内的路面,开挖沟槽,将影响车站施工的所有管线改迁至围挡内,改迁完毕后回填并压实沟槽,并硬化施作路面。为后期交通疏解做准备。打围时间计划为2016年9月至2016年12月,以管线迁改开始为准,共计3个月。道路标准满足行车要求,宽度9米,东西侧各保留2*3.5米行车道+2米人行道°道路路面采用25Cm厚C25垫层、网状钢筋(横向中18150,纵向中16150)、18Cm厚C30面层、5cm厚中粒式沥青。道路施工时对花坛、非机动车道、人行道等基底条件较差处进行换填处理,并压实。2)第二阶段盖板施工(二期)施工打围进12mX17n盖板施工,围挡长22m,宽26m。野芷湖西路道路改至围挡东西两侧。3)第三阶段主体打围施工盖板施工完成,且对东西两侧一期管线改迁处进行道路交通疏解,开放此处交通后对车站主体进行打围施工并以盖板通道分为1#、2#基坑两个施工断面。1#基坑长369m,宽约30m,占地11163nf;2#基坑长198m,宽27m,占地约5408nf0打围时间2017年2月至2018年4月,共计14个月。(三期)如上图蓝色围挡线内车站为挖掘施工部分,工程施工完毕后进行道路恢复工程。道路恢复工程含80Cnl厚土路床压实处理、45Cin水泥稳定碎石基层、25CmC30混凝土路面、7cm厚AO25型沥青舲、自粘型玻璃纤维土工格栅、5cm厚AC-20型沥青碎、4cm厚ACT3C型改性沥青於。3、质量标准无论是交通疏解道路还是恢复破除的城市道路工程,我项目部严格执行各环节相应的技术规范要求,各项试验检测指标必须出具正式报告。4.安全文明施工按照武汉市城市建设的有关文明施工规定,结合本工程实际,施工现场(包含管线改迁及场地外交通疏解道路改造)采用统一施工临时围挡及工地大门。材料、尺寸要求:固定围挡大门宽度为8m,两侧设800*800的立柱,门主两侧展示“诚信、敬业、高效、奉献”的企业文化精神和“建百年地铁、铸精品工程”的建设目标。标准单元由2500*300Onlnl的蓝色PVC围挡板材、500mm高的砖砌防撞警示带和120*12Omnl的白色立柱组成Q镂空围挡及可拆除围挡外观尺寸与固定围挡尺寸相同。临时施工围挡外观尺寸为1850*1500mmo场地内设置8块宣传牌,牌体外观尺寸为2.4*2.4m。大门有门卫,并有门卫制度。施工现场设置夜间警示灯、标志牌、彩旗等,并定期维护,保持围护墙的整洁完整。承包商应满足业主对现场的安全和文明施工管理要求。施工现场满足武汉市有关安全文明生产的要求,严格按照业主提供的图纸进行封闭施工,重要的部位设置指示灯、警示灯等醒目标志。

    注意事项

    本文(地铁车站临时占道施工方案.docx)为本站会员(王**)主动上传,优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知优知文库(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 yzwku网站版权所有

    经营许可证编号:宁ICP备2022001189号-2

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知优知文库网,我们立即给予删除!

    收起
    展开
