欢迎来到优知文库! | 帮助中心 分享价值,成长自我!
优知文库
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 优知文库 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    隧道塌方防治技术全套.docx

    • 资源ID:855340       资源大小:15.48KB        全文页数:5页
    • 资源格式: DOCX        下载积分:3金币
    快捷下载 游客一键下载
    账号登录下载
    微信登录下载
    三方登录下载: QQ登录
    二维码
    扫码关注公众号登录
    下载资源需要3金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    隧道塌方防治技术全套.docx

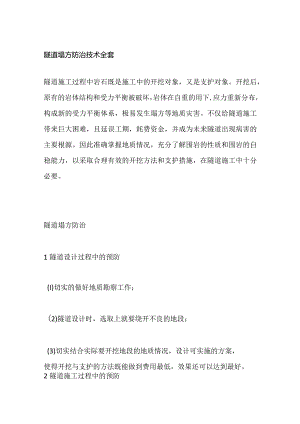

    隧道塌方防治技术全套隧道施工过程中岩石既是施工中的开挖对象,又是支护对象。开挖后,原有的岩体结构和受力平衡被破坏,岩体在自重的用下,应力重新分布,构成新的受力平衡体系,极易发生塌方等地质灾害。不仅给隧道施工带来巨大困难,且延误工期,耗费资金,并成为未来隧道出现病害的主要根源。因此准确掌握地质情况,充分了解围岩的性质和围岩的自稳能力,以采取合理有效的开挖方法和支护措施,在隧道施工中十分必要。隧道塌方防治1隧道设计过程中的预防(I)切实的做好地质勘察工作;(2)隧道设计时,选取上就要绕开不良的地段;(3)切实结合实际要开挖地段的地质情况,设计可实施的方案,使得开挖与支护的方法既能做到费用最低,效果还可以达到最好。2隧道施工过程中的预防(1)超前地质预报,在隧道施工中,除了要监控围岩,还要由地质超前预报进行分析,将开挖以及支护措施提高到相应级别,尽可能减小危险。(2)做好水的处理工作。在塌方隧道中,水作为诱发因素带来的灾害不可小觑,为了避免地下水带来的危险,要设置排水的通道,将水及时引流。(3)按照规范的要求对围岩进行量测工作。由动态的监控数据,对于变形等进行提前预判,防患于未然。(4)慎重选择开挖以及爆破法,要控制炸药用量,避免对围岩产生大的影响扰动。(5)注意塌方临近的前兆,塌方的前兆主要有:喷射的混凝土有裂纹并且不断扩大;突水涌水,实时监控数据有变化;不良段的塌方处治1塌方处治方法塌体初期处理措施塌方刚发生时候,应该立即封闭塌体同时进行对其加固,避免发生二次坍塌。应用普氏相关方法计算是否会继续产生坍塌。如果塌方处地表发生沉陷,首先要做的是进行排水,避免水带来的二次灾害。在塌方体后端做二次衬砌进行巩固,防止在对塌体处理时候有扰动,对其余部位产生不良影响。塌体自稳后的处理措施在对塌方初期采取措施使其稳定不再继续坍塌后,采用以下方法继续施工并加强实时监控。管棚法:适用在第四系土层以及风化严重、节理发育,地质不良可能会塌方的四级围岩中。 小导管注浆法:适用塌方不大,土层松散,通过注浆来加固塌体,采用拱架与混凝土施工。 三台阶开挖法:人工与机器联合开挖,尽量不扰动围岩,是目前比较安全有效的方法,既能保证施工安全也可以提高施工速度。2不同塌方情况处治方案断层破碎带处治方案采用小导管和大管棚超前支护,通过注浆形成梁结构,以防止围岩崩塌和松弛,保证稳定。偏压塌方的处治方案先布设排水通道,然后将松散土清除,注浆支护后待其稳定在进行塌体的开挖,同时施做二衬,防治开挖时再次坍塌。土质类塌方处治方案土质类塌方的围岩级别一般为IVVI级,塌方范围以外部分稳定性差,规模一般较大。土质塌方不能采用清渣方案,而是采取“注浆+管棚”整体加固方案,且管棚施作后需进一步注浆加固。挤压性断层处治方案采取留核心土弧形导坑法开挖,采用光面控制爆破技术,尽量减少对围岩的扰动。挤压性软弱破碎围岩变形较大,应及时监测,并确定二衬施作时机。若发现隧道结构变形较大,应及时变更施工方案,可采用对于控制变形较好的“CD”或uCRD"工法开挖。

    注意事项

    本文(隧道塌方防治技术全套.docx)为本站会员(王**)主动上传,优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知优知文库(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 yzwku网站版权所有

    经营许可证编号:宁ICP备2022001189号-2

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知优知文库网,我们立即给予删除!

    收起
    展开
