欢迎来到优知文库! | 帮助中心 分享价值,成长自我!
优知文库
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 优知文库 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    混凝土路面施工方案(全面).docx

    • 资源ID:854412       资源大小:16.68KB        全文页数:4页
    • 资源格式: DOCX        下载积分:3金币
    快捷下载 游客一键下载
    账号登录下载
    微信登录下载
    三方登录下载: QQ登录
    二维码
    扫码关注公众号登录
    下载资源需要3金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    混凝土路面施工方案(全面).docx

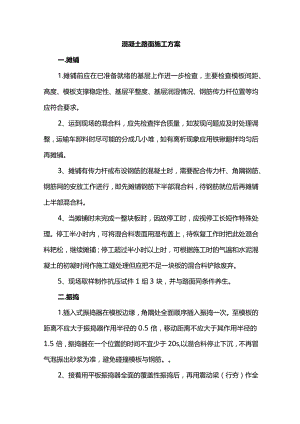

    混凝土路面施工方案一.摊铺1.摊铺前应在已准备就绪的基层上作进一步检查,主要检查模板间距、高度、模板支撑稳定性、基层平整度、基层润湿情况、钢筋传力杆位置等均应符合要求。2、运到现场的混合料,应先检查拌合质量,如发现问题应及时处理调整,运输车卸料时尽可能的分成几小堆,如有离析现象应用铁锹翻拌均匀后再摊铺。3、摊铺有传力杆或布设钢筋的混凝土时,需要配合传力杆、角隅钢筋、钢筋网的安放工作进行,即先摊铺钢筋下半部混合料,待钢筋就位后再摊铺上半部混合料。4、当摊铺时未完成一整块板时,因故停工时,应视停工长短作特殊处理。停工半小时内,可将混合料表面用湿布盖上,待恢复工作时把此处混合料耙松,继续摊铺;停工超过半小时以上时,可根据施工时的气温和水泥混凝土的初凝时间作施工缝处理但应把不足一块板的混合料铲除废弃。5、现场取样制作抗压试件1组3块,并与路面同条件养生。二.振捣1.插入式振捣器在模板边缘,角隅处全面顺序插入振捣一次。至模板的距离不应大于振捣器作用半径的0.5倍,移动距离不应大于其作用半径的1.5倍,振捣器在一个位置的时间不宜少于20s,以混合料停止下沉,不再冒气泡振出砂浆为准,避免碰撞模板与钢筋。2、接着用平板振捣器全面的覆盖性振捣后,再用震动梁(行夯)作全幅拖行振实2-3遍,使表面泛浆并赶出气泡。震动梁移动速度要缓慢均匀,前进速度以每分钟1.2-1.5m为宜。三、抹面1.梁振实后,立即采用提浆馄拖压滚揉,起到进一步的揉压、二次匀浆作用,一般沿纵向3-4次即可。遇到有个别露出石子处,要在原地反复滚动数次解决石子露头问题。经过滚压揉搓匀浆使表面有一层厚度3-4mm的滋润砂浆为宜。2、抹面。人工用大木抹子多次抹面至表面无泌水为止,用木抹抹面时每次应与上一次抹过的痕迹重叠一半。用3m直尺边抹边检查,并刮填不平之处,保证表面平整、接缝平顺。3、制作微观抗滑构造。经抹面使路面板表面光滑,不利于行车抗滑,一般应用毛刷垂直于路中线拉毛,使路面板表面粗糙些。4、压槽。压槽是靠压馄自重,在做面后的面板上压出要求的横向槽纹。一般深为l-2mm,宽为3-4mm,凹槽间距以不等为好,槽纹应垂直于路中心线。5、修整。压纹后,混凝土面板上都会出现毛刺,这对平整度有不良影响。上述工序后1012h作用用平锹或水平刮尺沿横向铲刮一下,将突出的毛刺铲掉。6、作缝。A.纵缝,一般在施工第一幅时,在模板打孔立模后,浇筑混凝土前将拉杆放入孔内。施工时控制拉杆在第一幅板中的位置与长度,拆模时别摇动拉杆使面板在此处产生裂缝。在第二幅面板施工时,应调直拉杆并在第一块面板的纵缝竖直面上刷上沥青,施工时注意与相邻板接缝平顺。B.缩缝。混凝土面板的缩缝一般多采用在混凝土硬结后锯切,也可以在新混凝土面板施工时采用压入的方法成缝。C.胀缝。胀缝是与路中心线垂直的缝,它的缝壁必须垂直,缝宽必须一致,缝中不得有砂浆进入,涨缝下部是胀缝板,上部灌胀缝填料,板中设传力杆,要求其位置固定,定向准确。D.施工缝。施工缝是在一天施工结束后,或者是在施工过程中发生意外停工而设置的横缝,一般应设在涨缝处。多车道施工时,施工缝应避免在同一横断面上。施工缝设在缩缝处,板中应加传力杆。7、养生、拆模、填缝a、混凝土面板表面修整后就应养生,为的是避免混凝土的水分蒸发和风干产生收缩裂缝。养生早期宜采用防风雨和日晒的遮挡覆盖设施。当混凝土表面无泌水时,可以在表面喷洒薄膜养生剂,撒布均匀,洒量足够。b.拆模。当混凝土强度达到设计强度的25%以上时可以拆模,拆模时间可参照下表:昼夜平均气温51015202530以上最早拆模时间(h)604836241812拆模时,应先拆支撑,然后向外慢慢撬动模板,切忌损伤面板边、角或是摇动拉杆造成板的拉杆处开裂。U填筵。无论使用哪种填缝材料都要求先将胀缝内的嵌缝条取出,并把缝内的尘土、灰浆等杂物清理干净。高温填料施工时,加热施工式填缝料,应采用双层加热锅加热,中间用石蜡或耐高温机油作介质。常温填料施工的填料主要有:聚氨酯焦油类,聚氨酯类和聚氨酯沥青类等。灌缝可使用填缝机,也可使用填缝枪。使用双组分填料时,应按规定把甲、乙两组分严格按规定比例倒入容器内,用人工或机械拌合至颜色均匀表面发亮为止,随即倒入填缝机或者填缝枪内进行施工。填料高度比面板低2mm±lmm°施工中应保持面板清洁,洒溢填料及时清除,再洒些水泥擦干。

    注意事项

    本文(混凝土路面施工方案(全面).docx)为本站会员(王**)主动上传,优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知优知文库(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 yzwku网站版权所有

    经营许可证编号:宁ICP备2022001189号-2

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知优知文库网,我们立即给予删除!

    收起
    展开
