欢迎来到优知文库! | 帮助中心 分享价值,成长自我!
优知文库
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 优知文库 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    地下管线防护措施.docx

    • 资源ID:852898       资源大小:14.47KB        全文页数:3页
    • 资源格式: DOCX        下载积分:3金币
    快捷下载 游客一键下载
    账号登录下载
    微信登录下载
    三方登录下载: QQ登录
    二维码
    扫码关注公众号登录
    下载资源需要3金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    地下管线防护措施.docx

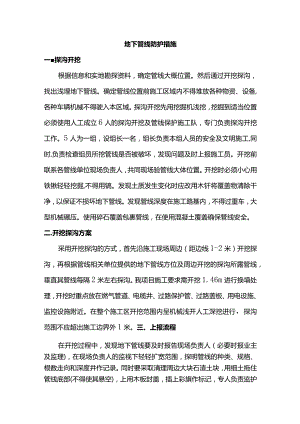

    地下管线防护措施一探沟开挖根据信息和实地勘探资料,确定管线大概位置。然后通过开挖探沟,找出浅埋地下管线。确定管线位置前施工区域内不得堆放各种物资、设备,各种车辆机械不得驶入本区域。探沟开挖先用挖掘机浅挖,挖掘到适当位置必须使用人工成立6人的探沟开挖及管线保护施工队,专门负责探沟开挖工作。5人为一组,设组长一名,组长负责本组人员的安全及文明施工,同时,负责检查组员所挖管线是否被破坏,发现问题及时上报施工员。开挖前联系各管线单位现场负责人,共同现场验管线大体位置。开挖时必须小心用铁锹轻轻挖掘,不得用镐。发现土质发生变化时应改用木钎将覆盖物清除干净,以保证不损坏地下管线。发现管线深度在施工路基内,不得过重车,大型机械碾压。使用碎石覆盖包裹管线,在使用混凝土覆盖确保管线安全。二.开挖探沟方案采用开挖探沟的方式,首先沿施工现场周边(距边线1-2米)开挖探沟,再根据管线相关单位提供的地下管线方位及周边开挖的探沟所露管线,垂直其管线每隔2米左右探沟。我项目施工要求需开挖1.46m进行换填处理,开挖时重点放在燃气管道、电缆井、过路保护管、过路盖板、用电设施、监控设施附近。在整个施工区开挖范围内呈机械浅开人工深挖进行,探沟范围不应超出施工边界外1米。三、上报流程在开挖过程中,发现地下管线要及时报告现场负责人(必要时报业主及监理),在现场负责人的监视下轻轻扩宽范围,探明管线的种类、规格、根数走向和深度并作记录。同时要采取清理周边大块石渣土块,用细土拖住管线底部(不得使其悬空),上用木板封盖,插上彩旗作标记,专人负责监护等重点防护措施。将发现的地下管线全部清理暴露出地面,不留死角,探明管线路径、埋深。现场施工人员需认真检查,不能漏挖、错挖。在挖出的管线旁立警示牌,并用砖、砂等暂时覆盖保护并及时上报机场相关部门进行确认,确定保护方案进行保护。作业班组实行交接班制度,班长负责记录当班的工作部位、工作内容、管线状况,下班对上班的管线情况进行检查确认。施工段与施工操作人员相统一,以便一旦造成管线损坏等事故追查当事人的责任。四.管线分类处理探沟开挖完毕后将所挖出的管线的种类、规格、走向及深度等根据现场情况要求进行分类处理(处理方式分为三类:原地保护处理、迁移、废除),对于原地保护处理、迁移两类的管线,均须根据设计单位提供的施工图进行施工。1.管线开挖措施(1)管线开挖必须采用人机开挖,作业前进行技术交底,避免野蛮施工。(2)需要保护、加固处理的管线必须全部挖出曝露,不得遗漏;需要改线、废除的管线视情况全部或部分挖出。(3)沟槽宽度及深度要满足管线保护的需要。(4)挖出暴露的电缆线不得悬空,沟槽内清洁,无杂物、块石等。(5)要做好沟槽排水措施,可挖设临时排水沟、集水坑等,降雨后立即组织排水。(6)加强现场值班管理力度,做到防偷盗、防破坏。2、管线保护方法本工程根据实际情况地下管线处理分为两种情况:保护、改线。地上电线杆予以保护。对燃气、供水管、雨水管等不影响施工的硬质管线需进行保护。首先区分其性质,向管线单位审定允许沉降值,同时开挖样洞,查明管线与结构的相对位置,直观了解管线走向和标高,对离结构距离较小的硬管,开挖管顶土方使之暴露,插入钢筋标出位置。在开挖施工时,进行跟踪监测,使管线的位移在规定的范围之内。受控管线具体保护方式按专项方案进行施工。

    注意事项

    本文(地下管线防护措施.docx)为本站会员(王**)主动上传,优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知优知文库(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 yzwku网站版权所有

    经营许可证编号:宁ICP备2022001189号-2

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知优知文库网,我们立即给予删除!

    收起
    展开
