欢迎来到优知文库! | 帮助中心 分享价值,成长自我!
优知文库
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 优知文库 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    砌筑工程技术交底全套.docx

    • 资源ID:777572       资源大小:16.56KB        全文页数:4页
    • 资源格式: DOCX        下载积分:3金币
    快捷下载 游客一键下载
    账号登录下载
    微信登录下载
    三方登录下载: QQ登录
    二维码
    扫码关注公众号登录
    下载资源需要3金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    砌筑工程技术交底全套.docx

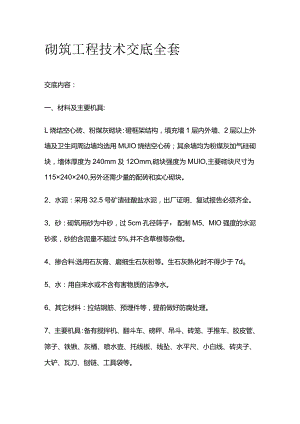

    砌筑工程技术交底全套交底内容:一、材料及主要机具:L烧结空心砖、粉煤灰砌块:磴框架结构,填充墙1层内外墙、2层以上外墙及卫生间周边墙均选用MUlO烧结空心砖;其余墙均为粉煤灰加气硅砌块,墙体厚度为240mm及12Omm,砌块强度为MUlO,主要砌块尺寸为115×240×240,另外还需少量的配砖和实心砌块。2、水泥:采用32.5号矿渣硅酸盐水泥,出厂证明、复试报告必须齐全。3、砂:砌筑用砂为中砂,过5cm孔径筛子,配制M5、MlO强度的水泥砂浆,砂的含泥量不超过5%,并不含草根等杂物。4、掺合料:选用石灰膏、磨细生石灰粉等。生石灰熟化时不得少于7do5、水:用自来水或不含有害物质的洁净水。6、其它材料:拉结钢筋、预埋件等,提前做好防腐处理。7、主要机具:备有搅拌机、翻斗车、磅秤、吊斗、砖笼、手推车、胶皮管、筛子、铁锹、灰桶、喷水壶、托线板、线坠、水平尺、小白线、砖夹子、大铲、瓦刀、刨链、工具袋等。二、作业条件:L弹出轴线、50Omm水平线、墙边线、门窗洞口线。2、立皮数杆,宜用30mm×40mm木料制作,皮数杆上注明门窗洞口、拉结筋、圈梁、过梁的尺寸标高。砌体转角处及长度超过IOm的砌筑墙体两端均应设立皮数杆,一般距墙皮或墙角50mm为宜。皮数杆应垂直、牢固、标高一致。3、厨房、卫生间隔墙砌筑前应在墙根部位浇筑200mm高C20细石佐,方可在其上进行砌筑。4、砂浆配合比经试验室确定,准备好砂浆试模。三、砌块的堆放及使用前的要求:运至施工现场的砌块分规格进行堆放,堆放场地必须平整,堆放高度不宜超过L6m。碎砌块一般不宜进行浇水,若使用前天气炎热干燥,可洒少量水进行湿润。四、操作工艺:L墙体拉结筋采用植筋方法植入两侧磴或柱内,沿墙高每500mm植入6钢筋两根,每边伸入墙内不应小于700mm。2、砌筑前,应在砌筑位置上弹出墙边线,以后按边线逐皮砌筑,一道墙可先砌两头的砖,再拉准线砌中间部分。第一皮砌筑时应试摆。3、采用三一砌筑法砌筑,上、下错缝,交接处咬槎搭接,掉角严重以及有竖向裂纹的砌块不宜使用。4、灰缝应横平竖直。水平灰缝和竖向灰缝宽度应控制在15-2Omm左右。5、灰缝应砂浆饱满。水平灰缝的砂浆饱满度不得低于90%。竖向灰缝的砂浆饱满度不得低于80%o6、不够整砖部分,应用无齿锯加工制作非整砖块,不得用砍凿方法将砖打断。补砌时应使灰缝砂浆饱满。7、砌块墙底部一皮砌块正砌,内灌碎,或底部砌三层实心砖。堵窗口砖时要内墙对齐,外墙留出ICM。8、转角及交接处同时砌筑,不得留直槎,斜槎不大于1.2mo9、各工种预留洞、预埋件等,应按设计要求设置,避免后剔凿。10、砌至接近梁、板底时,应留一定空隙,待填充墙砌筑完至少间隔7天后,再用实心砌块斜砌挤紧。IL拉通线砌筑时,随砌、随吊、随靠,保证墙体垂直、平整,不允许砸砖修墙。五、质量要求:L粉煤灰砌体水平灰缝砂浆饱满,立缝填塞密实。2、上下砖错缝,每间(处)2皮砖通缝不超过3处。3、接槎处砂浆密实,砖缝平直,接槎处水平灰缝小于5mm或有透亮缺陷不超过5个。4、拉结筋、预埋件等均应符合设计及规范要求。六、成品保护:L暖卫、电气管线及预埋件应注意保护,防止碰撞损坏,墙体内的电线管等在砌筑时随砌随安装,不得在砌完后凿墙。少量确实需要后开槽的部分,必须用锯在墙面上开槽,严禁直接用饕子凿墙。2、预埋的拉结筋应加强保护,不得踩倒、弯折。3、手推车应平稳行驶,防止碰撞墙体

    注意事项

    本文(砌筑工程技术交底全套.docx)为本站会员(王**)主动上传,优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知优知文库(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 yzwku网站版权所有

    经营许可证编号:宁ICP备2022001189号-2

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知优知文库网,我们立即给予删除!

    收起
    展开
