欢迎来到优知文库! | 帮助中心 分享价值,成长自我!
优知文库
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 优知文库 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    塔机安装方案.docx

    • 资源ID:723710       资源大小:17.89KB        全文页数:4页
    • 资源格式: DOCX        下载积分:3金币
    快捷下载 游客一键下载
    账号登录下载
    微信登录下载
    三方登录下载: QQ登录
    二维码
    扫码关注公众号登录
    下载资源需要3金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

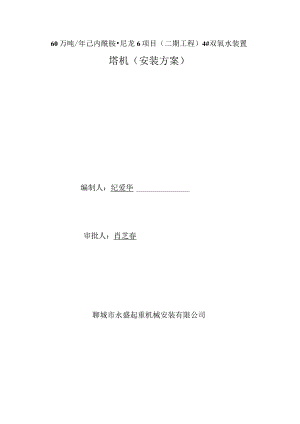

    塔机安装方案.docx

    60万吨/年己内酰胺尼龙6项目(二期工程)4#双氧水装置塔机(安装方案)编制人:纪爱华审批人:肖芝春聊城市永盛起重机械安装有限公司一、塔机选择1、根据本工程特点(建筑布置、吊装重物、场地、地基情况)由公司工程处与施工技术人员对塔机的性能、高度、幅度、外形尺寸、机械状况进行了解和研究,在财信尚东理想城24#楼工程项目OTZ80一型塔机进行安装。2、安排队伍及人员一、安装前准备工作1、组织人员安装负责人:肖芝春安装技术员:纪爱华安全管理员:罗玉刚起重工4名机械操作员1名电气人员1名(安装塔吊时所需)。2、组织起重设备;起重汽车吊(25吨以上)1台。3、安装技术人员在安装前进行现场勘察,掌握现场的实际情况;如:土质、周围建筑物、外电防护、地下管道及电缆、确定塔机位置。4、组织安装人员,学习塔机安装的新技术、新规范、对塔机的结构、技术性能做进一步了解后;方可实施。5、准备好塔机安装时所用的辅助设备及工具,如:垫木、绳索、滑轮、扳手、安全帽、安全带、劳动防护用品及检测仪器等。二、塔机基础1、根据现场实际情况,使塔机有效的发挥工作能力,便于塔机附着锚固、塔机基础中心线设在距建筑物外墙不小于3.5m处。三、安装人员职责及注意事项1、塔机装、拆工作隶属高空作业,危险性较大,装拆人员必须具有较高的安全意识和较好的技术水平,认真遵守各项工作规章制度。(1)、安装负责人:负责指挥安装现场全面工作。(2)、安装技术员:负责安装过程中技术监督、指导工作,对塔机安装技术质量负责。(3)、安全管理员:负责安装过程中的安全检查监督工作,发现不安全隐患能够得到极时解决处理。(4)、装拆人员:必须熟悉掌握塔机的机械技术性能。(5)、起重人员:负责安装过程中设备的操作、安装等技术性能,认真遵守塔机安装操作规程,听从指挥。(6)、机械操作员:负责安装过程中的机械操纵工作,听从指挥。2、安装注意事项(1)、安装前应对塔机的结构、起重制动装置、焊缝、螺栓、轴、销、钢丝绳、吊钩及电气控制部分进行全面检查调整。(2)、塔机各部的螺栓,轴销等特制的零部件不得随意代换;代换时可用同等的材料代换。(3)、对装拆作业中使用的索具、吊具、安全带(绳)等,应经常检查,发现不合格的立即更换。(4)、塔机安装前应首先设置安装区域、防止非安装人员进入现场,影响工作或造成伤亡事故。(5)、装拆人员必须严格按装拆程序进行塔机装拆,凡进入工作现场人员必须戴安全帽,高空作业人员必须系好安全带,非工作人员禁止进入装拆现场。(6)、塔机旋转部位及吊物与架空输电线路安全距离不得小于6m,安全距离不足时应采取安全防护措施。(7)、装拆工作必须在白天进行,遇到四级风以上、雨、雾、雪等恶劣天气时应停止作业。四、塔机安装1、将底架安装在基础座上,按规定扭紧螺母,扭矩应符合说明书中要求,即1300N.m2、吊装基础节:将基础节吊装到底座上就位,采用高强度螺栓连接固定,用仪器校正,垂直度不大于1%。3、吊装顶升套架:首先在地面将套架进行组装,上下工作台和油缸等液压装置,进行吊装顶升套架。4、安装回转塔身:在地面将回转塔身、操作室、配电装置、上下支座等装成一体,吊装到塔身上并固定。5、吊装塔帽:将塔帽吊装到回转塔身上,用轴销固定。6、吊装平衡臂:吊装前将平衡臂拉杆、栏杆、起重机构等装成一起,将平衡臂吊装与塔身转体连接,将轴销用开口销锁住,然后将臂拉杆与塔帽拉板连接牢固,按说明书规定数量将重块吊装到平衡上。7、吊装起重臂:将以组成一体的起重臂,吊起根部与塔身转体相连接,用销轴连接牢固,在将拉杆与塔帽连接,使起重臂平稳牢固。8、接通电源:敷设电缆,接通起升、回转、牵引、各部位限位器、照明等回路,检查无误后,接通电动机试运行。9、穿绕起升钢丝绳:由卷扬机卷筒拉出钢丝绳,穿过上部导向滑轮、重量限制器滑轮、小车起重滑轮组、最中将钢丝绳头固定在吊臂的端部。10、塔机试运转:低塔安装完毕,进行空载运转实验,再进行荷载实验,检查各部位功能是否正常可靠。五、加节1、调整套架滚轮与标准节主玄杆之间间隙一般为23mm。2、将起重臂转至套架引入标准节进口方向,回转塔身处于制动状态,吊起第节标准节,放进引入装置轨道进行加节。3、开启液压系统,使油缸横梁两端的轴销落入标准节踏步槽内,检查套架与塔身之间有无障碍,确认无误后可拆下支座与塔身标准节螺栓,将上部结构顶起,升至一个踏步节,即可引入标准节,标准节就位后穿入连接紧固;完成一节升高的全部过程,如工程需要可按上述继续升节加高直至所须高度。六、塔机安装后技术检验1、对塔机各机构进行调整;运行正常、平稳、无异常升引响,制动灵敏可靠。2、检验整机钢结构;应安装正确、无开焊变形等,所有连接螺栓、轴销、紧固可靠;符合技术规范要求。七、申请验收塔机安装调试后,向上级主管部门提出验收申请,经上级主管部门验收合格后,方可投入使用。

    注意事项

    本文(塔机安装方案.docx)为本站会员(王**)主动上传,优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知优知文库(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 yzwku网站版权所有

    经营许可证编号:宁ICP备2022001189号-2

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知优知文库网,我们立即给予删除!

    收起
    展开
