欢迎来到优知文库! | 帮助中心 分享价值,成长自我!
优知文库
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 优知文库 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    房地产项目施工管理项目部的资料管理规定.docx

    • 资源ID:719672       资源大小:41.77KB        全文页数:12页
    • 资源格式: DOCX        下载积分:5金币
    快捷下载 游客一键下载
    账号登录下载
    微信登录下载
    三方登录下载: QQ登录
    二维码
    扫码关注公众号登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    房地产项目施工管理项目部的资料管理规定.docx

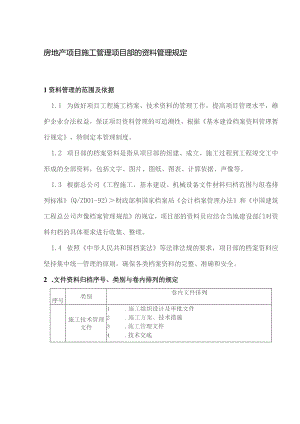

    房地产项目施工管理项目部的资料管理规定1资料管理的范围及依据1.1 为做好项目工程施工档案、技术资料的管理工作,提高项目管理水平,维护企业合法权益,保证项目资料管理的可追溯性,根据基本建设档案资料管理暂行规定,特制定本管理制度。1.2 项目部的档案资料是指从项目部的组建、成立、施工过程到工程竣交工中形成的全部资料,包括文字、图片、图纸、图表、计算依据、声像等。1.3 根据总公司工程施工、基本建设、机械设备文件材料归档范围与组卷排列标准(Q/ZD01-92)财政部和国家档案局会计档案管理办法和中国建筑工程总公司声像档案管理规范的规定,项目部的资料员应结合当地建设部门对资料归档的具体要求进行收集、整理。1.4 依照中华人民共和国档案法等法律法规的要求,项目部的档案资料应坚持集中统一管理的原则,确保各类档案资料的完整、准确和安全。2 .文件资料归档序号、类别与卷内排列的规定序号类别卷内文件排列施工技术管理文件1 .施工组织设计及审批文件2 .施工方案、技术措施3 .施工管理文件4 .技术交底5 .施工总结、技术总结6 .其它.开工、竣工一文件L开工申请表、开工报告(含停工、复工报告)2 .竣工报告3 .工程交工验收证明-洽商、变更记录1 .图纸会审纪要2 .设计变更3 .工程洽商记录4 .施工技术核定单5 .材料代用单叩材质与产品叫检验1 .水泥出厂质量证明及复验单2 .钢筋出厂质量证明及复验单3 .钢结构钢材、连接材料和涂料出厂质量证明4 .混凝土外加剂出厂质量证明或合格证5 .砖出厂质量证明及复验单6 .砂试验报告7 .石试验报告8 .防水材料(卷材、涂料、沥青等)出厂质量证明及复验单9 .防腐、涂复、保温、隔热材料出厂质量证明或合格证10 .焊接材料合格证1 1新材料、特殊材料合格证、鉴定书及复验单12 .其它按有关要求进行试验的建筑材料试验报告13 .混凝土预制构件合格证14 .金属构件合格证15构件结构性能检验报告16 .门窗制品合格证17 .木制品合格证H施工试验报iL告1土木试验(回填土、灰土、砂、砂石和三合土地基等,并包括分层分段取样平面位置图)2 .砂浆试块强度试验3 .混凝土试块强度试验4 .商品混凝土出厂合格证5 .防水混凝土抗渗试验6 .砂浆、混凝土配合比通知单7 .防水、试水记录8 .钢材可焊性试验9 .钢材焊接试验10新材料、特殊材料的施工试验六施工记录1 .工程测量记录2 .基础钎探记录(包括探点布置图)3 .试桩、打桩记录及其它地基记录4 .结构吊装记录(含吊装方案、图、记录、处理情况记录和交接记录等)5 .混凝土浇灌记录,现场施加预应力记录6 .工程测温记录7 .采用新工艺、特殊工艺施工的施工记录8 .气象记录和冬季、雨季、炎热天气等特殊气候下的施工记录9 .沉降观测记录10 .重大质量事故和安全事故报告、调查处理材料11 .其它施工记录七预检记录预检与复核记录(包括建筑物位置、水准点、基础尺寸、模板、墙体、放样、楼层50Cm水平线、预制构件吊装、设备基础、各层间地面基层处理、屋面找平层坡度、阴阳角处理,等)八隐检记录L验槽记录2 .基础、主体结构钢筋工程3 .现场焊接工程4 .防水工程(地下室、外墙板、厕浴间、屋面等)九结构验收1 .基础验收记录2 .主体结构验收记录十质量评定1 .质量监督检查站质量核验证书2 .单位工程质量综合评定表3 .质量保证资料核查表4 .单位工程观感质量评定表5 .分部工程质量评定表6 .分项工程质量汇总统计表7 .分项工程质量检验评定表8 .工程质量评审材料及获奖文件十采暖卫生与煤气、消防工程文件1施工方案、施工简要说明2 .技术交底3 .图纸会审、设计变更、洽商4 .水暖卫、煤气、消防设备配件、产品出厂合格证5给排水、暖气、煤气、消防和外线的探伤、冲洗、试压、灌水、泄漏、密闭等施工试验记录6 .预检记录,各种暗装管道、设备和有保温、防腐保护的明暗装管道、设备的隐检记录7 .分部、分项工程质量评定8 .中间交接、验收记录十电气安装工程文件1 .施工方案、施工简要说明2 .技术交底3 .图纸会审、设计变更、洽商4 .主要电气材料与设备出厂证明、说明书、合格证及试验、检验记录5 .各种安装、调试、设备试运转、绝缘测试、电阻测试等施工试验记录6 .高层建筑自控消防系统、电视天线、闭路电视、电视监控等系统项目的试验、检验记录7 .预检记录,暗配线隐检记录等8 .分部、分项工程质量评定9 .中间交接、验收记录十通风与空调工程文件1 施工方案、施工简要说明2 .技术交底3 .图纸会审、设计变更、洽商4 .材料、设备、仪表、产品的出厂合格证,重要和大型设备开箱检验记录、检验报告5 .通风与空调试验调试记录(包括单机和无负荷、有负荷的设备联运调试运转记录)6 .制冷、洁净系统测试记录(含吹扫除污、严密、真空及对制冷器的检漏)7 预检记录,埋地、地沟管道和各种吊顶内管道的隐检记录及附图说明8 .分部、分项工程质量评定9 .设备基础、空气洁净系统、制冷管道及重要部位的中间交接记录十四电梯安装工程文件1 施工方案、施工简要说明2 .技术交底3 .图纸会审、设计变更、洽商4 产品合格证及设备开箱检验记录5 .各种组装、安装、电阻测试、试运转记录及调整、实验报告单6 .预检记录,隐检记录7 .分部、分项工程质量评定8 .中间交接、验收记录五施工日记土建、水暖卫、电气、设备安装注:建筑工程的分部、分项工程质量评定按地基与基础工程、主体工程、地面楼面工程、门窗工程、装饰工程和屋面工程六个分部工程分别排列。建筑工程的项目、名称及排列顺序及单位工程的划分应符合国家标准GB50300-2001相应条款的规定。有特殊要求的工程,可据实增加内容在相应的类别中。高、大、新、尖或具有独特构造、工艺与先进施工方法的工程,可视情况增存竣工图,列“十五、施工日记”之后。对本表第十一至十四类所指分包出去的专业工程,应增加开工报告和交工验收证明,并列各专业文件材料之首。2.1 建设项目由施工单位实行总承包的,各分包单位负责收集、整理分包范围的施工技术资料,总包单位负责汇总整理,竣工时由总包单位向建设单位提交完整、准确的工程施工技术资料。2.2 建设项目由建设单位分别向几个单位发包的,各承包单位负责所承包工程的技术资料,交建设单位或建设单位委托的承包单位汇总、整理。2.3 为保证工程技术资料的长期保存,根据有关要求,工程技术资料用纸应选用普通复印纸或纸质不易褪色的纸书写、绘制。2.4 技术资料的填写要求必须做到内容真实可靠、数字准确、字迹清晰,法定计量单位(符号)准确。2.5 每项工程施工技术文件资料整理的份数:一般要求三份,二份交建设单位(业主),一份交局(公司)、或区域公司(分公司)档案保存。特殊情况(如合同要求多份时)酌情增加。3 .项目部应保存的部分技术资料3.1 施工组织设计、分部分项工程施工作业设计、技术总结:3. 2施工技术交底、技术复核;4. 3施工日志、三检记录;3.4"四新”技术推广使用试验记录;3. 5大型临时设施的技术资料;4. 6永久水准点座标位置平面图、建(构)筑物定位放线记录。4资料的管理4.1 项目部的资料管理由项目部总工程师(或主管工程师)负责,选配一名熟悉业务、责任心强、认真细致的专职资料员,负责资料的收集、整理、分发、归档、保管和上报工作。4.2 资料员应熟悉工程技术资料各种表格填写的要求、有关规范、标准,对收集的施工技术资料的准确性、完整性负责;4.3 项目部资料员应相对固定,当资料员调换工作时,必须列出详细清单,认真办理交接手续;4.4 财务管理方面的资料按财务有关规定执行(财务资料平时由财务人员收集、整理、归档和保管);4.5 相关部门或责任人(内业技术员、工长或班组长、材料员、试验员、测量员、质检员应具体提供资料(详见下表)表1工长或班组长工程质量保证资料名称内容要求完成期限要求地基验槽记录配合质监站、监理、质检部门对地基地质和基槽几何尺寸全面检查并报有关部门认可.每元成-一分部分项工程或一层的形象进度时,工长自检合格后,交质检员审查并移交项目资料员保隐蔽工程验收记录写明隐蔽的具体内容,施工情况栏重点写出修改依据,质量情况,必要时绘出简图。碎施工记录分轴线、分部位、分层、必须同隐蔽工程验收记录相符,工长、试验员共同填写。资料.施工技术交底记录施工工艺、质量标准的填写文字简洁清晰,交底人和接交人均应签名以明确责亿管,并有交接签字手续。资料要求与施工进度同步,填写要求字迹端正,手续完整,并对其正确性、完整性、真实性负责。技术复核记录三检记录必须在下一道工序施工前办理,应有工长自复记录,并经质检人员和工长签署复查意见和签字。检查情况必须有评语,并有交接双方及有关检查人员签字。水、煤、电、空调、电梯等设备试运转记录分层、分部、分项填写,必要时绘制简图,有关人员应签字认可。防水工程质量检查验收记录分部位、分层记录。施工日记以单位工程逐日记录,认真简要地填写当日主要的施工活动。钢筋连接试验记按规范要求执行。表2工程技术部内业技术员施工技术管理资料名称内容要求完成期限要求开工报告实际开工日期栏应填写清楚。每完成一分部分项工程或一层的形象进度时,由资料提供部门或人员自检合格后交质检员审查并移交项目资料员保管,要求有交接签字手续资料填写要求字迹端正、手续完整、并对其正确性、完整性、真实性负责。图纸会审记录图号填写正确,问题处理意见填写的文字精练表达确切,必要时绘简图。施工组织设计视工程的性质、规模、建筑结构、复杂程度、工期等确定设计的内容和深度,内容完整,满足施工管理指导施工的需要。资料质量事故处理报告简明填写事故发生的时间、工程部位、事故情况及主要原因,提出处理事故的技术性方案、意见,必要时绘制简图口技术核定通知单核定内容应一事一单,对存在问题处理意见填写确切,必要时附图说明。设计变更通知单应由设计单位填发。基础、主体工程验收记录质量评定等级必须经当地质监站、监理、施工单位认定签字。施工技术总结、竣工图四新试验研究资料和施工方法工程联系单、彩照、录像等资料表.3测量组(测量技术员)资料名称内容要求完成期限要求测量定位、复查记录数字准确无误每完成一分部分项工程或一层的形象进度时,测量组自检合格后交质检员审查,移交项目资料员保管,并有交接手续,资料填写要求字迹端正,手续完整,并对其正确性、完整性、真实性负责。建筑物沉降(变形)观测记录数字准确无误,荷重增加按建筑物层数填写,简图上各测点应编号。表4质检员工资料名称内容要求完成期限要求程质量评定表分项工程质量评定表按分项工程的要求逐条填写,不得遗漏,数字准确,不得涂改,认真评定质量等级。签字齐全后,交专职质检员核定分项工程质量等级

    注意事项

    本文(房地产项目施工管理项目部的资料管理规定.docx)为本站会员(王**)主动上传,优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知优知文库(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 yzwku网站版权所有

    经营许可证编号:宁ICP备2022001189号-2

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知优知文库网,我们立即给予删除!

    收起
    展开
