欢迎来到优知文库! | 帮助中心 分享价值,成长自我!
优知文库
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 优知文库 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    冬季施工特点及要求.docx

    • 资源ID:707061       资源大小:15.63KB        全文页数:3页
    • 资源格式: DOCX        下载积分:3金币
    快捷下载 游客一键下载
    账号登录下载
    微信登录下载
    三方登录下载: QQ登录
    二维码
    扫码关注公众号登录
    下载资源需要3金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

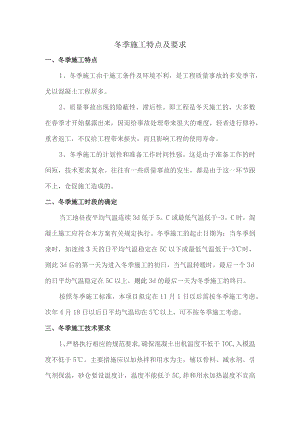

    冬季施工特点及要求.docx

    冬季施工特点及要求一、冬季施工特点1、冬季施工由于施工条件及环境不利,是工程质量事故的多发季节,尤以混凝土工程居多。2、质量事故出现的隐蔽性、滞后性。即工程是冬天施工的,大多数在春季才开始暴露出来,因而给事故处理带来很大的难度,轻者进行修补,重者返工,不仅给工程带来损失,而且影响工程的使用寿命。3、冬季施工的计划性和准备工作时间性强。这是由于准备工作的时间短,技术要求复杂。往往有一些质量事故的发生,都是由于这一环节跟不上,仓促施工造成的。二、冬季施工时段的确定当工地昼夜平均气温连续3d低于5。C或最低气温低于-3。C时,混凝土施工应符合本方案有关规定执行。冬季施工的起止日期为:当冬季到来时,如连续3天的日平均气温稳定在5C以下或最低气温低于-3时,则此3d后的第一天为进入冬季施工的初日,当气温转暖时,最后一个3d的日平均气温稳定在5C以上,则此3d的最后一天为冬季施工的终日。按照冬季施工标准,本项目拟定在11月1日以后需按冬季施工考虑。次年4月18日以后日平均气温均在5以上,可不按冬季施工考虑。三、冬季施工技术要求1、严格执行相应的规范要求,确保混凝土出机温度不低于IOC,入模温度不低于5。主要措施应以加热拌和用水为主,辅以骨料、减水剂、引气剂保温,砂仓要设温度计,温度不能低于5C,拌和用水加热温度不宜高于80C,并适当延长搅拌时间(搅拌时间180s左右),确保拌和物性能满足要求。2、对相关设施和混凝土原材料应提前采取防雪、防冻等措施,必须保证骨料清洁,不得混有冰雪、冻块及易被冻裂的矿物质。加强料仓、输水管、传送带、罐车、泵车的保温措施,尽量减少过程中热量散失。3、混凝土在浇筑前应清除模板、钢筋上的积雪和污垢。4、钢材在运输和加工过程中,应注意防止刻痕和碰伤,以避免缺陷的存在产生应力集中而导致钢筋脆断。钢筋应离地200三以上堆放,应用彩条布对钢筋材料加以覆盖,以防雨、雪、灰尘等,在冰雪天气及时清理积雪。5、冬期的钢筋焊接时,应对钢筋进行预热处理,还应防雪挡风,焊后的接头严禁立即碰到冰雪,且必须在焊缝冷却之后敲掉药皮。6、当用硅酸盐水泥或普通硅酸盐水泥配制混凝土、其抗压强度达到设计强度40%前不得受冻。7、冬季施工不得直接洒水养护,宜喷涂养护剂或采取保湿增湿措施。保证混凝土的出机温度不低于IOC,入模温度不低于5。带模养护期间混凝土内部温度与表面温度,表面温度与环境温度之差不宜超过15。拆除模板时,应边拆模边包裹,拆模强度不低于设计强度40%08、混凝土浇筑前,施工现场应采取防风、防冻保护措施,应清除模板、钢筋上的冰雪和泥垢。混凝土入模前,应采取专用设备测定混凝土温度、坍落度、含水量及泌水率等性能,拌和物性能满足规范要求方可入模浇筑。新浇筑混凝土入模温度与邻接的已硬化混凝土或岩土介质表面温度的温差不得大于15C;与新浇筑混凝土接触的已硬化混凝土、岩土介质、钢筋和模板的温度不得低于2。9、严格控制混凝土的质量、外加剂及混凝土的水灰比,缩短混凝土到施工现场的时间,做到随到随浇筑。10、混凝土罐车的罐体要用保暖罐衣包裹,混凝土罐车水箱要加防冻液,柴油要换为-20#柴油(温度更低时要换为-30#柴油),混凝土运输前应将运输道路上的积雪清扫除,并将混凝土罐车的车轮装上防滑链。

    注意事项

    本文(冬季施工特点及要求.docx)为本站会员(王**)主动上传,优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知优知文库(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 yzwku网站版权所有

    经营许可证编号:宁ICP备2022001189号-2

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知优知文库网,我们立即给予删除!

    收起
    展开
