欢迎来到优知文库! | 帮助中心 分享价值,成长自我!
优知文库
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 优知文库 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    砼施工方案.docx

    • 资源ID:675837       资源大小:138.85KB        全文页数:44页
    • 资源格式: DOCX        下载积分:7金币
    快捷下载 游客一键下载
    账号登录下载
    微信登录下载
    三方登录下载: QQ登录
    二维码
    扫码关注公众号登录
    下载资源需要7金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    砼施工方案.docx

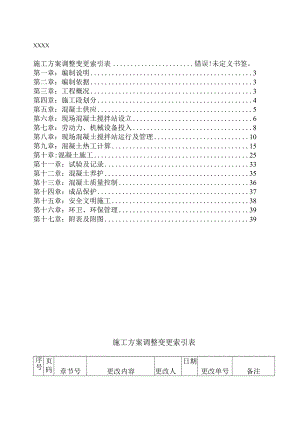

    XXXX施工方案调整变更索引表错误!未定义书签。第一章:编制说明3第二章:编制依据3第三章:工程概况3第四章:施工段划分4第五章:混凝土供应5第六章:现场混凝土搅拌站设立6第七章:劳动力、机械设备投入8第八章:现场混凝土搅拌站运行及管理10第九章:混凝土热工计算15第十章:混凝土施工25第十一章:试验及记录33第十二章:混凝土养护35第十三章:混凝土质量控制36第十四章:成品保护37第十五章:安全文明施工38第十六章:环卫、环保管理39第十七章:附表及附图39施工方案调整变更索引表序号页码章节号更改内容更改人日期更改单号备注第一章:编制说明XXXX四公司XXXXXXXXXXXX项目经理部所承建的四栋单位工程中的混凝土分项工程共性多余特殊性,因此89*、10*、12*楼各单位工程不单独编制施工方案。但本施工方案编制时尽可能考虑8#、9二10二12秣楼混凝土工程施工的共性和特殊性,并针对其共性和特殊性进行方案编制。同时,本工程因实际需要,混凝土的供应采用商品混凝土和现场搅拌混凝土的供应方式满足本工程混凝土施工,因此对商品混凝土和现场搅拌混凝土的配制、施工进行了方案编制。第二章:编制依据2.1业主提供的xxxxxxxxxxxx教师住宅小区工程设计图纸;2.2国家有关施工规范、规程和行业标准:钢筋混凝土施工验收规范、建筑工程冬期施工规程等;2.3XXXX四公司颁发的项目管理手册、质量保证手册等;第三章:工程概况XXXXXXXXXXXX高校教师住宅小区工程位于北京市海淀区XXXX园南侧,是以住宅为主,包括商场等配套设施组成的建筑群体。该建筑群体由十栋高层建筑和两栋多层建筑组成,总建筑面积约193000平方米,是国家立项的北京市重点工程,由XXXX大学建筑设计研究院设计。该工程建成以后将有100O名国家级教授、100名国家级院士在此入住,是国家“科教兴国,尊师重教”的一项重点工程。xxxx四公司承建该群体工程中的两栋高层塔楼和两栋多层院士楼,四栋住宅总建筑面积约为46400平方米。xxxx四公司xxxxxxxxxxxx项目经理部承建其中的89#两栋独立的高层塔式住宅和1(12口两栋多层住宅组成。6住宅地下两层,地上二十层;9'住宅地下二层,地上十八层,两座高层住宅结构形式均为全现浇钢筋混凝土剪力墙结构,基础为箱形基础,最大建筑高度66.70米。10'多层住宅为地下一层和地上六层,结构形式为内浇外砌;12*多层住宅为地下一层和地上九层,结构形式为全现浇钢筋混凝土结构。本工程6、9'楼开工日期为1998年12月8日,竣工日期为1999年12月31日,工期为389个日历天。10#、12#楼1998年12月15日开工,竣工日期为1999年12月31日,工期382天。施工现场平面布置见:附图1第四章:施工段划分4.1由于6、9与基础底板面积较小,根据相关技术规范要求,混凝土采用整体连续浇筑,因此整个基础底板为一个施工段,地下室划分为二个施工段,以中心轴线为界,划分为两个施工流水段;地上部分楼层施工考虑模板因素,每栋楼分别划分为两个施工段;10:12=楼基础底板长度较大,且结构存在沉降缝,为满足中大体积混凝土施工要求,因此I(AI2'楼基础底板混凝土施工以结构沉降缝为界限划分为两个流水段;10:12'楼地下室结构部分划分为三个流水段,地上部分根据模板的使用及配置,每个单元划分为一个施工段,每栋楼共五个施工段。施工段划分详见附图2:施工段划分图。第五章:混凝土供应5.1 混凝土供应原则:5.1.1 采用商品混凝土和自制混凝土供应本工程混凝土的使用。5.2混凝土供应划分:5.2.1商品混凝土:5.2.1.1地下室部分混凝土采用商品混凝土。5.2.1.2商品混凝土供应商及供应能力:选用xxxx五公司的商品混凝土,由XXXX五公司试验室对混凝土进行预配,该混凝土供应商,生产能力285立方米/小时,为本工程供应混凝土时,可提供30辆混凝土罐车,该供应商搅拌站距本工程约30公里。5.2.2自供混凝土:地上主体硅采用自供混凝土。5.2.2.1根据工程实际需要,本工程设立搅拌站,搅拌站位于施工现场北侧围墙边。搅拌站配备4台强制式搅拌机。自供混凝土配制由XXXX四公司中心试验室(北京市一级试验室)按设计要求的强度等级进行预配。5.2.2.2自供混凝土搅拌,由xxxx四公司中心实验室派出专人进行施工现场混凝土生产、实验、控制,施工现场设一个搅拌站,搅拌站配置四台500立升强制式搅拌机,施工现场搅拌站生产能力为15立方米/小时。第六章:现场混凝土搅拌站设立6.1 搅拌机械选用6.1.1 搅拌机的选用根据施工现场每段浇筑混凝土量和浇筑时间及混凝土垂直运输效率的不同,确定搅拌机的台数及型号。工程搅拌机配备型号为JS500型强制式搅拌机,该搅拌机每盘出料0.35立方米,出料时间为2.5min/盘,搅拌时间为L5min。6.1. 2混凝土搅拌机需要量计算6.1. 2.1混凝土搅拌机台班产量计算计算公式:V=60(t1+t2)×V1K1K2T其中:V一一混凝土搅拌机台班产量(立方米)Vi混凝土搅拌机容量(立方米)Ki一一搅拌机容量利用系数,取Ki=O.9K2一一工作时间利用系数,K2=O.8t混凝土每盘混凝土的搅拌时间(min)t2一一搅拌机每盘混凝土的出料时间(Fnin)T每天工作时间(假定为12小时)所以:V=60(t1+t2)×V1K1K2T=60/(2.5+1.5)×0.35×0.9×0.8×8=30.2(立方米)1.1. 2.2混凝土搅拌站搅拌机需用量计算计算公式:N=V总60(t+t2)V1K1K2T其中:N混凝土搅拌机需用量(台)V总一一每班混凝土需用总量(立方米):按照四栋单位工程混凝土的工程量和结构施工工期计算,平均每天浇筑混凝土的工程量为101立方米其它符号意义同4.2.1中说明所以:N=V总60(ti+t2)V1K1K2T-10160(2.5÷1.5)X0.35X0.9X0.8X8=3.3%(台)6. 2混凝土搅拌站布置1.2. 1搅拌站位于工人食堂东侧,该混凝土搅拌站采用封闭式围墙,在其东西、南侧设置大门各一个,内设管理人员办公室、混凝土养护室、水泥库、砂石堆料场。1.3. 2搅拌站位置见附图3:施工现场平面布置图6. 3混凝土搅拌站临电、临水布置详见附图4:施工现场平面布置图第七章:劳动力、机械设备投入7.1由于施工工期紧张,按照总体工期和混凝土量测算,结构施工阶段浇筑混凝土的连续性较大,且在底板施工时需要连续不中断进行混凝土浇筑,因此在避免施工扰民外,现场施工人员分成两班昼夜循环施工,混凝土主要施工机械在每栋楼混凝土施工时配备三台地泵,其中一台为备用。7. 2主要施工段工程量(M3):10"楼12#8#9#地I段11段IH段I段11段In段I段II段I段II段下垫层6710010067156156部底板210315394263680676分外墙10472777772104内墙826165616582顶板2619213639507.3机械设备序号机械名称型号单位数量备注1碎地泵60mhA3一台备用2振捣台A3用于混凝土试件制作3振捣棒70根1610根备用50根1610根备用35根8用于密筋节点处4平板式振动器A45塔吊F0/23BA4L=50m(45m)7空压机A287. 4劳动力投入7. 4.1劳动力组织7. 4.1.1考虑搅拌、运输、浇筑等不利因素的影响,混凝土实际浇筑速度为15m7h有效工作时间每班时间8小时。7. 4.2.2每昼夜按两班安排。XXXXXXXXXXXX项目经理部管理分工:万绍文、褚崇英:总负责;赵保东:负责解决税施工过程中的技术问题;王艳春:负责保温材料及外加剂供应;毛懋先:负责混凝土的联系、供应;李学:负责混凝土试验,自供混凝土的开盘鉴定;XXXXXXXXXXXX教师住宅小区项目经理部施工现场管理分工:周继文:负责现场指挥及混凝土的联系、供应;胡怀金:负责供水、电工作;责任师A(施工时指定专人):负责测温工作;责任师B(施工时指定专人):负责碎质量;协力施工单位现场施工分工:生产经理A:负责操作层的指挥工长A:负责操作层供、水供电作业;工长B:负责操作层的测温、试验;质量员C:负责操作层的混凝土质量;工长D:负责施工现场内外的交通指挥;工长E:负责施工现场操作点作业指挥;7.5操作人员配备情况见下表:序号混凝土供应方式工种每组人数组数小计人数备注1碎工15460包括下料、平仓、振捣2架子工6424安拆泵管和拆架子3商品混凝土抹灰工6424碎表面压光4木工4416浇筑碎时看模5钢筋工4416浇筑碎时钢筋校正6统计员144混凝土讲场签收、记录7实验员144混凝土现场实验、试件制8测温工144浇筑及冬施养护测温9其它20养护等10自供混凝土上料工1523011计量工12212机械操作工42813於工15230包括下料、平仓、振捣14架子工6212安拆泵管和拆架子15抹灰工6212碎表面压光16木工428浇筑碎时看模17钢筋工428浇筑碎时钢筋校正18统计员122混凝土讲场签收、记录19实验员122混凝土现场实验、试件制20测温工122浇筑及冬施养护测温21其它20养护等第八章:现场混凝土搅拌站运行及管理8. 1管理体系搅拌站材料员搅拌站计量员搅拌站操作人员8. 2混凝土搅拌工艺流程8.3材料要求8.3.1材料进场时

    注意事项

    本文(砼施工方案.docx)为本站会员(王**)主动上传,优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知优知文库(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 yzwku网站版权所有

    经营许可证编号:宁ICP备2022001189号-2

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知优知文库网,我们立即给予删除!

    收起
    展开
