欢迎来到优知文库! | 帮助中心 分享价值,成长自我!
优知文库
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 优知文库 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    某工程外墙淋水试验专项施工方案.docx

    • 资源ID:674432       资源大小:16.44KB        全文页数:4页
    • 资源格式: DOCX        下载积分:3金币
    快捷下载 游客一键下载
    账号登录下载
    微信登录下载
    三方登录下载: QQ登录
    二维码
    扫码关注公众号登录
    下载资源需要3金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    某工程外墙淋水试验专项施工方案.docx

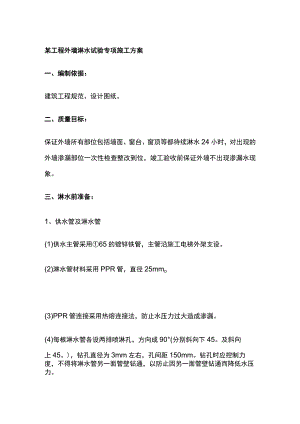

    某工程外墙淋水试验专项施工方案一、编制依据:建筑工程规范、设计图纸。二、质量目标:保证外墙所有部位包括墙面、窗台、窗顶等都待续淋水24小时,对出现的外墙渗漏部位一次性检查整改到位,竣工验收前保证外墙不出现渗漏水现象。三、淋水前准备:1、供水管及淋水管(1)供水主管采用65的镀锌铁管,主管沿施工电梯外架支设。(2)淋水管材料采用PPR管,直径25mmo(3)PPR管连接采用热熔连接法,防止水压力过大造成渗漏。(4)每根淋水管各设两排喷淋孔,方向成90°(分别斜向下45。及斜向上45。),钻孔直径为3mm左右,孔间距150mm。钻孔时应控制力度,不得将淋水管另一面管壁钻通,以防止因另一面管壁钻通而降低水压力。2、加压水泵型号可根据工程的高度确定,确保扬程及远端压力达到要求,并配备相应的电机。3、在建筑物施工临时用水管处设置一台加压水泵,然后连接到供水立管(65的镀锌铁管),立管必须固定牢固安全,保证连接处和末端没有漏水,在淋水高度设置淋水管接口,接口高度不得比其低。4、淋水管布置(1)在高于上人屋面50cm处女儿墙以及21层、10层各设置25PPR淋水75管,沿建筑物一周水平布置,水管末端处用管帽封堵密实,确保末端和连接处不漏水,保证淋水压力。(2)淋水管用14#铁丝固定牢固,并保证淋水管一周的高差100mm,小孔面对外墙面。5、淋水前将窗户关好,防止水从窗口溅入室内造成污染和淋湿内墙。6、做好淋水前的安全措施,设置淋水警示牌,下方避免施工;检查水泵工作是否正常,并保证供电持续。7、提前通知甲方、监理单位淋水的部位、具体开始时间。四、淋水试验1.淋水试验自上而下分段进行,3222层为第一试验段,2111层为第二淋水试验段,10层以下为第三淋水试验段。2、派专人打开增压水泵,保证在墙面及外窗现场连续水幕,持续淋水24小时。3、每一段试验结束后,由建设单位、施工单位、监理单位、外窗安装单位共同对外墙及外窗进行逐层、逐户全面仔细检查,若发现有渗水,即对渗水处用红色粉笔进行标记,并填写外墙淋水试验检查记录表,验收合格后填写外墙淋水试验验收表。(见下图)4、每段淋水试验结束后,相关单位应立即组织人员对渗漏点进行处理,处理完成后再进行淋水复验,检查渗漏修补情况,无渗漏后进入下一试验段。五、渗水处修补整改1.墙体渗漏修补材料:堵漏王(1)待24小时淋水完成后,由工人对渗水标记处进行堵漏整改:对渗水标记处进行切割凿除-用水冲洗干净一堵漏王堵实一用1:3水泥砂浆修补抹平-浇水养护。(2)控制要点:渗水处切割凿除应合适,不得少凿;凿开后必须清理干净,然后用水冲洗干净,并立即用堵漏王进行封堵密实,不得有空隙或小孔,待堵漏王硬结后再洒水湿润用1:3水泥砂浆进行面层修补,平整度必须在2mm偏差范围内,且修补接头处必须平顺。修补时做到不污染旁边墙面,修补完成后及时进行清理,并对修补处进行浇水养护3天,避免出现空鼓、裂缝等质量通病。2、窗边渗漏采用压力灌浆方法处理,灌浆时严禁在铝合金门窗框铝型材上钻孔,同时应对外部窗边重新进行打胶。

    注意事项

    本文(某工程外墙淋水试验专项施工方案.docx)为本站会员(王**)主动上传,优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知优知文库(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 yzwku网站版权所有

    经营许可证编号:宁ICP备2022001189号-2

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知优知文库网,我们立即给予删除!

    收起
    展开
