欢迎来到优知文库! | 帮助中心 分享价值,成长自我!
优知文库
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 优知文库 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    某写字楼工程砌筑工程.docx

    • 资源ID:674139       资源大小:16.50KB        全文页数:4页
    • 资源格式: DOCX        下载积分:3金币
    快捷下载 游客一键下载
    账号登录下载
    微信登录下载
    三方登录下载: QQ登录
    二维码
    扫码关注公众号登录
    下载资源需要3金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    某写字楼工程砌筑工程.docx

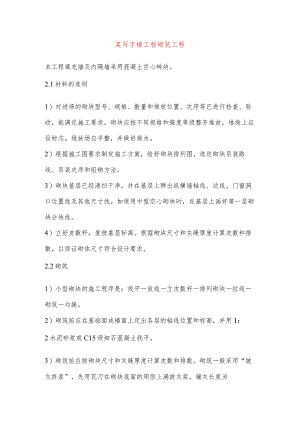

    某写字楼工程砌筑工程本工程填充墙及内隔墙采用混凝土空心砖块。2.1材料的选则1)对进场的砌块型号、规格、数量和堆放位置、次序等已进行检查、验收,能满足施工要求。砌块应按不同规格和强度等级整齐堆放,堆垛上应设标志。堆放场应平整,并做好排水。2)根据施工图要求制定施工方案,绘好砌块排列图,选定砌块吊装路线、吊装次序和组砌方法。3)砌块基层已经清扫干净,并在基层上弹出纵横墙轴线、边线、门窗洞口位置线及其他尺寸线。如使用中型空心砌块时,在基层上画好第一层砌块分块线。4)立好皮数杆,复核基层标高。根据砌块尺寸和灰缝厚度计算皮数和排数,以保证砌体尺寸符合设计要求。2.2砌筑1)小型砌块的施工程序是:找平一放线一立皮数杆一排列砌块一拉线一砌筑一勾缝。2)砌筑前应在基础面或楼面上定出各层的轴线位置和标高,并用1:2水泥砂浆或C15级细石混凝土找平。3)砌筑前应按砌块尺寸和灰缝厚度计算皮数和排数。砌筑一般采用“披灰挤浆”,先用瓦刀在砌块底面的周肋上满披灰浆,铺灰长度为23m,再在待砌的砌块端头满披头灰,然后双手搬运砌块,进行挤浆砌筑。4)砌筑应尽量采用主规格砌块,用反砌法(底面朝上)砌筑,从转角或定位处开始向一侧进行。内外墙同时砌筑,纵横梁交错搭接。上下皮砌块要求对孔、错缝搭砌,个别不能对孔时,允许错孔砌筑,但搭接长度不应小于90mmo5)砌体灰缝应横平竖直,砂浆严实。水平灰缝砂浆饱满度不得低于90%,竖直灰缝不低于60%,不得用水冲浆灌缝。水平和垂直灰缝的宽度应为812mm。6)墙体临时间断处应砌成斜槎,斜槎长度不应小于高度的2/3(一般按一步脚手架高度控制)。如必须留槎应设直径4mm钢筋网片拉结。7)墙上预留孔洞、管道、沟槽和预埋件,应在砌筑时预留或预埋,不得在砌好的墙体上凿洞。8)如需移动已砌好的砌块,应清除原有砂浆,重铺新砂浆砌筑。9)在墙体下列部位,空心砌块应用混凝土填实:底层室内地面以下砌体;楼板支承处如无圈梁时,板下一皮砌块;次梁支承处(宽不小于400mm,高不小于19OmnI)等。10)砌块每日砌筑高度应控制在1.5m或一步脚手架高度;每砌完一楼层后,应校核墙体的轴线尺寸和标高。在允许范围内的轴线及标高的偏差,应在楼板面上予以纠正。11)圈梁浇筑应先在底一皮混凝土小砌块上用ClO混凝土封底,然后再砌墙工作12)钢门、窗安装前,先将弯成Y或U形的钢筋埋入混凝土小型砌块墙体的灰健中,每个门、窗洞的一侧设置二只,安装门窗时用电焊固定。木门窗安装,事先在混凝土小砌块190X190X190内预埋浸沥青的木砖,四周用C15细石混凝土填实,砌筑时将小型砌块侧砌在门窗洞的两侧,一般门洞用六块木砖,每个窗洞用四块木砖。13)在砌筑过程中,应采用“原浆随砌随收缝法”,先勾水平缝,后勾竖向缝。灰缝与砌块面要平整密实,不得出现丢缝、瞎缝、开裂和粘结不牢等现象,以避免墙面渗水和开裂,以利于墙面粉刷和装饰。2.3施工注意事项1)砌块墙砌筑前,应绘好砌块排列图,选好吊装机具和吊装路线,确定吊装程序,编制工艺卡,这是保证施工顺利进行,避免施工混乱的重要环节。2)砌块的堆放应按吊装或砌筑顺序,分型号、规格垂直整齐堆放,并布置在起重设备的回转半径范围内,堆放数量应保证在半个楼层以上配套使用,以减少二次搬运,提高工效,避免停工待料。3)墙体内应尽量不设脚手眼,如必须设置时,可用190X190X19OnInl砌块侧砌,利用其孔洞作为脚手眼。4)对墙体表面的平整度和垂直度、灰缝的均匀程度等,应随时检查并校正。5)砂浆的强度等级和品种必须符合要求。砌筑砂浆必须搅拌均匀,随拌随用,盛入灰槽(盆)内的砂浆如有泌水现象时,应在砌筑前重新拌和。水泥砂浆和混合砂浆应分别在拌成后3h和4h内用完,施工期间最高气温超过3(TC,必须分别在2h和3h内用完。6)混凝土及砌筑砂浆用的水泥、水、骨料、外加剂等必须符合现行国家标准和有关规定。每一层楼或250m3的砌体,每种强度等级的砂浆至少制作两组(每组6个)试块,每层楼每种强度等级的混凝土至少制作一组(每组3块)试块;7)空心砖墙应与框架中预埋的拉结筋连接,当填充墙砌至顶面最后一皮,与上部结构的接触处宜用实心小砌块斜砌楔紧。

    注意事项

    本文(某写字楼工程砌筑工程.docx)为本站会员(王**)主动上传,优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知优知文库(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 yzwku网站版权所有

    经营许可证编号:宁ICP备2022001189号-2

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知优知文库网,我们立即给予删除!

    收起
    展开
