    隧道二衬拱顶脱空的成因及其防治措施分析.docx

    • 资源ID:624191       资源大小:16.56KB        全文页数:5页
    • 资源格式: DOCX        下载积分:3金币
    快捷下载 游客一键下载
    账号登录下载
    微信登录下载
    三方登录下载: QQ登录
    二维码
    扫码关注公众号登录
    下载资源需要3金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    隧道二衬拱顶脱空的成因及其防治措施分析.docx

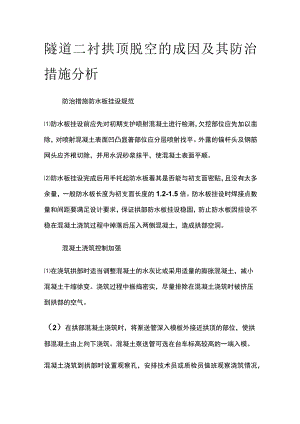

    隧道二衬拱顶脱空的成因及其防治措施分析防治措施防水板挂设规范防水板挂设前应先对初期支护喷射混凝土进行检测,欠挖部位应先加以凿除,对喷射混凝土表面凹凸显著部位应分层喷射找平。外露的锚杆头及钢筋网头应齐根切除,并用水泥砂浆抹平,使混凝土表面平顺。防水板挂设完成后用手托起防水板看其是否能与初支面密贴,且没有太多余量,一般防水板长度为初支面长度的1.2-1.5倍。防水板挂设时焊接点数量和间距要满足设计要求,保证拱部防水板挂设稳固,防止防水板因挂设不稳在混凝土浇筑过程中掉落后压入两侧混凝土,造成拱部空洞。混凝土浇筑控制加强在浇筑拱部时适当调整混凝土的水灰比或采用适量的膨胀混凝土,减小混凝土干缩徐变。浇筑过程中振捣密实,尽量排除在混凝土浇筑时被挤压到拱部的空气。(2)在拱部混凝土浇筑时,将泵送管深入模板外接近拱顶的部位,使拱部混凝土由上向下浇筑。混凝土泵送管可选在台车标高较高的一端入模。混凝土浇筑到拱部时设置观察孔,安排技术员或质检员值班观察浇筑情况,确保拱部混凝土填筑饱满。(3)拱部堵头板安装时注意接缝密贴,可采用双面胶等措施,保证混凝土浇筑后不漏浆,不跑浆。混凝土浇筑时,安排专人现场值班。值班人员要恪尽职守。混凝土浇筑完成后要求施工人员不要急于拆下输送管,须待混凝土有一定自稳能力后再拆,在拆下同时,迅速关闭窗口,以免混凝土掉落。定期检修做好二衬台车台车附近的文明施工,防止支垫方木长期被水浸泡。现场管理人员要定期检查方木受压能力,防止混凝土浇筑后被压碎引起台车下沉。衬砌台车在使用过程中要定期检查、维护,防止台车屈服变形。脱空的处理1、二衬混凝土施工前,应在拱顶最高处紧贴防水板布置通长纵向注浆管,每隔58m留设竖向注浆口。纵向注浆管可采用50聚乙烯管,管身应做注浆切口。2.二衬混凝土施工完成一定里程后(以200m500m为宜),可采用地质雷达等无损检测设备检查混凝土背后脱空情况,并根据检测报告对空洞进行注浆处理。注浆时可采用单液水泥浆或砂浆,水泥宜采用硅酸盐早强水泥。通过试验确定水灰比并按需掺配高强减水剂速凝剂及其他添加剂。(2)注浆应在二衬强度达到100%后方可进行,时要根据现场试验选用合适的注浆压力。结语二衬背后脱空是目前隧道施工普遍存在的质量问题,其严重影响了隧道的二衬混凝土受力性能,造成了安全、质量隐患。浇筑时按照设计与规范要求预留注浆孔和注浆管,等二衬混凝土施工完成一定里程后(以300m500m为宜),采用无损检测检查混凝土背后脱空情况,并根据检测报告对空洞进行注浆处理。防治措施防水板挂设规范防水板挂设前应先对初期支护喷射混凝土进行检测,欠挖部位应先加以凿除,对喷射混凝土表面凹凸显著部位应分层喷射找平。外露的锚杆头及钢筋网头应齐根切除,并用水泥砂浆抹平,使混凝土表面平顺。(2)防水板挂设完成后用手托起防水板看其是否能与初支面密贴,且没有太多余量,一般防水板长度为初支面长度的1.21.5倍。防水板挂设时焊接点数量和间距要满足设计要求,保证拱部防水板挂设稳固,防止防水板因挂设不稳在混凝土浇筑过程中掉落后压入两侧混凝土,造成拱部空洞。混凝土浇筑控制加强在浇筑拱部时适当调整混凝土的水灰比或采用适量的膨胀混凝土,减小混凝土干缩徐变。浇筑过程中振捣密实,尽量排除在混凝土浇筑时被挤压到拱部的空气。(2)在拱部混凝土浇筑时,将泵送管深入模板外接近拱顶的部位,使拱部混凝土由上向下浇筑。混凝土泵送管可选在台车标高较高的一端入模。混凝土浇筑到拱部时设置观察孔,安排技术员或质检员值班观察浇筑情况,确保拱部混凝土填筑饱满。(3)拱部堵头板安装时注意接缝密贴,可采用双面胶等措施,保证混凝土浇筑后不漏浆,不跑浆。混凝土浇筑时,安排专人现场值班。值班人员要恪尽职守。混凝土浇筑完成后要求施工人员不要急于拆下输送管,须待混凝土有一定自稳能力后再拆,在拆下同时,迅速关闭窗口,以免混凝土掉落。定期检修做好二衬台车台车附近的文明施工,防止支垫方木长期被水浸泡。现场管理人员要定期检查方木受压能力,防止混凝土浇筑后被压碎引起台车下沉。衬砌台车在使用过程中要定期检查、维护,防止台车屈服变形。脱空的处理1 .二衬混凝土施工前,应在拱顶最高处紧贴防水板布置通长纵向注浆管,每隔58m留设竖向注浆口。纵向注浆管可采用50聚乙烯管,管身应做注浆切口。2 .二衬混凝土施工完成一定里程后(以200m500m为宜),可采用地质雷达等无损检测设备检查混凝土背后脱空情况,并根据检测报告对空洞进行注浆处理。注浆时可采用单液水泥浆或砂浆,水泥宜采用硅酸盐早强水泥。通过试验确定水灰比并按需掺配高强减水剂、速凝剂及其他添加剂。(2)注浆应在二衬强度达到工00%后方可进行,时要根据现场试验选用合适的注浆压力。二衬背后脱空是目前隧道施工普遍存在的质量问题,其严重影响了隧道的二衬混凝土受力性能,造成了安全、质量隐患。浇筑时按照设计与规范要求预留注浆孔和注浆管,等二衬混凝土施工完成一定里程后(以300m500m为宜),采用无损检测检查混凝土背后脱空情况,并根据检测报告对空洞进行注浆处理。

    注意事项

    本文(隧道二衬拱顶脱空的成因及其防治措施分析.docx)为本站会员(王**)主动上传,优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知优知文库(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 yzwku网站版权所有

    经营许可证编号:宁ICP备2022001189号-2

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知优知文库网,我们立即给予删除!

    收起
    展开
