欢迎来到优知文库! | 帮助中心 分享价值,成长自我!
优知文库
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 优知文库 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    砌体结构砌筑技术交底.docx

    • 资源ID:595420       资源大小:21.29KB        全文页数:7页
    • 资源格式: DOCX        下载积分:5金币
    快捷下载 游客一键下载
    账号登录下载
    微信登录下载
    三方登录下载: QQ登录
    二维码
    扫码关注公众号登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

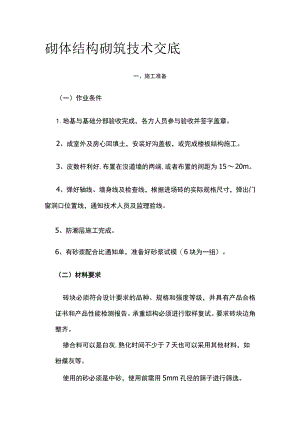

    砌体结构砌筑技术交底.docx

    砌体结构砌筑技术交底一、施工准备(一)作业条件1.地基与基础分部验收完成,各方人员参与验收并签字盖章。2、成室外及房心回填土,安装好沟盖板,或完成楼板结构施工。3、皮数杆利好,布置在没道墙的两端,或者布置的间距为1520m。4、弹好轴线、墙身线及检查线,根据进场砖的实际规格尺寸,弹出门窗洞口位置线,通知技术人员及监理验线。5、防潮层施工完成。6、有砂浆配合比通知单,准备好砂浆试模(6块为一组)。(二)材料要求砖块必须符合设计要求的品种、规格和强度等级,并具有产品合格证书和产品性能检测报告。承重结构必须进行取样复试。要求砖块边角整齐。掺合料可以是白灰,熟化时间不少于7天也可以采用其他材料,如粉煤灰等。使用的砂必须是中砂,使用前需用5mm孔径的筛子进行筛选。水泥的品种和强度等级应根据砌体的部位和所处的环境条件进行选择。水泥必须有产品合格证、出厂检测报告和进场复验报告。其他需要的材料包括墙体拉结筋、预埋件、已做防腐处理的木砖等。(=)施工机具应备有大铲、刨铸、托线板、线坠、小白线、卷尺、水平尺、皮数杆、小水捅、灰槽、砖夹子、扫帚等。二、质量要求砖砌体工程质量要求符合砌体工程施工质量验收规范(GB50203-2002)的规定。项检查项目允许偏差或允许值主控砖强度等级按设计要求MU项目砂浆强度等级按设计要求M水平灰缝砂浆饱满度80%斜搓留置第5.2.3条直搓拉结钢筋及接搓处理第5.2.4条轴线位移10mm垂直度(每层)5mm一般项目组砌方法第5.3.1条水平灰缝厚度812mm基础顶面、楼面标高±15mm表面平整度清水:5mm混水:8mm门窗洞口高、宽±5mm外墙上下窗口偏移20mm水平灰缝平面度清水:7mm混水:IOmm清水墙游丁走缝20mm三、工艺流程作业准备一砖浇水一砂浆搅拌一砌砖墙-验收四、操作工艺(一)砂浆的配合比砂浆的配料比例应当按照重量进行配比,其中水泥的计量精度应控制在±2%,而沙子和灰膏的计量精度应控制在±5%以内。在使用机械搅拌时,搅拌时间不得少于两分钟。如果加入了粉煤灰或者外加剂,搅拌时间应当不少于三分钟。对于掺有有机塑化剂的砂浆,搅拌时间应当在三到五分钟之间。(二)用砖湿润砌体使用的砖块必须在砌筑前一天进行湿润,通常以水浸入砖块四边L5厘米为宜。砖块的含水率应控制在10%15%之间,常温施工时不得使用干燥的砖块上墙。在雨期,不得使用含水率达到饱和状态的砖块进行砌墙。在冬季,砖块不需要浇水湿润,但可以适当增加砂浆的稠度。(=)砌砖墙1.砌筑方法:砌体通常采用一顺一丁的砌法。砖柱不得采用先砌四周后填心的包心砌法。选砖:外墙砖要求棱角整齐、无弯曲、裂纹,颜色均匀,规格一致。敲击时声音响亮、焙烧过火变色、变形的砖可用于基础或不影响外观的内墙上。摆砖:一般外墙第一层砖摆放在弹好的门窗口位置线及构造柱的尺寸上,认真核对窗间墙、垛尺寸,确认其长度符合排砖模数。如果不符合,可将门窗口的位置左右移动。若留破活,七分头或丁砖排在窗口中间、附墙垛或其他不明显的部位。移动门窗口位置时,应注意暖卫立管及门窗开启时不受影响。另外,在排砖时还要考虑在门窗口上边的砖墙合拢时也不出现破坏。所以排砖时必须全盘考虑。前后檐墙排第一皮砖时,要考虑甩窗日后砌条砖,窗角上必须是七分头才是好活。盘角:砌砖前应先盘好角,每次盘角不要超过五层,新盘的大角应及时进行吊、靠。如有偏差及时修整。盘角时要仔细对照皮数杆的砖层和标高,控制好灰缝大小,使水平缝均匀一致。大角盘好后再复查一次,平整和垂直完全符合要求后,再挂线砌墙。挂线:砌筑37墙必须挂双线,如果长墙几个人共使用一根通线,中间应设几个支点,小线要拉紧,每层砖都要穿线看平,使水平缝均匀一致,平直通顺;砌24墙时,可采用挂外手单线(视砖外观质量要求情况而定,如果质量好要求高也可挂双线),这样可以照顾砖墙两面平整,为下道工序控制抹灰厚度奠定基础。砌砖:砌砖采用一铲灰、一块砖、一挤揉的三一砌砖法。砌砖时砖要放平。里手高,墙面就要张;里手低,墙面就要背。一定要跟线,上跟线,下跟棱,左右相邻要对平,砌筑砂浆要随搅拌随使用,一般水泥砂浆必须在3h内用完,混合砂浆必须在4h内用完。留搓:砖混结构施工缝一般留在构造柱处。一般情况下,砖墙上不留直搓。如果不能留斜搓时,可留直磋但必须砌成凸磋,并应加设拉结筋。拉结筋的数量为每12Omm墙厚设一根6的钢筋,间距沿墙高不得超过500mmo其埋入长度从墙的留磋处算起,一般每边均不小于500mm,末端加90。弯钩。安装过梁、梁垫:安装过梁、梁垫时其标高位置及型号必须准确坐灰饱满如坐灰厚度超过2cm时要使用豆石混凝土铺垫边梁安装时两端支座长度必须一致预埋木砖和墙体拉结筋:木砖预埋时应小头在外、大头在内,数量按洞口高度决定洞口高在1.2m以内每边放2块高1.22m,每边放3块;高23m每边放4块预埋木砖的部位一般在洞日上边或下边四皮砖中间均匀分布木砖要提前做好防腐处理防腐材料一般用沥青油预埋木砖的另一种方法按照砖的大小尺寸制作砂浆块制作时将木砖预埋好达到强度后按部位要求砌在洞口墙体拉结筋的位置规格数量间距均按设计及施工规范要求留置不得错放漏放。每层承重墙最上一皮砖在梁或梁垫下面挑檐应是整砖丁砌层构造柱做法:构造柱连接处必须砌成马牙搓每一个马牙搓高度方向为五皮砖并且是先退后进拉结筋按设计要求放置设计无要求按构造要求放置。五、成品保护应保护墙体拉结筋、抗震构造柱钢筋以及各种预埋件、暖卫、电气管线等,不得随意拆改或损坏。在楼板或面层板尚未安装的情况下,应采取临时支撑等措施,确保墙体的稳定性,防止大风对其造成影响。搭设脚手架或操作平台时,要规范操作,避免碰撞刚砌好的砖墙。砌墙时应注意控制砂浆稠度,防止砂浆溅脏墙面。六、应注意的质量问题在构造柱的砌筑过程中,有些地方不符合要求。构造柱的砖墙应该砌成大马牙搓,并且设置好拉结筋,从柱脚开始两侧都是先退后进的。在实际操作中,我们需要认真按照这些要求进行施工,以确保构造柱的质量符合要求。有些砖墙出现了通缝,这是由于舌头灰没有刮尽,或者使用了半头砖。为了避免这种情况,我们应该分散使用半头砖,不要集中在一处。此外,在砌一砖墙的时候,要注意挂线面的位置,不要砌错。另外,砖墙错层也会导致螺丝墙的出现,因此要特别注意。为了避免这种情况,我们需要在首层或楼层的第一皮砖上仔细核对皮数杆的标高和层高。

    注意事项

    本文(砌体结构砌筑技术交底.docx)为本站会员(王**)主动上传,优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知优知文库(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 yzwku网站版权所有

    经营许可证编号:宁ICP备2022001189号-2

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知优知文库网,我们立即给予删除!

    收起
    展开
