欢迎来到优知文库! | 帮助中心 分享价值,成长自我!
优知文库
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 优知文库 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    陕绿业表---202类别矿井建筑增设斜井筒水土保持方案报告表.docx

    • 资源ID:571019       资源大小:169.59KB        全文页数:31页
    • 资源格式: DOCX        下载积分:7金币
    快捷下载 游客一键下载
    账号登录下载
    微信登录下载
    三方登录下载: QQ登录
    二维码
    扫码关注公众号登录
    下载资源需要7金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    陕绿业表---202类别矿井建筑增设斜井筒水土保持方案报告表.docx

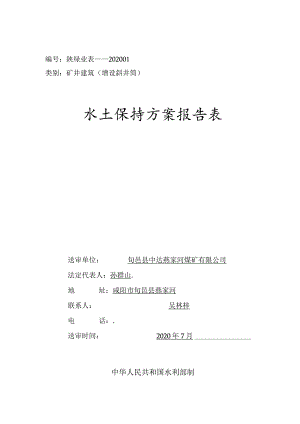

    编号:陕绿业表202001类别:矿井建筑(增设斜井筒)水土保持方案报告表送审单位:旬邑县中达燕家河煤矿有限公司法定代表人:孙群山.地址:咸阳市旬邑县燕家河联系人:吴林梓电话:.送审时间:2020年7月中华人民共和国水利部制旬邑县中达燕家河煤矿新增铀井筒水土保持方案报告表项目概况项目名称燕家河煤矿斜井运人系统项目项目负责人吴林梓地点旬邑县“燕家河占地面积240m2工程投资3962.25万元开工日期2020年8月竣工日期2021年7月项目规模1 .新增修建:行人斜井井筒采用半圆拱形断面,井筒逢宽4.0m,净高3.2m,净断面积11.Im2,井口标高+963.376m,井底标高+835.324m,垂深128.052m,井筒倾角14°,斜长528m,2 .新增行人下山巷道行人斜井到底后设行人下山至既有8煤行人下山。行人下山采用半圆拱形断面,巷道净宽4.0m,净高3.2m,净断面积11.1r112,下山巷道倾角14。,斜长917m,巷道内装备架空乘人装置,担负矿井的人员运输任务。3 .行人斜井井口房联建平面尺寸7.5X15m,高5.4m,建筑面积168.8m2项目服务年限10年挖方2.1751万m3填方0可能造成水土流失弃石渣量2.1751万?(全部用于制成,不外弃。)造成水土流失面积240m2(科井井口占地面积)损坏水土保持设施面积240m2(绿化地、附照片)预测造成水土流失危害工程施工建设可能造成的水土流失危害主要体现为:破坏原地貌水保功能,破坏植被覆盖,降低工程区生态环境质量。由于主体工程为地下洞式开挖,占地仅240m2o故不做水土流失量化分析。水土保持措施及投资工程措施矩形断面,高X宽=40X50砌石排水沟84mO投资(万元)4.96植物措施绿化带8011大叶女贞26株,投资(万元)0.69临时工程彩钢板围挡96m;裸露地表防尘网苫盖60000m2;临时排水沟116m,沉砂池1座;临时堆料苫盖6000m2,编织袋压边6811P,拆除编织袋6811洒水降尘2400m3O(万元)6.90其它措施无投资0水土保持补偿费交征水土保持补偿费0.05万元。水土保持总投资22.95(万元)目况水流危预则项概及土失害相燕家河煤矿位于咸阳市旬邑县城西约23km、彬县县城东北20km处。以百子沟河为界,河东部分行政隶属于旬邑县郑家镇管辖、河西部分行政隶属于彬县新民镇管辖。井田坐标范围:东经108o08,37-108o13,22n,北纬35o05'02,'-35o07,44",中心地理座标:东经1O8°11北纬35o06'24"o井田南北宽约4.55km,东西长约7.19km,面积23.0195km20工程组成:1 .新增运人斜井筒,井筒采用半圆拱形断面,井筒净宽4.0m,净高3.2m,净断面积ILlm2,井口标高+963.376m,井底标高+835.324m,垂深128.052m,井筒倾角14°,斜长528m。2 .新增行人下山巷道,行人斜井到底后设行人下山至既有8煤行人下山。行人下山采用半圆拱形断面,巷道净宽4.0m,净高3.2m,净断面积ILlm2,下山巷道倾角14°,斜长917m,巷道内装备架空乘人装置,担负矿井的人员运输任务。3.行人斜井井口房联建平面尺寸7.5X15m,高5.4m,建筑面积168.8m2,建筑体积832.7m30采用钢筋混凝土框架结构,轻钢屋架,聚苯乙烯夹芯板屋面,围护墙采用加气混凝土砌块,柱下钢筋混凝土独立基础。按照建筑筑设计防火规范的规定,建筑为二类建筑。,耐火等级为一级。抗震设计烈度按6度抗震设防,建筑使用年限为10年。项目总占地面积为24O11A其中:永久占地240nA占地类型为矿区建设用地240?,本工程施工建设可能造成的水土流失危害主要体现为:破坏原地貌水保功能,降低工程区生态环境质量。按照“三同时”的治理原则,水土保持的工程、临时、植物、管理各措施镶嵌配套,与主体工程同步实施。(1)本项目属改扩建设项目,旬邑县发展和改革局于2020年6月5日备窠确认,项目占地及规划符合矿区总体规划,无水土保持限制性因素,项目建设是可行的。主工水保分评体程土持析价(2)主体工程设计时充分论述了相关水保措施,符合水土保持要求。主体设计的排水沟、绿化景观以及场区边界围挡工程界定为水土保持工程。本方案主要具体化了水土保持工程措施的几何尺寸,植物措施配置与布局,以及设计施工过程的拦挡、排水、沉砂等项水土保持措施,防止建设项目水土流失危害,最大程度的保护矿区总体环境质量。项目所在地属于典型的大陆性季风气候,土壤侵蚀类型以水蚀为主。水±保持 防 治 措 施通过对主体工程设计的水土保持评价,将已有的水土保持措施纳入本方案水土流失防治措施体系,针对防治时段和空间范围需要,进一步补充和完善防治区的工程措施、植物措施和临时措施,进而形成一个完整、统一的措施体系和总体布局。(1)工程措施施工场区雨水采用盖板明沟的排水方式。在挖方边坡坡底和挡土墙墙底设排水明沟,在道路两侧设盖板明沟,雨水通过侧立式雨水口收集排至场外道路排水沟。明沟采用浆砌片石明沟,最小坡度0.33乐净宽0.4m,沟深0.5m,长度84m。(详见附图);(2)植物措施由于斜井井口主要占地为矿区绿化园,主体工程实施,除井口房部分外,可恢复绿化80周边行道树需补植,大叶女贞26株,植草皮80沆各类花卉15株;临时措施彩钢板拦挡。项目区施工时,周边沿红线设置彩钢板拦挡。围档长96m;临时排水措施。根据主体工程设计布局,本方案建议布置临时排水沟。排水沟布置位置结合后期永久雨水排放系统布置。这样的布置方式,既能防治施工期间场地水土流失,又能起到防治建筑物基坑防洪作用。本方案设计临时排水沟长度84m,梯形断面排水沟尺寸为上口宽X下口宽X深二60cm×30cm×30c。为防止施工过程中泥沙进入周边环境,在排水沟末端设置沉沙池,排水 ± 保 持 防 治措 施水沟水流经沉沙池沉淀后,排入周边矿区排水系统。根据水土保持综合治理技术规范(小型蓄排引水工程),沉沙池尺寸可按以下原则设计估算:宽为排水沟宽度的2倍,长为池宽的2倍,并有适当深度。结合项目实际情况,本次设计沉砂池池底尺寸取3.0m×1.5m(长X宽),池顶尺寸取4.5mX3.0m(长X宽),深度LOm,开挖边坡1:0.75o沉砂池塑料布衬砌。沉沙池在使用过程中要及时清理沉淀的泥沙,施工结束后将沉沙池填平,做为绿化用地。临时苫盖。由于本项目为矿区建设项目,临时堆渣,建筑材料在大降雨季节都会造成较大的水土流失,并且影响矿区环境质量。因此,本方案根据主体工程设计施工进度,结合实地勘察本方案设计临时堆料场1处,位置在工业广场西北角,用于堆放建筑用料和部分不能及时用于制砖的渣石。根据主体设计报告,建筑材料约5050m3,按6次购买,准放约1000m3o根据现场勘查,堆料场占地约04hm2设计堆料边坡1:1,堆高约1.5m;全部防尘网苫盖,坡脚装土编织袋围挡压边。编织袋围挡压边40cm×60cm(高X宽)约6811苫盖600Om2.临时洒水。施工期间对场地设计,临时洒水措施。设计每天洒水2次,除去降雨天气影响外,洒水时间约按240天计算。洒水定额按每次5?计列,估算建设期间洒水量约240Om3。洒水方式采用洒水炮车喷洒。(3)管理措施本项目为建设项目,除落实好上述措施外,加强施工现场的管理对防治水土流失,维护矿区环境质量具有重要的作用。避免在大风天气和强降雨时间施工。对裸露表面及时苫盖。用于制砖渣土、石进行苫盖或者密闭处理。施工车辆驶离场地时要进行冲洗。严格管理施工机械,不得在项目区之外随意停放和行驶。土持程资算效分斤水保工投概及益机项目区水土保持方案总投资22.95万元,其中:工程措施4.96万元,植物措施0.69万元,临时防护工程6.90万元,独立费用9.05万元,水土保持补偿费0.05万元。根据全国水土保持规划国家级水土流失重点预防区和重点治理区复核划分成果的通知(办水保2013188号)旬邑县属于子午岭一六盘山国家级水土流失重点预防区。另据陕西省人民政府关于划定省级水土流失重点防治区和和重点治理区的公告(陕政发19996号),本项目区属省级重点治理区。根据开发建设项目水土流失防治标准(GB504342018),本方案水土流失防治标准执行建设类项目一级标准。项目建设完成并落实本方案设计的水土保持防治措施后,该项目共布设各类防护措施24O11其中:植物措施80n?,硬化及建筑物占压面积160m2。主体完工、水保方案实施后可能造成的水土流失面积为240m2,治理水土流失面积240n经分析,主体完工、水保方案实施后表土保护率、水土流失治理度均达到100%,实际渣土保护率达到98%,土壤流失控制比达到2.0,林草植被恢复率达到100%,林草覆盖率达到33%。各项目标均达到设计要求。年实计及度资分度施划年投由于本主体工程计划于2020年8月开工建设,2021年7月完工。本方案依据现场实际。计列本项目分阶段投资情况为:2020年8月前完成的水保措施主要为场区边界彩钢板围挡工程,临时排水沟及沉砂池工程,计列水土保持工程投资为2.496万元;洒水降尘2万元。2020年6、7月前完成的水保措施主要为建材苫盖、袋装黄土围挡及苫盖压边、洒水降尘等。计列水土保持工程投资为3.07万元2020年6、7月风期前完成的水保措施主要为雨水排水沟96m,检完成排水系统。计列水土保持工程投资为4.96万元2020年11月-2021年10月,完成的水保植物措施,草坪、景观树木、花卉及绿篱等种植、抚育。计列水土保持工程投资为0.69万元。本项目独立费用以及基本预备费用按照水保工程措施设计进度按比例实施。方案编制编制单位名称陕西绿业建设科技有限公司证书编号水保方案(陕室第0058号张凤梅编制人员李乐蒋汉卿市、县(区)水行政主管部门审批意见:主管负责人:(签章)(单位印章)检查和验收记事:主管负责人:(单位印章)(签章)年月S日年月说明:1、随表附送生产建设项目地理位置平面图和水土保持方案设计图各一份。2、本表一式三份,经水行政主管部门审查批准后,一份留水行政主管部门作为监督检查依据,一份送项目审批部门作为审批项目依据,一份留本单位(或个人)作为实施依据。3、在开发建设项目施工过程中,必须实施“水土保持方案报告表”中的各项水土保持措施,并接受水行政主管部门监督检查。4、凡此表表达不清的事项,可用附件表述。旬电县中达燕京河煤矿方限公旬燕家河煤矿斜井运人系统工程项目水土保持方案报告表编制说明/d科维、委托单位:旬邑县中达燕家河煤矿有限公司编制单位:陕西绿业建设科技有限公司地址:西安市雁塔区南二环东段190号青龙小区11405室联系人:蒋汉卿电话:邮箱:2020年7月营业执照GFLnL3L3LL11U3CJ3UZImLrISLGCOCLDLaLnLSCSLCpG统一社会信用代码91610000555682981C法定代表人陕西绿业建设:有限责任公削陕西省西安市室张凤梅卷佰万元人民币然人我资或狡切娜区南三环喇190号青龙小区114052010

    注意事项

    本文(陕绿业表---202类别矿井建筑增设斜井筒水土保持方案报告表.docx)为本站会员(王**)主动上传,优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知优知文库(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 yzwku网站版权所有

    经营许可证编号:宁ICP备2022001189号-2

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知优知文库网,我们立即给予删除!

    收起
    展开
