欢迎来到优知文库! | 帮助中心 分享价值,成长自我!
优知文库
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 优知文库 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    (新)XX公司项目装配式建筑实施方案.docx

    • 资源ID:550342       资源大小:2.04MB        全文页数:60页
    • 资源格式: DOCX        下载积分:9金币
    快捷下载 游客一键下载
    账号登录下载
    微信登录下载
    三方登录下载: QQ登录
    二维码
    扫码关注公众号登录
    下载资源需要9金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    (新)XX公司项目装配式建筑实施方案.docx

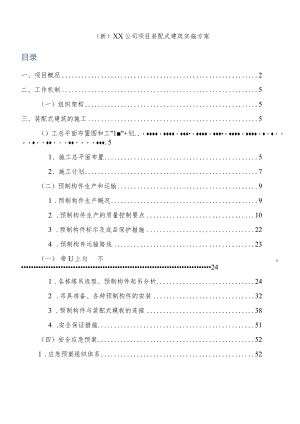

    (新)XX公司项目装配式建筑实施方案目录一、项目概况2二、工作机制5(一)组织架构5三、装配式建筑的施工5()工总平面布置图和工"1"+划.51、施工总平面布置52、施工计划7(二)预制构件生产和运输91 .预制构件生产概况92 .预制构件生产的质量控制要点103 .预制构件标示及成品保护措施224 .预制构件运输路线23(-)帝U上勾不。241 .各栋塔吊选型、预制构件起吊分析242 .吊具准备、各种预制构件的安装323 .预制构件与装配式模板的连接384 .安全保证措施51(四)安全应急预案521 .应急预案组织体系52531.1 应急领导小组职责522 .应急准备2.1 事故应急处理流程532.2 技术准备542.4 应急资源542.5 外部资源553 .应急流程执行原则554 .事故的应急措施554.1 早期安全教育554.2 早期警告554.3 针对性事故的应急措施565.1 电话报告565.2 现场疏导、自救566.1 保护现场576.2 现场清理576.3 伤亡事故的处理576.4 项目主要管理人员通讯576.5 附近医院信息及路线图错误!未定义书签。一、编制依据序号名称编号1装配式建筑施工图纸2装配式建筑评价标准3装配式混凝土结构技术规程4预制钢筋混凝土板式楼梯5桁架钢筋混凝土叠合板二、项目概况本项目名称为XXX。地上建筑面积约275000肝,地下建筑面积约Ioooom2。其中地块三用地面积81768.86而,建筑总面积2349701°主要包括17栋A、B学生宿舍132205m2、16栋北区食堂13831Itf、18栋留学生和外籍教师综合楼79299m15栋校医院3880而以及H栋公共教学与网络中心(B、C、E、F栋)建筑单体51830、二层连廊3930Itf、校园道路及室外总体等相关配套。根据政策要求,本项目的北区宿舍(17A和17B栋)采用装配式模式建设。设计和施工均满足深圳市住宅产业化的相关政策要求,采用的预制构件种类为预制楼梯、预制叠合板、预制构造外墙;内隔墙采用预制内隔墙条板;标准层采用铝模板施工。各栋标准层的预制率均不低于15%,装配率均不低于30%。各栋具体情况如下表:序号.栋号.标准层.标准层建筑面积.,制率.装配率”是否满足一预制率N15%.袋配率穿30%1.>17A,3-6层>4509.Om2.'15.55%.55.20%.2.I7A。8-17层Q4195.Om2.-15.36%.55.10%。单体理筑标准层的制率和装配率.符合.口不符合一序号.株弓标准层.标准层.罐筑面积.Tft制率.装配率a是否满足预制率2=15%.装配率N30%17BQ3-6层。3267.Om2.'16.48%-'55.61%.2“17B-8-17层“2654.OInZ16.00%*55.27%“单体蔑筑标准层的预制率和袋配率.符合.口不符合.三、工作机制(一)组织架构四、装配式建筑的施工(一)施工总平面布置图和施工计划1、施工总平面布置本工程位于深圳市坪山区绿梓大道以东、求水岭路以西,坪山河以南,兰田路以北区域及兰田路以南,深圳高级中学东校区及深圳市职工继续教育学院新校区以西区域。17A及17B北区学生宿舍PC预制构件通过求水岭路东南门运往停车吊装位置,从西北门驶离施工现场。堆场范围均在塔吊5t时作用半径30m范围之内。X=3ZrA-III>17求ttttE口X=37073.262Y=150779.642tl山_-q股17A-I/A-:二.Y17ATV区水iI23T三/岭鬃辣科*场弱:,:却.故:戒:游:KI2、施工计划(1)单个构件吊装工序耗时分析耗时吊装工预制构造外墙板(min)预制叠合板(min)预制楼梯(min)起吊21.52回转1.511.5安装就位10510安装微调535松钩2.522.5落钩1.51.51.5平均耗时(min)22.51422.5j件数量楼预制构造外墙板(块)预制叠合板(块)预制楼梯(块)总耗时(h)17A栋102181259.1117B栋15144842.23单层装配式建筑7天/层标准工期分解(一台塔吊负责单栋塔楼吊装任务),如:17A、17B栋;工期时间17A17B第一天6:30-12:00定位防线、绑扎墙柱钢筋定位防线、绑扎墙柱钢筋13:30-18:00绑扎墙柱钢筋、预制构造外墙绑扎墙柱钢筋、预制构造外墙第二天6:30-12:00预制构造外墙、绑扎墙柱钢筋、验收预制构造外墙、绑扎墙柱钢筋、验收13:30-18:00墙柱铝模拼装、N-I层楼梯吊装墙柱铝模拼装、N-I层楼梯吊装第三天6:30-12:00墙柱铝模拼装、叠合板支撑搭设墙柱铝模拼装、叠合板支撑搭设13:30-18:00叠合板支撑搭设、梁板铝模拼装叠合板支撑搭设、梁板铝模拼装第四天6:30-12:00梁板铝模拼装、叠合板吊装梁板铝模拼装、叠合板吊装13:30-18:00梁板铝模拼装、叠合板吊装梁板铝模拼装、叠合板吊装第五天6:30-12:00叠合板吊装叠合板吊装13:30-18:00梁钢筋绑扎梁钢筋绑扎第六天6:30-12:00板面钢筋绑扎、水电预埋板面钢筋绑扎、水电预埋13:30-18:00水电预埋、板面钢筋绑扎、验收水电预埋、板面钢筋绑扎、验收第七天6:30-12:00混凝土浇筑混凝土浇筑13:30-18:00高精收面、混凝土养护高精收面、混凝土养护(4)施工进度计划-17A抢I J L进度计划324 个 I:作Il20189J121ll20198jjl0ll-17A-I段*基础L程 FOI以顶板 F02U顶板-标准U曜架安装胎架修正 爬架安装F03层顶板磴浇筑 F04层顶板般浇筑 F05层顶板碎浇筑F06层顶板碎浇筑 F07&顶板碎浇筑 外双排架拆除 外用电梯基础187 个 IlfIUI 8个I:作Il2018年9 月 2111 2O189JJ21H2019年3 月 26112018年9JJ281I13 个作Il2018年9月29112018年 10月Illl812 个 L作Il2018年 10月 12112018< 1OJJ23 I9156 个工作Il2018年 10月22”2019年3月26”231210867个工作H 个工作日个1:作日 个1:作日个匚作H 个【作日 个I:作日 个 m外用电梯安装调试 F08屋顶板般浇筑 F09U顶板的浇筑 FlO 乂顶板碎浇筑 FIlUr贞板碎浇筑F12X顶板碎浇筑 F13层顶板碎浇筑F14层顶板碎浇筑F15LI顶板碎浇筑 F16Y顶板碎浇筑F17L!顶板碎浇筑F18层顶板价浇筑2018 年 IOjJ 22 H 2018 年 10 月 24112018 年 10 月 27112018年11月 8 H2018 年 11 月 18112018年 IU J 26112018年12月2日2018年 J 9112018 年 10 月 2311 2018 年 10月 2611 2018llJJ7fl2018年11 月17112018 年 11 月 25I2018 年 12月 IH 2018年】2月8112O1812J19I2018 年 12 月 IOu2018年 12月 IOlI192018 年12月 11112018 年 12 月 14"202018 年 12 月 9H2018年 12月 Ml I182018 年 12 月 15112018 年 12 月 2011222018 年 12 月 21H2018 年 12 月 2611232018 年 12 月 27112019年1月 IH242019年1月 2112019年 1 月 711252019年1 月 8 H2019年 1 月 13H262019年1月14日2019 年UJlg 日272019年 1月 20H2019年1月25日282019UJ26H20©年 UJ 31 日292019年2 月 1 Il2019 年2 月 12 H302019年2月13日2019 年2 27 H31-17B-1承台施I: 土方回填-舱膜+首层地梁问格 首以底板碎浇筑 FOIY顶板险浇筑 F02所顶板的浇筑 铝模进场 PC构件进场 爬架进场F03尺顶板的浇筑 F04L1顶板碎浇筑 F05 乂顶板碎浇筑 F06所顶板的:浇筑 F07尺顶板碎浇筑F08 乂顶板碎浇筑F09层顶板碎浇筑 FIOY顶板的浇筑 FII廿顶板碎浇筑F12 乂顶板碎浇筑 F13 乂顶板碎浇筵 F14所顶板的浇筑F15层顶板碎浇筑7个1.2个工4个工4个工11个10个1个1个工1个1:15个10个8个工6个L作H 作日 作日 作H :作日 匚作日 作Il 作H 作日 :作日 Uldl 作日 作日2018年9月 26112018 年9 月 26 H2019年4 月 9112018年10月2日2018年10月3日2018 年 IOJJ 4 日7422018 年 10 月 5112018年 10月 8 H7432018 年 10 月 9112018 年 10 月 12117442018 年 10 月 13112018 年 10 月 23 H7452018 年 10 月 24 H2018年11月2日7462018 年 11月 IH2018 年 11月 In7472018 年 11 月 3112018年11“ 3U7472018年11月4日2018年11月4日

    注意事项

    本文((新)XX公司项目装配式建筑实施方案.docx)为本站会员(王**)主动上传,优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知优知文库(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 yzwku网站版权所有

    经营许可证编号:宁ICP备2022001189号-2

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知优知文库网,我们立即给予删除!

    收起
    展开
