欢迎来到优知文库! | 帮助中心 分享价值,成长自我!
优知文库
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 优知文库 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    防洪施工应急预案.docx

    • 资源ID:536319       资源大小:15.52KB        全文页数:3页
    • 资源格式: DOCX        下载积分:3金币
    快捷下载 游客一键下载
    账号登录下载
    微信登录下载
    三方登录下载: QQ登录
    二维码
    扫码关注公众号登录
    下载资源需要3金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    防洪施工应急预案.docx

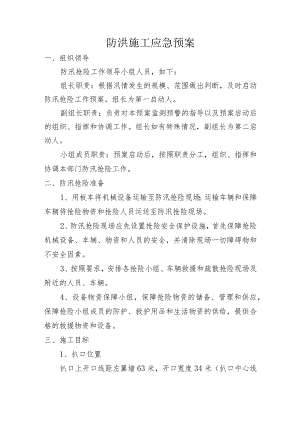

    防洪施工应急预案一、组织领导防汛抢险工作领导小组人员,如下:组长职责:根据汛情发生的规模、范围做出判断,及时启动防汛抢险工作预案,组长为第一启动人。副组长职责:负责对本预案监测预警的指导以及预案启动后的组织、指挥和协调工作。组长如有特殊情况,副组长为第二启动人。小组成员职责:预案启动后,按照职责分工,组织、指挥和协调本部门防汛抢险工作。二、防汛抢险准备1、用板车将机械设备运输至防汛抢险现场;运输车辆和保障车辆将抢险物资和抢险人员运送至防汛抢险现场。2、防汛抢险现场应先设置抢险安全保护设施,首先保障抢险机械设备、车辆、物资和人员的安全,并清除现场一切障碍物和不安全因素。3、按照要求,安排各抢险小组、车辆救援和疏散抢险现场及附近的人员、车辆。4、设备物资保障小组,保障抢险物资的储备、管理和供应,保障抢险小组成员的防护、救护用品和生活物资的供给,提供合格的救援物资和设备。三、施工目标1、扒口位置扒口上开口线距左翼墙63米,开口宽度34米(扒口中心线距左翼墙80米),新开泄洪道中心线长约320米,开口南侧66米范围为堆土区。2、扒口断面扒口泄洪流量150立方米/秒,扒口位置路面高程13、08米(大沽高程,下同),上游底高程7、9米,下游底高程7、0米。左右堤道口需封堵,使防洪堤形成整体。新堤顶宽6、0米,顶高程为15、0米,边坡不小于1:3。3、扒口方式为保证建筑物的安全,采用挖掘机由中间向两端开挖,最后破除新开河道首尾段方式。四、扒口行洪施工方案1、防汛抢险工作领导小组根据防汛办扒口行洪预案确定东西两侧扒口位置,在扒口一公里范围内清场后实行陆路封锁警戒。完毕后发出扒口警报。在扒口警报5分钟后开始实施扒口。2、参与抢险人员应穿好救生衣,检查好机械设备及各种工具。与扒口行洪施工无关的抢险人员、车辆撤离至安全地带。3、区防汛指挥部下达指令后,在现场安全员指挥之下,首先使用履带式挖掘机清除两侧拟开挖行洪沟地表附着物、杂物和简易房等阻碍物,用重型挖掘机破碎路面,并修整简易施工通道,装载机将阻碍物装运输车运走。施工中注意开挖现场上空高压线、地下管线(提前勘察掌握现场情况)。4、行洪沟开挖时,挖掘机、装载机、推土机和运输车辆要遵守操作规程,听从现场施工技术人员和安全员的指挥,保证自身安全。挖掘机在现场施工员的指挥下,从东西两侧同时开挖,每侧配备挖掘机各一台、运输车各3辆,挖土约15万能废料运至指定地点。新渠与两侧连接处各剩余5米,最后开挖,先挖下游,后挖上游。工作面外侧十三至十八断面每30米配备装载机,推土机,挖掘机,运输车各一台进行二次倒运及推平碾压修筑新堤坝,新堤坝占地长约270米,宽约24米,堤顶6米,边坡不小于1:3o西侧临岸留足够的安全堤坝,防止河水倒灌影响施工。5、在区水务局技术人员的指导下,当行洪沟开挖至要求的宽度、深度和长度后,不需要的挖掘机、装载机、运输车辆和施工人员撤离行洪沟现场至安全区域,由加长臂挖掘机先后对西侧行洪沟预留的安全堤坝、东侧堤坝进行破挖疏通,疏通完成后,行洪沟形成,加长臂挖掘机撤离至安全区域。6、鉴于施工现场管线复杂,地面附着物(简易房、杂物、树木等)零乱,水文、地质状态不明,道路交通不畅等各种因素影响,施工作业面展开受限,建议扒口行洪施工需相关部门现场予以大力配合,做好扒口行洪前期准备工作;提前清除现场障碍物,修整作业面,以方便机械设备和车辆应急施工作业,缩短施工时间。

    注意事项

    本文(防洪施工应急预案.docx)为本站会员(王**)主动上传,优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知优知文库(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 yzwku网站版权所有

    经营许可证编号:宁ICP备2022001189号-2

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知优知文库网,我们立即给予删除!

    收起
    展开
