欢迎来到优知文库! | 帮助中心 分享价值,成长自我!
优知文库
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 优知文库 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    水泥搅拌桩冬季施工方案.docx

    • 资源ID:509297       资源大小:14.71KB        全文页数:2页
    • 资源格式: DOCX        下载积分:3金币
    快捷下载 游客一键下载
    账号登录下载
    微信登录下载
    三方登录下载: QQ登录
    二维码
    扫码关注公众号登录
    下载资源需要3金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    水泥搅拌桩冬季施工方案.docx

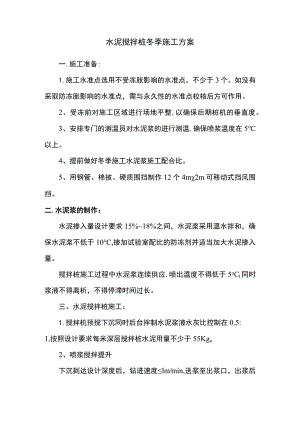

    水泥搅拌桩冬季施工方案一.施工准备:1.施工水准点选用不受冻胀影响的水准点,不少于3个。如没有采取防冻胀影响的水准点,需与永久性的水准点校核后方可作用。2、受冻前对施工区域进行场地平整,以确保后期桩机的垂直度。3、安排专门的测温员对水泥浆的进行测温,确保喷浆温度在5以上。4、提前做好冬季施工水泥浆施工配合比。5、用钢管、棉被、硬质围挡制作12个4m2m可移动式挡风围挡。二.水泥浆的制作:水泥掺入量设计要求15%18%之间,水泥浆采用温水拌和,确保水泥浆不低于10,掺加试验室配比的防冻剂并适当加大水泥掺入量。搅拌桩施工过程中水泥浆连续供应,喷出温度不得低于5oCl同时浆液不得离析,不得停滞时间过长。三、水泥搅拌桩施工:1.搅拌机预搅下沉同时后台拌制水泥浆液水灰比控制在0.5:1,按照设计要求每米深层搅拌桩水泥用量不少于55Kgo2、喷浆搅拌提升下沉到达设计深度后,钻进速度lmmin,送浆至出浆口,出浆后启动搅拌桩机,按设计确定的提升速度,边喷浆搅拌边提升钻杆,使浆液和土体充分拌和。3、重复搅拌下沉搅拌钻头提升至桩顶以上05m高后,关闭灰浆泵,重复搅拌至设计深度,钻进速度lmmin°4、喷浆重复搅拌提升下沉到达设计深度后,喷浆重复搅拌提升,一直提升至地面。5、桩顶处理桩顶Im-1.5m范围内增加一次喷浆,以提高桩顶强度。四.成品保护:水泥搅拌桩施工完毕后及时棉被覆盖保温,在保温过程中,测温员要坚持测温,并记录。

    注意事项

    本文(水泥搅拌桩冬季施工方案.docx)为本站会员(王**)主动上传,优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知优知文库(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 yzwku网站版权所有

    经营许可证编号:宁ICP备2022001189号-2

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知优知文库网,我们立即给予删除!

    收起
    展开
