欢迎来到优知文库! | 帮助中心 分享价值,成长自我!
优知文库
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 优知文库 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    模板工程施工方案.docx

    • 资源ID:495771       资源大小:9.68KB        全文页数:3页
    • 资源格式: DOCX        下载积分:3金币
    快捷下载 游客一键下载
    账号登录下载
    微信登录下载
    三方登录下载: QQ登录
    二维码
    扫码关注公众号登录
    下载资源需要3金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    模板工程施工方案.docx

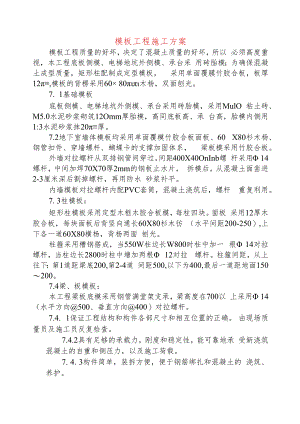

    模板工程施工方案模板工程质量的好坏,决定了混凝土质量的好坏,所以 必须高度重视,本工程底板侧模、电梯地坑外侧模、承台采 用砖胎模;为确保混凝土成型质量,矩形柱配制成定型模板, 采用单面覆膜竹胶合板,板厚12,模板的背楞采用60× 80木杨,双面刨光。7. 1基础模板底板侧模、电梯地坑外侧模、承台采用砖胎模,采用MulO 粘土砖、M5.0水泥砂浆砌筑12Omm厚胎模,高同底板高、承 台高,胎模内侧用1:3水泥砂浆抹20厚。7.2地下室墙体模板均采用单面覆模竹胶合板面板、60 X80杉木杨、钢管扣件、穿墙螺杆、蝴蝶卡的支撑加固体系, 梁板模采用竹胶合板。外墙对拉螺杆从双排钢管间穿过,间距400X40OnInb螺 杆采用 14螺杆,中间加焊70X70厚2mm的钢板止水片, 拆模后,从混凝土面凿进2-3厘米深后割掉螺杆,再用防水 砂浆补平。内墙模板对拉螺杆内配PVC套筒,混凝土浇筑后,螺杆 重复利用。7. 3柱模板:矩形柱模板采用定型木框木胶合板模,每柱四块。面板 采用12厚木胶合板,每块面板后背竖向通长60X80杉木彷 (水平间距200-250),上下各一道60X80横杨,背杨两面 刨光。柱箍采用槽钢搭成,当550W柱边长W800时柱中加一 根 14对拉螺杆,当柱边长2800时柱中增加两根 12对拉 螺杆。柱箍间距,从上往下:第1道距梁底200,第2-4道 间距500,以下为400,最后一道距地面150200。7.4梁、板模板:本工程梁板底模采用钢管满堂架支承,梁高度在700以 上采用 14 (水平方向500、垂直方向400)对拉螺杆。7.4. 1保证工程结构和构件各部尺寸和相互位置的正确。 由现场质量员及施工员反复检查。7.4.2具有足够的承载力,刚度和稳定性,能可靠地承 受新浇筑混凝土的自重和侧压力,以及施工荷载。7. 4. 3构件简单,装拆方便,便于钢筋绑扎和混凝土的 浇筑、养护。7.4.4模板拼缝不得大于Imm,不漏浆,如拼缝大时必须 贴胶带封堵。7. 4. 5使用前应涂刷隔离剂。对拉螺杆孔采用1:3水泥 砂浆灌实处理。7.4.6底模拆除时,应在底部保留临时支撑,上下层对 正。所拆除的模板应按编号分类堆放,并清理、整边、上脱 模剂。模板拆除还应注意如下几点:按先支后拆、后支先拆的顺序,轻敲轻拆。梁支撑应从跨中拆向两端。上层浇混凝土时下层严禁拆除支撑。7. 5模板工程的技术措施7.5. 1模板工程的允许偏差如下表,实测合格率在90% 以上。实测项目允许偏差(Inm)轴线位移5标高+ 5截面尺寸+4, -5每层垂直度3预埋管孔中心线位移3相邻两板表面高低差2表面平整度5预埋孔中心线位移10预留孔截面尺寸+10, -07.5.2模板工程重点控制刚度、垂直度、平整度,并特别注意模板的标高及位置的准确性。7.6. 板的拆除1 .6. 1非承重模板拆除时,於强度必须大于L2MPa,以 拆模时不会损坏硅的完整性为原则。2 .6.2承重模板拆除时,必须以强度进行控制,要求在 现场制作一组试块自然养护,作为拆模强度依据。承重模板 拆除的时间见下表。3 .6.3拆除顺序为先支后拆,后支先拆,先拆非承重模结构名称跨度(m)达到舲标准强度的百分率板250板>2,875梁875梁8100悬挑构件275悬挑构件22100板,后拆承重模板。7.6.4拆除大跨度模板时,应从中间向两头进行。7.6.5拆模时不能用力过猛,拆下的模板、扣件、配件应及时运走整理。拆除的钢模应逐块传递下来,不得抛掷。7 . 6. 6当梁跨度大于8m之时,应按3/1000起拱。8 .於工程本工程混凝土均采用商品混凝土。底板及地下室外墙为 抗渗混凝土。本工程的结构混凝土均为泵送混凝土,采用一 台HBT80的输送泵。

    注意事项

    本文(模板工程施工方案.docx)为本站会员(王**)主动上传,优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知优知文库(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 yzwku网站版权所有

    经营许可证编号:宁ICP备2022001189号-2

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知优知文库网,我们立即给予删除!

    收起
    展开
