欢迎来到优知文库! | 帮助中心 分享价值,成长自我!
优知文库
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 优知文库 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    桥梁基础及下部结构市政工程安全生产标准化.docx

    • 资源ID:495607       资源大小:9.86KB        全文页数:6页
    • 资源格式: DOCX        下载积分:5金币
    快捷下载 游客一键下载
    账号登录下载
    微信登录下载
    三方登录下载: QQ登录
    二维码
    扫码关注公众号登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    桥梁基础及下部结构市政工程安全生产标准化.docx

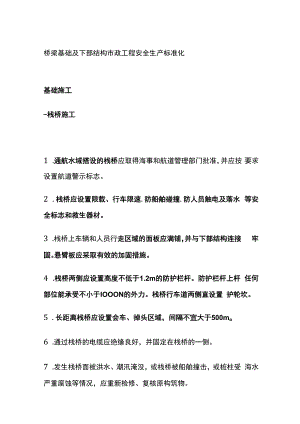

    桥梁基础及下部结构市政工程安全生产标准化基础施工-栈桥施工1 .通航水域搭设的栈桥应取得海事和航道管理部门批准,并应按 要求设置航道警示标志。2 .栈桥应设置限载、行车限速.防船舶碰撞.防人员触电及落水 等安全标志和救生器材。3 .栈桥上车辆和人员行走区域的面板应满铺,并与下部结构连接 牢固。悬臂板应采取有效的加固措施。4 .栈桥两侧应设置高度不低于1.2m的防护栏杆。防护栏杆上杆 任何部位能承受不小于IOOON的外力。栈桥行车道两侧直设置 护轮坎。5 .长距离栈桥应设置会车、掉头区域,间隔不宜大于500mo6 .通过栈桥的电缆应绝缘良好,并固定在栈桥的一侧。7 .发生栈桥面被洪水、潮汛淹没,或栈桥被船舶撞击,或桩柱受 海水严重腐蚀等情况,应重新检修、复核原构筑物。8 .栈桥应设置满足施工安全的照明设施。9 .栈桥应设专人管理,非施工车辆不得进入。二、水上施工1 .应及时了解当地气象、水文、地质等情况,掌握施工区域附近 的桥梁、隧道、大坝、架空高压线、水下管线、取水泵房、危险 品库、水产品养殖区以及避风锚地、水上应急救援资源等情况。 水上施工区域(栈桥、围堰、工作船等),应在四角设置警示灯, 上下游设置涂黄黑反光警示漆的防撞墩,并挂设红色警示灯。2 .开工前,应根据施工需要设置安全作业区,并办理水上水下施 工作业许可证,发布通航公告。3 .水上作业人员应正确穿戴救生衣等个人防护用品。4 .工程船舶必须持有效的船检证书,船员必须持有与其岗位相适 应的适任证书,船员配置必须满足最低安全配员要求。5 .在狭窄水道和来往船舶频繁的水域施工时,应设专人值守通讯频道。6 .遇雨、雾、霾等能见度不良天气时,工程船舶和施工区域应显 示规定的信号,必要时停止航行或作业。7 .工程船、交通船、打桩船等作业应符合相关规范要求。8 .应配备救生船.救生圈.救生绳.救生衣等应急救援物资器材。三、桩基施工1 .桩基成孔后或施工暂停时,应设置水平防护,四周进行隔 离,并张挂安全警示标语。2 .桩孔水平防护可采用水平钢盖板进行防护,四周采用防护 栏杆进行隔离,防护栏杆必须设置牢固。3 .桩基成孔检测时,孔口上需铺设跳板,并固定牢靠。四、围堰施工1 .围堰应经设计检算,围堰结构应能承受水 土和外来的压力, 并防水严密。2 .围堰顶高出施工期间可能出现的最高水位的高度,应根据水文、 地质及施工需要等实际情况确定。3 .围堰施工过程中,应加强对其变形、渗水和冲刷情况的监测, 发现异常及时处理。4 .土石围堰、钢板桩围堰、双壁钢围堰、吊箱围堰应符合相关规 范规定。5 .围堰施工作业应进行检查,对检查中发现的不符合规定的情况, 应限期整改,并跟踪3佥证。6 .围堰上下临时通道提倡采用钢爬梯。下部结构施工-墩柱施工1 ,墩柱钢管脚手架搭设参考脚手架工程。(房建工程安全生产标 准化模板支撑体系)2 .墩柱装配式防护架基础应水平、坚实、平整。连接螺栓须拧紧, 内侧与模板间应满铺安全兜网,外侧铁丝网应满设。3 .墩柱模板操作平台由墩柱钢模板与型钢过道组成,采用螺栓连 接。操作平台须设置防护栏杆、踢脚板和限载标志。平台高度大 于6m或处于风力较大地区时,应设置防倾覆设施,宜采用不少 于3根的揽风绳与地锚连接固定。4 .作业人员上下通道提倡采用箱式梯笼。墩身高度超过40m , 宜设施工电梯,电梯司机应按照有关规定经过专门培训,并取得 相应资格证书。5 .墩身钢筋绑扎高度超过6m应采取临时固定措施。二、盖梁施工L盖梁施工可采用抱箍式盖梁操作平台,平台由抱箍、沙箱(或 千斤顶)、主梁、分配梁、型钢走道与防护等构成,整体受力支 点是抱箍。(详见下图)2 .抱箍安拆、检查等施工宜采用扁担式吊篮,吊篮顶部装有”十 字”保险钢丝绳。抱箍内部用橡胶皮等柔性材料环包,以增大墩 身与抱箍间的摩擦力。3 .抱箍采用高强度螺栓连接,采用扭力扳手拧紧。螺栓连接顺序 宜为先内排后外排,以保证各螺栓均匀受力。扭力扳手应定期进 行检验复核。4 .抱箍上下边沿的墩柱部位应设有定位标记,并定期进行监测, 以防抱箍向下滑移。5 .操作平台主梁之间应有对拉连接措施,以防止主梁侧倾。6 .盖梁施工采用钢管扣件式或少支点支撑式支架时,基础应水平、 坚实、平整。7 .盖梁平台上下通道提倡采用箱式梯笼。三、垫石施工L垫石施工安全防护可采用框架组合型防护,由方钢支架与防护 网片组合形成,使用时吊装至盖梁上,形成盖梁临边防护。8 .固定支架高度不宜小于1.8m ,临边防护网片高度不小于L2m , 下方支腿架设在盖梁两侧,长度不小于0.6m ,架体宽度根据盖 梁实际尺寸调整。盖梁长度较大时,宜采用分段拼装方式设置。9 .垫石施工安全防护采用拉设钢丝绳并系挂安全带方式时,钢丝 绳拉结点可采用预埋钢筋方式,或绑设在两侧挡墙上。10 .垫石施工上下通道提倡采用箱式梯笼。

    注意事项

    本文(桥梁基础及下部结构市政工程安全生产标准化.docx)为本站会员(王**)主动上传,优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知优知文库(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 yzwku网站版权所有

    经营许可证编号:宁ICP备2022001189号-2

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知优知文库网,我们立即给予删除!

    收起
    展开
