欢迎来到优知文库! | 帮助中心 分享价值,成长自我!
优知文库
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 优知文库 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

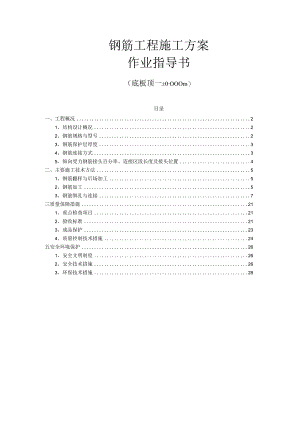

    项目钢筋工程施工方案作业指导书.docx

    • 资源ID:489079       资源大小:555.32KB        全文页数:27页
    • 资源格式: DOCX        下载积分:7金币
    快捷下载 游客一键下载
    账号登录下载
    微信登录下载
    三方登录下载: QQ登录
    二维码
    扫码关注公众号登录
    下载资源需要7金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    项目钢筋工程施工方案作业指导书.docx

    钢筋工程施工方案作业指导书(底板顶一±0OOOm)目录一、工程概况21、结构设计概况22、钢筋规格与型号23、钢筋保护层厚度34、钢筋连接方式35、纵向受力钢筋接头百分率、连接区段长度及接头位置4二、主要施工技术方法51、钢筋翻样与后场加工52、钢筋加工53、钢筋绑扎与连接7三质量保障措施211、重点检查项目212、验收标准213、成品保护234、质量控制技术措施24五安全环境保护261、安全文明制度262、安全技术措施263、环保技术措施28一、工程概况1、结构设计概况地库结构设计概况结构类型框架结构抗震设防类别标准设防抗震设防标准7度设防烈度抗震等级三级抗震构造措施三级结构设计使用年限50年结构安全等级二级地震基本加速度值0.15g设计地震分组第二组场地类别(二)类抗震设防烈度7度地基基础设计等级甲级高层住宅结构设计概况结构类型剪力墙结构抗震设防分类标准设防抗震设防标准7度设防烈度抗震等级二级(1#楼A区三级、12#楼-2.00Om及以下为三级、17-32轴正负零及以上为三级、13#楼-2.00Om及以下为三级)抗震构造措施-一级(1#楼A区二级、12#楼-2.00Om及以下为二级、17-32轴正负零及以上为二级、13#楼2000m及以下为二级)结构设计使用年限50年结构安全等级二级耐火等级一级设计地震分组第二组地震基本加速度值0.15g抗震设防烈度7度场地类别(二)类地基基础设计等级甲级:3#乙级:1#、4#2、钢筋规格与型号钢筋需符合混凝土结构设计规范GB50010-2016及其它国家标准的相关规定。抗震等级为一、二、三级时,选用的纵向受力钢筋的抗拉强度实测值与屈服强度实测值的比值不应小于1.25;钢筋的屈服强度实测值与强度标准值比值不应大于L3;钢筋最大拉力下的总的伸长率实测值不应小于9%。钢筋的屈服强度实测值与抗拉强度比值不应大于0.85,刚才应有明显的屈服台阶,且伸长率不应小于20乐刚才应有良好的焊接性和合格的冲击韧性。钢筋型号统计表(C:HRB400A:HPB3OO)构件名称钢筋型号备注剪力墙、柱C6、C8、C10、C12、C14、C16、CI8、C20、C22、C25、A6、A8板C8、C10>C12、C14、C16>C18、C20、C22、C25梁C8、CIO、Cl2、C16>CI8、C20>C22、C253、钢筋保护层厚度本工程正负零以下与土壤接触的外墙及底板的环境类别为二(b)类,其他构件的环境类别为二(a)类。正负零以上外露女儿墙及悬挑等构件的环境类别为二(b)类,卫生间处构件的环境类别为二(a)类,其他构件的环境类别为一类。钢筋的混凝土净保护层厚度(从最外边钢筋外皮起计)根据环境类别按照钢筋保护层厚度一览表确定。且基础、底板下筋混凝土净保护层厚度采用50mm。本工程钢筋保护层厚度一览表(单位mm)混凝土结构的环境类别板、壳、墙梁、柱、杆C25C30C25C30一20152520二a25203025二b302540354、钢筋连接方式钢筋连接形式接头形式应用范围连接部位和要求搭接接头机械连接范围以外的钢筋搭接长度符合规范要求直螺纹套筒连接直径大于等于16mm;接头位置按IlGlOI设置,接头连接为直螺纹,端部接头采用正反丝扣套筒连接。接头采用一级接头。施工工艺按照钢筋机械连接通用技术规程JGJ107-2010注:1、本工程钢筋绑扎均满绑,梁柱接头部位、梁交叉处钢筋加密以及钢筋的搭接、锚固长度严格按照图纸混凝土标号、抗震等级及规范要求进行绑扎。5、纵向受力钢筋接头百分率、连接区段长度及接头位置钢筋接头百分率、连接区段长度及接头位置项目要求接头百分率纵向受力钢筋的连接接头应相互错开,位于同一连接区段内的受拉钢筋接头面积百分率应符合下列要求:1)当采用搭接接头时,对于梁类、板类及墙类构件,不大于25%,当确有必要增大接头百分率时,不应大于50%;对于柱及剪力墙边缘构件,不应大于50%;2)当采用机械连接或焊接时,不应大于50%。连接区段长度连接区段长度:对于绑扎搭接,不小于L3倍搭接长度;对于机械连接,不小于35d(d为纵向受力钢筋的较大直径);对于焊接,不小于35d及500mm。凡接头中点位于该连接区段长度内的接头均属于同一连接区段。接头位置D基础以外的梁类、板类构件:纵向受力钢筋的接头位置,上部钢筋在跨中1/3跨长范围内,下部钢筋在支座处;2)柱:纵向受力钢筋的连接区域详见国标图集IlGIOI-I第57、58、63页;3)剪力墙墙身及边缘构件:纵向受力钢筋的连接区域详见国标图集IlGlOl-I第70、73页;4)梁、柱、剪力墙暗柱纵向受力钢筋采用搭接时,搭接范围内箍筋直径不小于搭接钢筋较大直径的0.25倍,箍筋间距不大于搭接钢筋较小直径的5倍,且不大于100mme二、主要施工技术方法1、钢筋翻样与后场加工钢筋放样及加工项目内容原材料钢筋的品种、规格型号、性能必须符合设计及规范要求。在钢筋进场时要核查钢筋生产厂家的备案登记证和出厂合格证,并检验其炉号、批号与出厂合格证上的填写是否一致。工程技术部内业技术员对拟进场材料填写“建筑材料/构配件/设备报审表”,报送监理工程师批准。进场后工程技术部试验计量员在监理现场工程师的见证下现场取样、送检,取样送检合格后方能使用。取样送检合格后,试验计量员及时取回送检结果并报告监理工程师、项目技术负责人、生产经理,送检合格报告归档技术部资料员。料表制作料表需根据图纸要求注明抗震等级、并结合混凝土保护层、钢筋弯曲、弯钩、搭接要求和锚固等规定填写加工料表,加工料表包括钢筋的根数、规格、形状简图、加工尺寸等内容。必须按项目规定下料表格式进行下料。后场加工1、根据工程的施工图纸及规范要求,对工程各部位进行详细的钢筋配置,配置过程中,若发现框架节点、暗柱及连梁节点钢筋过密,一定要先放样,提前采取措施,便于现场的加工制作。2、配筋单必须提前15天提供给技术部,在技术总工审核无误并签字后方可进行钢筋加工。3、应综合考虑原材用料,按照钢筋原材长度9m和12m两种长度适当比例制订下料计划,以减少钢筋加工的损耗。4、下料原则:同规格钢筋根据不同长度,长短搭配,统筹配料;先断长料,后断短料,减少短头,减少损耗半成品标识半成品钢筋要分类码放,插标识牌,标明钢筋规格、级别、使用部位。2、钢筋加工工艺操作要点工序操作要点示意图箍筋末端应有135°弯钩,弯钩端头应有不小于10d(d为箍筋直接)且不小于75mm的直线长度,I级钢筋弯钩,其圆箍筋弧弯曲直径D不小于钢筋直径d的2.5倍;11级钢筋弯钩,其圆弧弯曲直径D不应小于拉筋拉筋两端都做弯钩钢筋直径d的4倍;三级钢不得小于钢筋直径的5倍。钢筋下料钢筋切断应根据钢筋型号、直径、长度和数量、长短搭配,先断长料后断短料,尽量减少和缩短钢筋短头,以节约钢材。钢筋下料长度应根据构件尺寸、混凝土保护层厚度、钢筋方曲调整值和方钩增加长度等规定综合考虑。钢筋加工每批钢筋应先预加工,经预检合格后批量加工,加工成批次的钢筋必须经质检部门验收。制作好的钢筋半成品必须符合设计和规范要求。制作好的半成品要分门别类堆放在半成品堆场,半成品堆放场地要半成品有利于钢筋原材料进场、堆放堆放以及半成品加工、堆放、运输的要求规划。同一楼层钢筋提前制作时,先使用的堆放在上面或外面,这样便于运输和使用。钢筋代确需进行钢筋代换时,要出具技术核定单征得设计院结构设计人员认可同意后方可执行,不得随意进行钢筋代换。3、钢筋绑扎与连接3.1柱筋绑扎(1)柱筋绑扎流程:弹柱边线套柱箍纵筋接长划箍筋间距线一绑扎箍筋、拉筋(2)柱筋绑扎操作要点:工艺操作要点工序操作要点示意图投测柱子尺寸线和20Cm模板弹柱边控制线,柱子位置弹线要准确。线矫正偏位的纵向柱筋。定位筋为保证柱的截面尺寸、柱筋间距及保护层厚度准确,在每施工层楼板标高以上IOoOmm布设一道卡位钢筋,在浇筑板跄之前套上卡位钢筋,待绑扎柱筋之前取下卡位筋周转使用。按图纸要求间距,计算好每根柱箍筋数量,先将箍筋套在下层伸出的竖向钢筋上,起步箍套柱箍筋距结构完成面5cm,加密区为筋嵌固部位1/3,其他楼层的为净高的1/6与50Omm取大值.然后立竖向钢筋。竖向钢位置按图纸及规范要求,连接筋接长时设专人负责,由专业操作人员连接。工序操作要点划箍筋间距线,绑箍筋在立好的柱子竖向钢筋上,按要求用粉笔划箍筋间距线。箍筋的接头要交错排列垂直放置;箍筋转角与竖向钢筋交叉点均要扎牢。绑扎箍筋时,钢丝扣要相互成八字型绑扎。柱筋保护层柱筋保护层按设计要求2025mm,采用塑料卡作为保护层,根据不同钢筋直径与厂家直接定做,可以保证尺寸完全统一且控制在保护层允许的偏差范围之内。塑料卡在外竖筋上,间距100OInnb每个方向至少保证2个以上的塑料卡。3.2墙筋绑扎(1)剪力墙钢筋绑扎工艺流程:(2)墙筋绑扎操作要点:工艺操作要点工序操作要点示意图投测墙柱尺寸线和20Cm模板控制线,弹墙边墙柱位置弹线要准确。矫正偏位的纵线向墙柱筋。定位筋为保证墙截面尺寸,竖向钢筋间距及保护层厚度准确,在每一层楼板结构标高以上50Omm设置水平定位架(梯子架),水平钢筋定位架严格按照墙截面尺寸及钢筋设计要求自制专用立竖向钢筋及竖向钢筋定位架:中间立竖向按设计要求。竖向钢筋绑扎时,将竖钢筋及向钢筋及竖向钢筋定位架与下层伸竖向钢出的搭接筋绑扎定位,竖向钢筋定位筋定位架间距150Omm,第一道竖向梯子筋距架柱边500mm。接着根据竖向钢筋定位架对其余的钢筋进行绑扎。墙筋应逐点绑扎,于四面对称进行,避免朝一个方向歪斜,水平筋搭接接头应错开。水平和竖向定位筋是固定纵、横墙筋位置并保证钢筋保护层厚度的有效工具,如果加工质量得不到保证,钢筋保护层和钢筋间距得控制效果就不能保证,为了消除这些人为墙筋绑因素,可制作定位筋的加工平台。通扎过定位筋的加工平台定位其横撑长度、横撑两端的长度和横撑的间距,并且在定位筋一批加工完毕后,进行预检,保证定位筋符合标准要求。转角处钢筋应符合图集要求,如右图。连接区域在喑柱范阁外台j¾5500-ta(外倒水平第连我逋过转考)连接区域在暗柱范围外幽P>1.24(>L2q转角墙(二)暗柱花围上下相邻两排水平筋在转角丽交错搭接3.3梁筋绑扎(1)梁筋绑扎流程:

    注意事项

    本文(项目钢筋工程施工方案作业指导书.docx)为本站会员(王**)主动上传,优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知优知文库(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 yzwku网站版权所有

    经营许可证编号:宁ICP备2022001189号-2

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知优知文库网,我们立即给予删除!

    收起
    展开
