欢迎来到优知文库! | 帮助中心 分享价值,成长自我!
优知文库
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 优知文库 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    土方开挖工程施工方案.docx

    • 资源ID:484246       资源大小:16.79KB        全文页数:3页
    • 资源格式: DOCX        下载积分:3金币
    快捷下载 游客一键下载
    账号登录下载
    微信登录下载
    三方登录下载: QQ登录
    二维码
    扫码关注公众号登录
    下载资源需要3金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

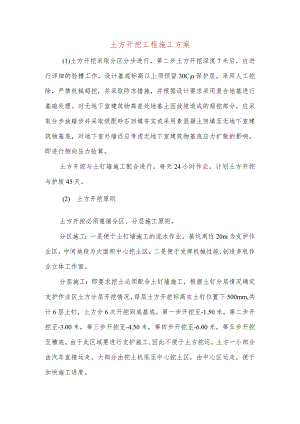

    土方开挖工程施工方案.docx

    土方开挖工程施工方案(1)土方开挖采取分区分步进行,第二步土方开挖深度7米后,应进行详细的验槽工作,设计基底标高以上须预留30CIn保护层,采用人工挖除,严禁机械超挖,并采取防冻措施,并根据设计要求采用复合地基进行基础处理。对无地下室建筑物高差处地基土因放坡造成的超挖部分,应采取分步放踏步并采取级配砂石回填夯实或采用素混凝土回填至无地下室建筑物基底,对地下室外墙还应考虑无地下室建筑物基底应力扩散的影响,即进行侧向压力验算。土方开挖与土钉墙施工配合进行,每天24小时作业,计划土方开挖与护坡45天。(2) 土方开挖原则土方开挖必须遵循分区、分层施工原则。分区施工:一是便于土钉墙施工的流水作业,基坑周边20m为支护作业区,中间地段为大面积中心挖土区。二是便于发挥机械性能,创造多机作业立体工作面。分层施工:即要求挖土必须配合土钉墙施工,根据土钉分层情况确定支护作业区土方分层开挖情况,每层土方开挖标高在土钉位置下500mm,共计6层土钉,土方分6次开挖到底基底。第一步开挖至-1.50米,第二步开挖至-3.00米,第三步开挖至-4.50米,第四步开挖至-6.00米,第五步开挖至槽底。由于此区域要进行支护施工,因此不便于土方挖运,土方一小部分由汽车直接运走,大部分由挖土机甩至中心挖土区,由中心区运走,便于加快施工进度。中心挖土区:根据挖土机机械性能进行分步开挖,第一步开挖至-4.50米,第二步开挖至槽底以上300mm。(3) 土方施工机械配备总土方量约60000f,每台挖掘机每台班挖土量IlOOnl3,每天按1.5个台班计,每台挖掘机每天挖土1650m'日出土量5000?共需3台;根据工程实际情况,前期挖土将配备3台挖掘机,其中1台配合土钉墙修坡和现场“倒土”,保证日出土量40005000m3o卸土场配备2台推土机,保证卸土顺畅。(4)卸土由于现场面积比较大挖出土方可直接存储在场地内。(5)土方开挖步骤为减少土方“倒土”并综合考虑与土钉配合护坡施工,土方开挖采取先挖周边土,再挖核心土的方法。周边土开挖为配合土钉墙施工,开挖宽度20m左右,共分五步开挖:第一步土挖深1.50m,第二至五步土挖深L50m,最后一步土挖深至槽底(其中最后300由人工清槽)。根据挖掘机能力,核心土一次开挖深度在5m左右。(6)出土口根据现场实际情况和施工方便,在场地的东南角和西南角各设置一个出入口(见平面布置图)。(7)冲车池与坡道设计在东南角运土车出入口处设置一个冲车池。基坑挖土根据现场条件设置一条坡道,宽8%坡度1:6,土方收尾时随挖随收。(8)土方收尾1)基底土挖运为避免扰动基坑老土,保护槽底,机械挖土方槽底余300mm,此部分土方由人工清除。如土建施工插入较快,人员可以随挖土机施工最后一步土方时,将此部分土方清除,随土方一起运走。2) 土方坡道留置及车辆行驶线路土方坡道根据现场道路和出入口的位置,在基坑东北侧设置1个运土坡道,直至土方施工完毕。3) 土方收尾土方大面积施工完毕后,只留下收尾坡道处的土方需要挖走,在收尾坡道布置两台挖土机,下部的挖土机负责向上倒土,上部挖土机负责装车。

    注意事项

    本文(土方开挖工程施工方案.docx)为本站会员(王**)主动上传,优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知优知文库(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 yzwku网站版权所有

    经营许可证编号:宁ICP备2022001189号-2

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知优知文库网,我们立即给予删除!

    收起
    展开
