欢迎来到优知文库! | 帮助中心 分享价值,成长自我!
优知文库
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 优知文库 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    组合钢模板施工质量监理细则.docx

    • 资源ID:435652       资源大小:17.25KB        全文页数:6页
    • 资源格式: DOCX        下载积分:5金币
    快捷下载 游客一键下载
    账号登录下载
    微信登录下载
    三方登录下载: QQ登录
    二维码
    扫码关注公众号登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    组合钢模板施工质量监理细则.docx

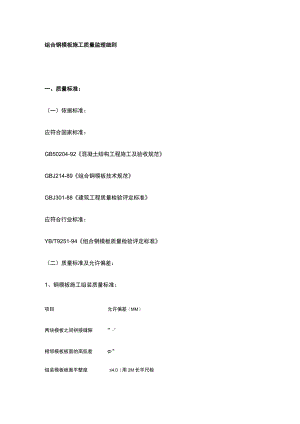

    组合钢模板施工质量监理细则一、质量标准:(一)依据标准:应符合国家标准:GB50204-92混凝土结构工程施工及验收规范GBJ214-89组合钢模板技术规范GBJ301-88建筑工程质量检验评定标准应符合行业标准:YB/T9251-94组合钢模板质量检验评定标准(二)质量标准及允许偏差:1、钢模板施工组装质量标准:项目允许偏差(MM)两块模板之间拼接缝隙”°相邻模板板面的高低差°组装模板板面平整度4.0(用2M长平尺检查)组装模板板面的长宽尺寸+4,-5组装模板两对角线长度差值7.0(对角线长度的1/1OOO)2、现浇结构模板安装质量标准:项目允许偏差(MM)轴线位置5底模上表面标高±5截面内部尺寸基础土°截面内部尺寸柱、墙梁÷4,-5层高垂直全高S5M层高垂直全高5M相邻两板面高低差2表面平整(2M长度上)3、预制构件模板安装质量标准:注:L为构件长度(MM)4、预埋件、预留孔洞允许偏差:二、风险分析:定型组合钢模板由于组装灵活,通用性强,安装工效高,周转次数多,在今后相当长的一段时间内,仍在模板工程中占主导地位。从现场反映的情况来看,施工单位的模板安装工程随意性较大,因此质量问题较多,从其原因来看,主要是:1、没有进行模板工程的施工设计,对于简单的模板工程可按预先编制的模板荷载等级和部件规格间距选用图表,让操作者自己掌握,但对高、大、特殊复杂的结构,要按施工条件确定模板荷载,对模板和支撑系统作力学验算。绘出模板设计图,连接件和支承系统布置图,细部结构和异型模板详图及特殊部位详图,并对施工方法作详细说明。所以,搞好模板设计是确保模板工程施工质量的重要一步,要引起足够的重视。2、目前,用钢管脚手做模板支架结构运用较普遍,有的工程尽管对模架的强度、刚度和稳定性作了验算,但还是有支架变形的情况发生,查其原因是:基土密实度不足,使用弯曲钢管作立竿和扣件滑丝,施工时,应采取有效措施使基土密实度达到L6T/M3,当上部结构较重,宜在夯实的基土上满铺一层IO-12厘米的碎石,夯实后再加垫板,有时可直接做混凝土地坪以满足支承要求。弯曲的钢管不能做立杆,为确保支架的整体性,相邻两根立杆的接头应错开,错开距离在50厘米以上,扣件螺栓应紧固适度,一般螺栓拧紧程度为4050N.M最大不超过60N.M,为增加扣件抗滑移安全储备,在荷载较大或在可能受到冲击荷载影响时,宜在原扣件下面再增加一只扣件,支架较高时,要设置钢管剪刀撑和四角八字撑。3、防止涨模和严重漏浆:防止涨模,要重视支撑合理,也要重视混凝土灌筑和振捣的配合,要分层灌筑和振捣,泵送混凝土产生的冲击荷载要引起重视。严重漏浆往往是模板变形所致。因此,旧模板未经整修或整修后仍不符合质量标准的不能使用,严重漏浆造成蜂窝露筋,影响混凝土的密实和耐久,对结构不利。在高层建筑楼面混凝土施工中,由于每层施工周期较短(一般为5-7天),支撑将依次在数层已浇好的楼板上,在确定支撑或二次支撑的层数时,要考虑施工荷载和楼面设计荷载,避免楼板产生过大的应力和挠度。三、控制点:四、预检项目:五、实测抽查:六、旁站检查;七、试验项目:八、提供资料:1、模板工程施工组织设计(包括配板设计图,连接件和支承系统布置图)2、产品合格证3、质量检验评定表4、技术核定单5、模板验收记录6、模板工程支模的重大问题及处理记录

    注意事项

    本文(组合钢模板施工质量监理细则.docx)为本站会员(王**)主动上传,优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知优知文库(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 yzwku网站版权所有

    经营许可证编号:宁ICP备2022001189号-2

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知优知文库网,我们立即给予删除!

    收起
    展开
