欢迎来到优知文库! | 帮助中心 分享价值,成长自我!
优知文库
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 优知文库 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    道路排水工程施工方法.docx

    • 资源ID:354220       资源大小:31.77KB        全文页数:17页
    • 资源格式: DOCX        下载积分:5金币
    快捷下载 游客一键下载
    账号登录下载
    微信登录下载
    三方登录下载: QQ登录
    二维码
    扫码关注公众号登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    道路排水工程施工方法.docx

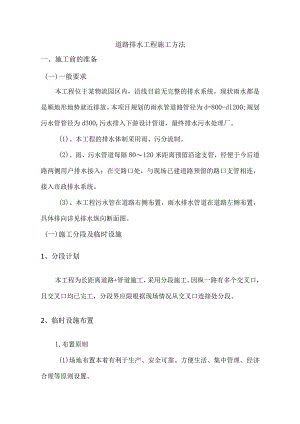

    道路排水工程施工方法一、施工前的准备(一)一般要求本工程位于某物流园区内,沿线目前无完整的排水系统,现状雨水都是是顺地形地势就近排放。本项目规划的雨水管道路管径为d=800-dl200;规划污水管管径为d300,污水排入下游设计管道,最终排水污水处理厂。(1)、本工程的排水体制采用雨、污分流制。(2)、雨、污水管道每隔80120米距离预留沿途支管,经便于今后道路两侧用户排水接入;在交路口处,与现场已建道路预留的路口支管相连,接入市政排水系统。(3)、本工程污水管在道路右侧布置,雨水排水管道在道路左侧布置,具体排向详见排水纵向断面图。(一)施工分段及临时设施1、分段计划本工程为长距离道路+管道施工,采用分段施工。因纵一路有多个交叉口,且交叉口均已完工,分段界应限根据现场情况从交叉口连接处分段。2、临时设施布置1.布置原则(1)场地布置本着有利于生产、安全可靠、方便生活、集中管理、经济合理等原则设置。(2)因地制宜、节约用地工程所在地交通发达,主要建筑材料均可从当地采购,机械设备维修,车辆加油也可在城区解决。所以施工区只设临时堆料场、临时仓库、加工厂、停车场、办公用房等设施,以减少施工占地。(3)施工布置做到能充分发挥施工生产设施的能力,满足施工总进度和施工强度的要求。(4)设置有效的排水系统,满足场地排水要求。(5)确保当地交通畅通,减少施工对当地百姓生活的影响。2.施工场地布置(1)生活、办公用房办公用房现场搭建临时房屋,临时住房采用彩钢板房屋。项目经理部和施工队驻地设在金狮花园附近,租用民房。生产、办公用房具体位置见施工总平面布置图。(2)通讯设施为满足本工程施工管理需要,项目部中层以上领导和技术干部全部配备移动电话,施工队配备对讲机以满足各部门办公联系及对外联络需要,确保内外联系及时通畅。(3)施工和生活用水、用电施工用水采用打井抽水供应,生活用水采用市政用水供应。业主提供电力线到施工现场,可以满足施工和办公用电。(4)现场施工道路本工程工点均在路边,采用既有公路作为施工道路。(5)临时生产设施布置临时生产设施主要包括:构配件临时堆放场、料库、加工厂、停车场、办公用房等,拟布置在K0+320K0+460段附近。二、分部工程施工(一)开槽法管道施工1、开槽法施工内容施工内容主要有:沟槽开挖、地基处理、下管、管道安装、水压试验和沟槽回填等。沟槽开挖:采用人工和机械开挖相结合,机械为主,人工为辅。地基处理:本工程雨水管基础采用平基混凝土基础,污水管基础采用180°砂石垫层基础。其中混凝土采用商品混凝土,机械振捣。下管:采用机械下管法,即汽车式起重机械进行下管。管道安装:预应力混凝土管采用牵引机拉入法。2、施工准备(1)认真学习设计文件,了解设计意图和要求,并进行现场踏勘,重点检查环境保护、建筑设施、公用管线、交通配合、地区排水以及工程施工等情况。(2)认真分析建设单位提供的地质勘察报告中的工程地质、水文地质资料和工程范围内的地下构筑物和管线的详细资料。对所给资料进行现场核实。现场核实的内容:摸清以往暴雨后的积水情况,以便考虑施工期间的排水情况;调查工程范围内的建筑物,包括结构特征、基础做法、估计施工期间的影响程度;核实地下构筑物的位置、深度、施工范围内的树木、临时堆物、堆土等的数量,联系建设单位和有关单位给予清除;了解工程用地情况、施工期间现场交通状况、交通运输条件及对施工的影响程度;在水体中或岸边施工时,应掌握水体的水位、流量、流速、冲刷、淤积、漂浮物等状况以及有关管理部门的法规和对施工的要求。配合建设单位召开有关单位的配合会议,落实施工期间的协调和配合,核实施工现场附近的测量标志。(3)协调准备开工前,办好施工执照(包括施工许可证、临时占用道路许可证),并与工程所在地有关部门、单位取得联系,召开施工配合会议,取得支持,搞好协调配合工作。(4)生产准备清除(或拆迁)工程范围内所有障碍物。按施工总平面图修建临时设施及预制场、堆放场,安装水电线路。做好排水工作,特别是在多雨时节,防止雨水和地下水的入侵,确保施工范围内的安全和施工的顺利进行。编制施工预算,准备工程材料。提出所用的钢筋磴管件等的加工定货,注明规格、数量及进场时间。订购施工需要的特殊机具,提出数量和使用时间。施工机具设备运进现场进行维修、维护和试运转。(5)技术准备认真进行施工图纸学习、审查和组织图纸会审。进行设计交底和施工技术交底,编制施工预算。编制钢筋碎管安装的施工方案和操作要点,组织施工人员学习,了然在胸。根据设计总图作好测量总控制,设置基准点,进行定位放线。(6)施工测量桩交接在开工前,请设计单位到工地现场共同进行交接桩工作,在交接桩前双方应共同拟订交接桩计划。交接桩时,由设计单位备齐有关图表,包括排水的基线桩、辅助基线桩、水准基点桩、以及各桩的控制桩和护桩示意图等,并按上述图表逐个桩撅进行交点。水准点标高应与临近水准点标高闭合。交桩完毕,立即组织力量复测,接桩时检查各主要桩檄的稳定性、护桩设置的位置、个数、方向是否合乎标准,并尽快增设必要的护桩。交接桩完毕后,双方作好交接记录,说明交接情况,存在的问题及解决的办法,由双方交接负责人及具体交接人员签章。测量放线排水管道放线,每隔20m设中心桩,在检查井处、变换管径处、分支处、阀门井室处均设中心桩。测量工作有正规的测量记录本,认真详细记录,并将应测量的日期、工作地点、工作内容、以及司镜、记录、对位、扶尺等参加测量人员的姓名记录,测量记录由专人把管,随时备查,作为工程竣工的原始资料。临时水准点的测设及要求A开槽铺设管道的沿线临时水准每隔100m一个。B设置的临时水准点与沿线道路设置的水准点相校核至符合要求。C施工设置的临时水准点、管道轴线控制桩、高程桩经过复核方可使用,并经常校核。D临时水准点设置在交通要道、主要管道、和挖填方范围之外。3、沟槽开挖沟槽开挖分段进行,敞沟时间不宜过长,管道安装完毕后及时验收,合格后立即回填。挖好的管沟保证管道安装后的中心线、标高和坡度均符合设计要求,沟底平整,沟边不塌方,沟槽有足够的宽度。沟槽开挖采用人工和机械开挖相结合。开挖坡度按1:0.33放坡。管底沟槽底部开挖宽度,按下式确定B=Dl+2bl式中B沟底宽度(mm)Dl管道结构的外缘宽度(mm)bl管道一侧的工作面,取50OnlnI机械开挖A、开挖前确定好地下水位,在有必要降水的地方采用轻型井点降水。在开挖槽的外侧沿槽的方向每30m一个开一集水井,将地下水位稳定至槽底以下0.5时,方可开挖,以免产生挖土速度过快,因土层含水量过大支撑困难,不能及时支护导致塌方危险。B、机械开挖时,严格控制标高,为防止超挖或扰动槽底面,槽底应留0.20.3m厚的土层暂时不挖,待临施工管底基础前用人工清理挖至标高,并同时修整槽底。人工开挖A、沟槽分段开挖,先合理确定开挖顺序和分层开挖深度,在有坡度处,由低向高处进行,当接近地下水时,应先开挖最低处土方,以便在最低处排水。B、开挖人员间隔5m为宜,在开挖过程中和敞沟期间保持沟壁完整,防止塌方,必要时支撑保护。C、开挖的沟槽不能立即铺管,在沟底留0.150.2m的一层暂不开挖,待铺管时开挖至设计标高。D、沟槽底不得超挖,如局部超挖,用相同的土壤填补,并夯至接近天然密实度,或用砂、砂砾石填补。槽边堆土注意事项沟槽开挖时,弃土堆在槽边。堆土时,保证槽壁稳定且不影响施工。沟槽弃土尽量堆在一侧。堆土坡角距沟槽口上缘距离不小于0.8m,堆土高度不超过1.5mo沟槽开挖注意事项A、向施工人员进行详细的施工交底,内容包括挖槽断面、堆土位置、地下情况、安全要求等。B、挖土机械保持良好的工作状态,挖槽时为了确保槽底土壤不被扰动和破坏,开挖时在设计槽底高程以上留20CnI左右不挖,此层用人工清除。C、在沟槽两端设立安全设施和警告标志,如护栏、路障及危险旗,在夜间悬挂红灯。沟槽开挖质量标准A、不扰动天然地基或地基处理符合设计要求。B、槽壁平整,边坡坡度符合施工设计要求。C、槽底不受水浸湿。4、基础施工(1)污水管道基础采用砂石垫层基础。(2)雨水管道基础采用混凝土基础。混凝土基础施工要点如下:本工程采用商品混凝土。开始浇筑前24小时应与商品混凝土厂家联系确定好到料时间及来料品种。混凝土到达现场后,要进行验料,检查来料单的规格种类、来料的离析情况,并检查塌落度。混凝土浇注时注意时间的控制,浇筑时间不能超过初凝时间。混凝土浇筑时要采用泵送,如场地限制,泵车无法到达现场,排管要保证没有大的弯度和落差。本工程混凝土振捣采用插入式振捣器和平板振捣器。振捣器插入点采用“行列式”的次序移动,以防出现漏振、过振现象。操作时要做到“快插慢拔”防止出现分层、离析现象。振捣时间在20-30秒之间。不得小于10秒。平基:灌注平基混凝土时,一般使混凝土面高出平基面2-4cm,并进行捣固,混凝土的坍落度一般采用2-4cm。靠管口部位应铺适量与混凝土同配比的水泥砂浆。混凝土养护采用自然养护。覆盖浇水养护在混凝土浇筑完毕后的12小时内进行。5、下管下管在沟槽和管道基础已经验收合格后进行,为了防止将不合格或已经损坏的管件及管材下入沟槽,下管前对管材进行检查与修补。管子经过检验、修补后,在下管前应在槽上排列成行,经核对管节、管件无误方可下管。本工程采用机械下管。机械下管采用汽车式起重机进行下管。(1)下管注意事项:A、机械下管时,起重机沿沟槽开行距沟边应间隔Im的距离,以避免沟壁塌方;B、吊车不得在架空输电线路下作业,在架空线路附近作业时,其安全距离符合当地电业管理部门的规定;C、机械下管由指挥人员专门指挥。指挥人员熟悉机械吊装的有关安全操作规程和指挥信号,驾驶员听从信号进行操作;D、绑管子找好重心,平吊轻放,禁止忽快忽慢和突然制动。E、起吊及搬运管材、配件时,对于管材承插口工作面采用保护措施,以防损坏。F、在起吊作业区内,任何人不得在吊钩或被吊起的重物下面通过或站立。(2)稳管及抹平管道下入槽底之后,按照高程和轴线位置稳管。管道就位后,补灌两侧管座混凝土,认真捣固,抹平管座两肩。(3)管道抹带A、接口时,水泥采用P-032.5级,砂子过2mm孔径的筛子,砂子的含泥量不得大于2%OB、管座灌好后进行抹带,抹带前管座和管口凿毛,洗净。C、抹第一层砂浆时,应注意找正,使管缝居中,厚度为带厚的1/3,并压实使与管粘结牢固。D、待第一层砂浆初凝后;抹第二层,并用弧型抹子捋压成型,初凝后,再用抹子赶光压实。6、管道的安装(1)安装方法选用管道的安装采用顶推或拉入的方法(2)施工要点及注意事项安管时,管口和橡胶圈清洗干净,套在插口上的胶管平直、无扭曲,安装后的胶圈均匀滚动到位。顶、拉的着力点应在管子的重心上,通常在管子的1/3高度处。管子插入时,要平行沟槽吊起,以使插口胶圈准确地对入承口内;吊起时稍离槽底即可。管子吊起可用起重机、手拉葫芦等。安装接口时,顶、拉速度应缓慢,随时检查胶圈滚入是否均匀,如不均匀,可用鎏子调整均匀后,再继续顶、拉,使胶圈均匀进入承口内。预应力钢筋碎管不宜截断。安装后的管身底部应与基础均匀接触,防止产生应力集中现象。钢丝绳与管子接触处,应垫以木板、橡胶板等柔性材料,以保护管子不受钢丝绳损坏。(3)顶进施工及主要施工程序首先在顶进的一侧设置工作坑,修筑底滑板,在管体尾部修筑后背,以抗衡顶进力。工

    注意事项

    本文(道路排水工程施工方法.docx)为本站会员(王**)主动上传,优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知优知文库(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 yzwku网站版权所有

    经营许可证编号:宁ICP备2022001189号-2

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知优知文库网,我们立即给予删除!

    收起
    展开
