生活垃圾处理场项目设备安装工程施工布署方案.docx

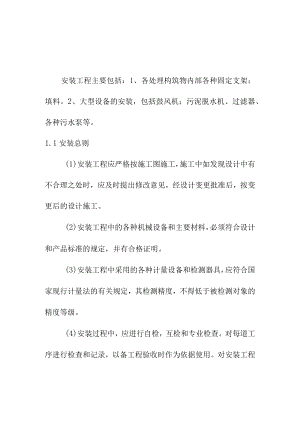

安装工程主要包括:1、各处理构筑物内部各种固定支架;填料。2、大型设备的安装,包括鼓风机;污泥脱水机、过滤器、各种污水泵等。1.1安装总则(1)安装工程应严格按施工图施工,施工中如发现设计中有不合理之处时,应及时提出修改意见,经设计变更批准后,按变更后的设计施工。(2)安装工程中的各种机械设备和主要材料,必须符合设计和产品标准的规定,并有合格证明。(3)安装工程中采用的各种计量设备和检测器具,应符合国家现行计量法的有关规定,其检测精度,不得低于被检测对象的精度等级。(4)安装过程中,应进行自检,互检和专业检查。对每道工序进行检查和记录,以备工程验收时作为依据使用。对安装工程中的隐蔽工程,应在隐蔽前进行检查,检查合格后方可进行安装。1.2设备安装工程施工前的准备工作1施工条件(1)安装工程施工前应具备设计施工图纸或设备技术文件,并对临时运输道路,水源、电源、照明等设施,主要材料和机具,劳动力等做出合理的安排。(2)安装工程施工前,其相应的土建工程应基本完成,当安装工程必须与土建工程配合施工时,有关的设备基础,地坪、管道沟槽等应已完工,其碎强度不低于设计强度的75%,施工地点附近的建筑材料、杂物等应清除干净。(3)利用建筑结构作为临时起吊承力点时,应对结构承载力进行必要的计算,并征得设计部门的同意后使用。2开箱检查和保管各种安装设备进入施工现场后,应在建设单位有关人员参加下进行开箱检查,并有准确的记录,以便分清责任。检查内容主要包括:箱号、箱数及包装情况;设备的名称、型号和规格;装箱清单、设备技术文件、资料及专用工具;设备有无缺陷、损件,表面有无损坏和锈蚀;其它需要记录的情况。3设备的基础(1)根据设备基础的平面位置、几何尺寸和质量要求,应符合现行国家技术标准钢筋混凝土工程施工及验收规范的有关规定,并应有验收资料或记录。(2)设备安装前,应对设备基础的平面位置、几何尺寸进行复检,清除基础表面和地脚螺栓留孔中的杂物,放置垫铁部位表面应凿平。(3)需预压的基础,应预压合格并有预压沉降记录。
