欢迎来到优知文库! | 帮助中心 分享价值,成长自我!
优知文库
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 优知文库 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    墙面装饰工程施工方案.docx

    • 资源ID:324503       资源大小:20.25KB        全文页数:7页
    • 资源格式: DOCX        下载积分:5金币
    快捷下载 游客一键下载
    账号登录下载
    微信登录下载
    三方登录下载: QQ登录
    二维码
    扫码关注公众号登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    墙面装饰工程施工方案.docx

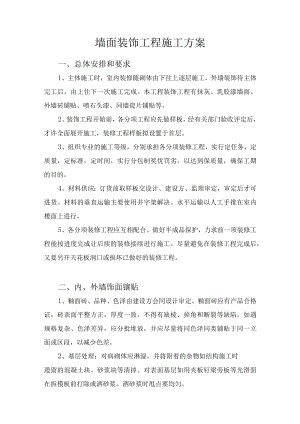

    墙面装饰工程施工方案一、总体安排和要求1、主体施工时,室内装修随砌体由下往上逐层施工。外墙装饰待主体完工后,由上往下一次施工完成。本工程装饰工程有抹灰、乳胶漆墙面、外墙砖铺贴、喷石头漆、同墙瓷片铺贴等。2、装饰工程开始前,各分项工程应先做样板,经有关部门验收评定后,才许全面展开施工,装修工程样板拟设置于首层。3、组织专业的施工等级,分别承担各分项装修工程,实行定任务,定质量,定标准,定时间,实行分包制奖优罚劣,以达到保质量,确保工期的目的。4、材料供应:订货前取样板交设计、建设方、监理审定,审定后才可进货。材料的垂直运输主要使用井字架解决。水平运输以人工手推在室内楼面上进行。5、各分项装修工程应互相配合。做好半成品保护,力求前一项装修工程能按进度完成让后续的装修接续进行施工。尽量避免在装修工程完成后,又要另开天花板洞口或损坏已做好的装修工程。二、内、外墙饰面镶贴1、釉面砖、品种、色泽由建设方会同设计审定。釉面砖应有产品合格证,砖表面平整方正,厚度一致,不得有缺棱、掉角和断裂等缺陷,如遇规格复杂、色泽差异,应分批堆放,并应尽量将同色泽同类铺贴于同一立面或区段,以减少色差。2、基层处理:对病砌体应淋湿,并将附着的杂物如结构施工时遗留的混凝土块、砂浆块等清掉。对表面基层如用夹板钉梁旁板等光滑面在拆模板前打除或洒砂浆。洒砂浆时甩点要均匀。3、底灰材料:底灰杂物砂浆按设计要求。水泥易宜用425号普通硅酸盐水泥并经抽检合格,砂使用中砂。4、底灰施工与内墙抹灰底灰施工基本相同,其质量要求与高档抹灰相同。底灰完成后待其达到一定台度(约4-5小时)用1:6水泥浆淋面,用磨板压实,让水泥浆浸入至底灰的毛细管中并形成一层防水层。5、预排砖块:按照设计色样要求按每幅墙柱面贴同一分类规格需砖进行予排,切实注意尽量减少非整块面砖。若有非整块面砖也应排在靠近地面或不显眼的阴角处,砖块排列一般应从阳角开始,至阴角停业(收口)。女儿墙顶、窗顶、窗台及各种腰线等。顶面砖应压盖立面砖,以达到防渗效果。对于需留滴水线部位,应预留滴水线厚度,窗顶、门顶应做成鹰咀以利滴水。6、弹线:根据设计图纸和预排,弹出花色变异分界线及水平,垂直控制线。垂直控制线和水平控制线宜每两块砖的长或宽一度。对于有墙裙的也应弹一度控制线。7、贴面砖:(1)釉面砖的在使用前处理,釉面砖泡水浸透晾干(一般宜隔天泡水浸透)。(2)在每一小段或分块内的面砖,宜自下而上铺贴,应从最下一排砖钉好靠尺板,以此承托第一排面砖。(3)浇水将底灰湿润。在底灰面涂上一层约2mm水泥膏,砖面背也涂上3mm的水泥膏,水泥膏需满面涂均匀。(4)将已涂好水泥膏的釉面铺贴上底灰面上,注意四边对齐弹线,用灰匙木把手着力调皮击,使面砖粘牢,同时用压构校平砖面及上皮。每铺完一排应重新检查每一块面砖,发现空鼓、不平,应及时掀起加浆重新贴好。(5)铺贴切完毕,待粘贴完水泥初凝后,用清水将砖面洗若干次,并将缝隙中松散的水泥膏清除干净。(6)填缝:在设计和建设方没有要求下可使用1:1水泥幼砂浆填缝,填缝要分层。若设计和建设方有要求可使用填缝膏填缝。填缝完成后应再进行处理和检查,发现缝隙中有裂纹或凹陷的地方要重新处理。三、抹灰工程1、一般抹灰工程:(1)抹灰工程所用的砂浆配合比,材料品种,应按设计要求选取用。(2)抹灰砂浆有水泥成份,应控制在水泥初凝前用完。(3)抹灰砂浆若掺外加剂(如泡沫剂等)其掺入量应由试验确定。(4)室内墙面,柱面和门洞的阳角,离楼面二米内,应用1:2水泥砂做护角,每侧宽度不小于5cm。(5)水泥砂浆的抹灰层应在湿润条件下养护。(6)抹灰质量要求可根据建设方意见,并要保证达到中级抹灰水平以上。(7)凡面层灰浆要压光的,最后一次“过硬匙”应在灰浆初凝“收身”(即经过灰匙压光浆表面不会变成糊状)后及时进行。(8)抹灰砂宜用中砂,使用前宜过筛。(9)抹灰用石灰膏,必须经熟化处理和过筛,筛孔应不大于3mm×3mmo熟化时间常温下不少于14天,使用时石灰膏内不得含有未熟化的颗粒和其它杂质。(10)抹灰应分二层抹,底层为水泥石灰砂浆,面层可使用石灰幼砂浆,起磨拉浆压光,不准使用面压石灰膏的办法。(11)施工前应预先做样板,并经有单位认可后,方可全面进行。2、墙面抹水泥石灰砂浆。(1)基层处理:将基层淋透,使基层湿润特别注意水泥柱面)将基层油污,杂物清除干净,并扫一层薄水泥浆(应视基层情况而定)。(2)根据基层状况吊直,套方、打墩,墙面冲筋(打栏)。(3)将配制好的水泥石灰砂浆打到墙面上,用平防将多余的灰刮去,不足的地方加砂浆抹平。(4)待底浆达到一定强度用1:1石灰砂浆淋面,用磨板磨浆,并使其与底相触(粘牢)。(5)待面层收身时用灰匙压光,要注意掌握干湿度,要尽力消除灰匙压的痕迹。3、顶棚(天花)抹灰:(1)基层处理:混凝土板底淋透(要注意淋湿次数),将板底的浮石清除。(2)在四周梁或墙面上弹出水平墨线,以作顶板抹灰的水平墨线,对于面积较大的楼盖顶棚或质量要求较高的顶棚,宜通线设置标准墩。(3)抹底灰:在顶棚混凝土湿润的情况下,先刷水泥浆一道,随刷随打底,打底砂浆按图纸要求。对顶板凹度较大的部位,应先用1:2水泥砂浆找平并压实。待其干后,再抹大面积底层灰,其厚度每遍不宜大于8mm,操作规程时需用力抹压,然后用尺刮顺平,再用木磨板磨平。(4)抹罩面灰:待底灰约六七成干后,即抹时分两遍抹平,压实。(5)待面层稍干收身时,即及时压光,不得有匙痕、气泡。天花板与墙边、梁边相交的阴角应成一水平直线,梁端与墙面或梁边交界处应成垂直线。四、涂料工程(乳胶漆)1、施工要求(1)涂料工程所使用的腻子应坚实牢固,不得粉化、起皮和裂纹。腻子干燥后,应打磨平整、光滑,并清洁干净要按在层,底涂料和面涂料的性能配套使用。(2)涂料的工作粘度和稠度,必须加以控制,使其在施工时流坠,不显刷纹,施涂过程中不得任意稀释。(3)双组分或多组分粉笔料在施工前,应按产品规定的配合比,根据使用情况混合,并在规定的时间内用完。所有涂料在施涂前和施工过程中应均匀充分搅拌。(4)乳胶漆时,后一遍涂料必须在前一遍涂料表面干后进行。每一遍涂料应施涂均匀,各层必须结合牢固。(5)采用机械喷涂时,应将不施涂部位遮盖,以防污染。(6)在强烈日光照射下,不宜进行施涂工程。(7)施涂工具使用完毕后,应及进清洗并浸泡在相应的溶剂中。2、操作工艺:(1)清理墙柱抹灰表面:将墙、柱表面起皮及松动处清理干净,将灰渣铲干净,然后将墙柱表面扫净。(2)修补墙、柱表面;修补前先涂刷一遍用三倍水稀释后的107胶。然后用水石膏将墙、柱面的坑洞,缝隙补平,干燥后用砂纸将凸出处磨平,将浮尘扫净。(3)刮腻子:遍数根据墙、柱面平整度而确定,一般两遍。腻子以聚乙稀醇胶浆、复粉拌合而成。第一遍用抹灰光匙横向满刮,一刮板紧接着一刮板,接头不得留槎,每刮上道最后收头要干净平顺。干燥后磨砂纸,将浮腻子及班迹磨平磨光,再将墙柱表面清扫干净。第二遍用抹灰钢光匙坚向满刮,所用方法与第一遍基一相同。(4)刷每一遍乳胶漆:涂刷顺序先刷顶板后刷墙柱面,墙柱面亦应先上后下。乳胶漆用排笔刷涂。使用新排笔刷时,应将松动的排笔毛拔去。乳胶漆使用前应搅拌均匀,适当加水稀释,防止头遍漆刷不开。由于乳胶漆干燥较快,因此应连续迅速操作,涂刷时从一头开始逐渐向另一头推进,要上下顺刷互相衔接,用力均匀,后一笔紧接前一笔,避免出现干燥后接头显露,第一遍干燥后可复补腻子,腻子干燥后用砂纸磨光,清扫干净。(5)刷第二遍乳胶漆:第二遍与第一遍操作基本相同,注意乳胶漆应搅拌均匀,不宜加水,要保证乳胶漆的厚度,以防露底。(6)刷乳胶漆可用滚涂的办法,不使用排笔。五、外墙喷石漆工程1、前期准备工作本工程的外墙石漆装饰面尽分布于线条或柱面等处,处于外墙砖之间,因此,在喷石漆之前,必须是外墙面砖已贴好,已清洗干净,并且底层的打底砂浆已做好,且经检查无空鼓、开裂等质量问题。2、将需喷涂面的四周已贴好的外墙砖用旧报纸盖好,约40cm宽,以免石漆溅到砖面上。在喷涂前先刷稀那水底漆,以保证石漆粘结牢固。3、采用空气压缩机、喷斗进行喷涂,饰面应三遍成活,头遍满喷盖底,收水后开足气门喷布碎点,快速移动喷斗,勿使出浆,第二、三遍石漆、面漆应有适当间隔,以表面布满细碎颗粒,颜色均匀不出浆为原则。喷斗应与墙面垂直,相距3050cm左右。

    注意事项

    本文(墙面装饰工程施工方案.docx)为本站会员(王**)主动上传,优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知优知文库(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 yzwku网站版权所有

    经营许可证编号:宁ICP备2022001189号-2

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知优知文库网,我们立即给予删除!

    收起
    展开
