欢迎来到优知文库! | 帮助中心 分享价值,成长自我!
优知文库
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 优知文库 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    内墙抹石灰砂浆工程施工方案.docx

    • 资源ID:217479       资源大小:17KB        全文页数:4页
    • 资源格式: DOCX        下载积分:3金币
    快捷下载 游客一键下载
    账号登录下载
    微信登录下载
    三方登录下载: QQ登录
    二维码
    扫码关注公众号登录
    下载资源需要3金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    内墙抹石灰砂浆工程施工方案.docx

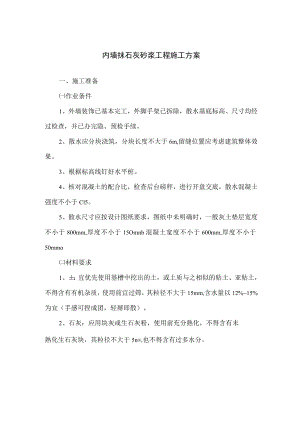

    内墙抹石灰砂浆工程施工方案一、施工准备作业条件1、外墙装饰已基本完工,外脚手架已拆除,散水基底标高、尺寸均经过检查,并已办完隐、预检手续。2、散水应分块浇筑,分块长度不大于6m,留缝位置应考虑建筑整体效果。3、根据标高线钉好水平桩。4、核对混凝土的配合比,检查后台磅秤,进行开盘交底,散水混凝土强度不小于Cl5。5、散水尺寸应按设计图纸要求,图纸中未明确时,一般灰土垫层宽度不小于800mm,厚度不小于15Omnb混凝土宽度不小于600mm,厚度不小于50mmo材料要求1、±:宜优先使用基槽中挖出的土,或土质与之相似的粘土、亚粘土,不得含有有机杂质,使用前宜过筛,其粒径不大于15mm,含水量以12%15%为宜(手感可捏成团,轻掰即散)。2、石灰:应用块灰或生石灰粉,使用前充分熟化,不得含有未熟化生石灰块,其粒径不大于5n,也不得含有过多水分。3、水泥:宜用32.5级及其以上硅酸盐、普通硅酸盐或矿渣硅酸盐水泥,宜选用同一水泥厂生产同期出厂的同品种、同强度等级、同一出厂编号的水泥。4、砂:中砂或粗砂,含泥量不大于3%。5、石子:卵石或碎石,粒径520mm,含水泥量不大于2虬二、工艺流程场地平整一灰土垫层一支模一混凝土浇筑一表面压光一拆模一侧帮压光一沥青砂填缝一修整养护一完成三、施工方法平整场地根据散水基底标高钉好水平控制桩,在散水垫层宽度加200nm范围内拉线控制,用平锹将地铲平,如土质松软,应先夯砸不少于二遍O灰土垫层施工灰土垫层一般采用3:7灰土垫层(或依据施工图纸)按规定夯实至设计干密度。支模板根据散水的外形尺寸支好侧模,放好分隔缝模板,分隔模板用木模时两面应用木刨刨光,支设时要拉通线、抄平,做到通顺、平直、坡向正确(向外坡4%),严禁用砌石专代替模板。散水与建筑物外墙分离,分隔缝宽20mm,沿外墙一周做到整齐一致,纵向6m左右设分隔缝一道,房屋转角处与外墙呈45°角,分隔缝宽20mm,分隔缝应避开雨落管,以防雨水从分隔缝内渗入基础。混凝土的拌制要认真按混凝土的配合比投料,每盘投料顺序为:石子一水泥一砂子一水,应严格控制坍落度(以3050mm为宜),搅拌要均匀,搅拌时间不小于90S。用混凝土的浇筑1、清除模板内的杂物,办好隐、预检手续,可适当湿润模板及灰土垫层,但水不可过多,以地面不留积水为宜。2、一般采用平板式振捣器,振实压光,应随打随抹,一次完成,提倡用原浆压光。(七)当散水有一定强度时(表面仍湿润,但用手轻按已按不出手印),拆除侧模,起出分隔条,随即用砂浆抹平压光侧边,并用阳角镭子将散水棱角锚直、压光,包括分格缝处棱角,侧边及分格缝与散水大面的质量要求相同,也要见光,棱角顺直、整齐。(A)养护已抹平压光的混凝土应在12h左右用湿锯末覆盖,养护不小于7d.(加沥青灌缝养护期满后,分隔缝内清理干净,用1:2沥青砂浆填塞,填塞时分隔缝两边粘贴3cm宽美纹纸,既可防止沥青污染散水表面,也可使分隔缝内沥青砂浆平直、美观。分隔缝要勾抹烫压平整,可用14-16方钢或用1012光圆钢筋砸扁做成小镭子,用火烫红后来烫压分隔缝。如上口留出L5c左右用油膏填嵌则观感更佳,烫压好后,沥青砂浆应低于散水面35mm,使分隔缝处棱角更加突出,更显散水特色。四、成品保护1、注意外墙面保护,必要时立木板遮挡。2、严禁在已完成的散水上拌和砂浆,以免污染外墙和散水。3、在覆盖养护期应有专人负责淋水,保持锯末湿润,早期严禁上人。五、应注意的质量问题1、混凝土不密实:主要是由于漏振和振捣不密实,或配合比不准造成。2、表面不平标高不准:水平标高线桩不准,操作时未认真找平。3、侧边与大面颜色不一致;主要是由于拆模过晚,后抹的侧边与先抹的大面积颜色不一,需掌握好拆模时间。4、分隔缝填塞不直、污染:填塞沥青砂浆时一定要认真细致,故在施工前一定要做好施工隐、预检工作。

    注意事项

    本文(内墙抹石灰砂浆工程施工方案.docx)为本站会员(王**)主动上传,优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知优知文库(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 yzwku网站版权所有

    经营许可证编号:宁ICP备2022001189号-2

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知优知文库网,我们立即给予删除!

    收起
    展开
