欢迎来到优知文库! | 帮助中心 分享价值,成长自我!
优知文库
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 优知文库 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    乳胶漆施工工程施工方案.docx

    • 资源ID:212886       资源大小:12.56KB        全文页数:4页
    • 资源格式: DOCX        下载积分:3金币
    快捷下载 游客一键下载
    账号登录下载
    微信登录下载
    三方登录下载: QQ登录
    二维码
    扫码关注公众号登录
    下载资源需要3金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    乳胶漆施工工程施工方案.docx

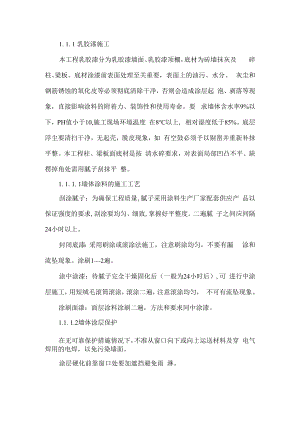

    1. 1. 1 乳胶漆施工本工程乳胶漆分为乳胶漆墙面、乳胶漆顶棚,底材为砖墙抹灰及 碎柱、梁板。底材涂漆前表面处理至关重要,表面上的油污、水分、 灰尘和钢筋锈蚀的氧化皮等必须彻底清除干净,否则会造成涂层起 泡、剥落等现象,直接影响涂料的附着力、装饰性和使用寿命。要 求墙体含水率9%以下,PH值小于10,施工现场环境温度 在8以上, 相对湿度低于85%。底层浮尘要清扫干净,无起壳,脱皮现象,如 有空鼓必须予以剔凿并重新补抹平整。本工程柱、梁板面底材是按 清水碎要求,对表面局部凹凸不平、缺 楞掉角处需用腻子刮抹平 整。1. 1. 1. 1墙体涂料的施工工艺刮涂腻子:为确保工程质量,腻子采用涂料生产厂家配套供应产 品以保证强度的要求,刮涂要均匀、细致,掌握好平整度。二遍腻 子之间应间隔24小时以上。封闭底漆:采用刷涂或滚涂法施工,注意刷涂均匀,不要有漏 涂和流坠现象。涂刷12遍。涂中涂漆:待腻子完全干燥固化后(一般为24小时后),可 进行中涂层施工,用短绒毛滚筒滚涂,滚涂二遍,注意滚涂均匀, 不可有流坠现象。涂刷面漆:面层涂料涂刷二遍,方法和要求同中涂漆。1.1. 1.2墙体涂层保护在无可靠保护措施情况下,不准从窗口向下或向上运送材料及穿 电气焊用的电焊,以免污染墙面。涂层硬化前靠窗口处要加遮挡避免雨 淋。施工过程中要避免穿插作业,禁止其他人员进出,不准用手触 摸墙面。已完成的涂饰墙体不得靠近堆放任何材料。1. 1.2 花岗岩工程外墙裙干 挂石材施工先用水泥砂浆找平后,再施工8mm厚聚合 物水泥砂浆底层,外干挂石材。1. 1.2. 1工艺流程详图设计安装螺栓及挂件组装面板打 胶1. 1.2.2施工要点(1)详图设计:根据外墙建筑设计 要求以及对门、窗、洞口 等复杂部位进行详图设计,确定连接件的尺寸及数量,重点部位是 门窗洞口的侧板及挂件设计,所有挂件应通过严格计算要保留较大 的安全系数。(2)销钉对应的插孔位置必须准确,每块板上应保证4个挂接 点,对特大石材应保证6个挂接点(挂件具体设计依据施工图定)。(3)钻孔位置应保证十分准确,否则墙面的平整 度 较难保证, 钻孔直径比钢销直径略大但不能超过0.5Innb不允许有太大的余量。(4)板缝控制:挂板间接缝要控制在1012mm,横竖要顺直。 面板安装完并检查验收后,先在板缝内塞堵泡沫条,然后再打胶 密封,使之形成一个弧形凹槽。(5)外挂板根部要与散水间留30mm60mm的缝隙,该缝隙采用沥青 胶塞堵,形成弹性接触,防止建筑物沉降后,对外挂板形成挤压。 安全生产十项注意事项:一、工作前穿戴好规定的劳动防护品,检查设备及作业场地,做到安全可靠。二、不违章作业,并监督制止他人违章作业。三、不准擅自开动别人操作的机械,电器开关设备。登高作业应戴好安全带、安全帽、并 有专人监护、防止坠落,严禁向下乱抛工具和设备零件。四、不准随便拆除各种安全防护装置、信号标志、仪表及专指示器等。保持设备齐全有效 灵敏可靠。五、不准随意启动设备。机器设备停机检查或修理时,应切断电源并悬挂警示牌,取牌人应 是挂牌人。开机时发出信号,听到回音确定安全后才能开机。六、不准吊装物及下行人。多人操作起重搬运要统一指挥,密切配合。不准超负荷使用机 器。七、不在易燃物品附近吸烟动火,不乱扔垃圾。八、不在厂内无证驾驶机动车辆,机动车进出车间转弯必须鸣号减速。车辆行驶中严禁 爬上跳下。九、工作时精力集中,不准打闹、赤脚、赤膊、穿拖鞋和高跟鞋。十、上班时间不准怠工、滋事、脱岗或擅离职守。有事请假经领导批准后方可离开岗位。

    注意事项

    本文(乳胶漆施工工程施工方案.docx)为本站会员(王**)主动上传,优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知优知文库(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 yzwku网站版权所有

    经营许可证编号:宁ICP备2022001189号-2

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知优知文库网,我们立即给予删除!

    收起
    展开
