欢迎来到优知文库! | 帮助中心 分享价值,成长自我!
优知文库
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 优知文库 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    一品漫城四、五期7月份月报.docx

    • 资源ID:210934       资源大小:13.57KB        全文页数:5页
    • 资源格式: DOCX        下载积分:3金币
    快捷下载 游客一键下载
    账号登录下载
    微信登录下载
    三方登录下载: QQ登录
    二维码
    扫码关注公众号登录
    下载资源需要3金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    一品漫城四、五期7月份月报.docx

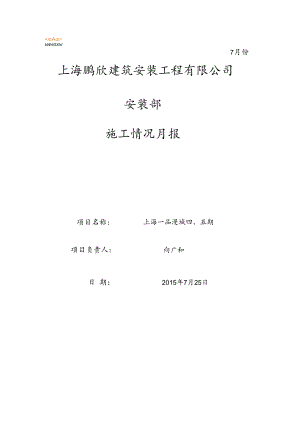

    7月份<A>kWrIGXlrI上海鹏欣建筑安装工程有限公司安装部施工情况月报项目名称:上海一品漫城四、五期向广和项目负责人:日 期:2015年7月25日本月实际完成情况:(后附月度施工进度计划表,统一采用横道图格式)见付表:(篮色线条是本月原计划,红色线条代表实际完成情况,黑线 代表完成至此刻所用时间,黄色线条代表下个月计划。)四期:L 1#5#楼防火封堵结束。2. 2#、3#楼穿室内总线、装配电箱内胆、室内调试结束。3. 2#、3#楼通水、通球与物业交房完成30设4. 1#组团室内穿照明线结束、4#组团室内穿照明线完成75机5. 1#、4#组团室内给水管安装结束,地下室给排水管刷漆结束。6. 1#、4#组团室外大壁灯穿电缆、装灯结束。7. 1#、4#组团车库水泵控制箱、公灯箱穿线、调试结束。月进度情况8. 1#组团车库灯具安装结束,4#组团车库灯具安装完成50%。9. 2#组团穿进户电缆结束。10. 1#、4#组团S坡道消防管碰头结束。11. 2#、3#楼及姜彬班组院里疏散指示灯安装结束。12. 院墅补线完成70%。13. 四期弱电房内配电源结束。14. 四期室外总体跟土建进度。五期:L 14#18#楼113层喷淋管预制、安装结束。2. 15#18#楼PE雨水管安装结束,15#、16#楼侧排地漏安装结束。3. 15#楼室内排水立管卡钉安装结束,16#楼室内排水管卡钉安装完 成 30% c4. 19#楼室内二次配管结束,线管疏通结束,修问题完成50%。5. 19#楼213层消火栓立管安装结束、喷淋管安装完成70%。未按进度完成部分:(附实际进度对比计划表,统一采用横道图格式)1、1#、2#、3#、5#楼水电整改、防火封堵未按规定时间完成。2. 2#3#楼通球通水未按规定时间完成。3、1#、4#组团穿线、装面板未按规定时间完成。滞后原因分析:1、分包单位不重视,人手不足、材料进场慢。2.由于物业人员不足,水表前磁阀打不开造成。2、"4#组团土建进户门锁.移门拉手22号才安装完成,地下室卷帘门. 地下室庭院门锁到现在还没有安装,插座线.总线也不能穿。采取的措施:1、对未按规定时间整改完成的单位已罚款处理。2、督促土建尽快将所有门锁装好,以保证穿线后不丢失。下 月 工 作 进 度 计 划(附横道图计划)主要节点请用文字说明四期:L 1#5#楼防火封堵结束。2. 2#、3#楼通水、通球与物业交房结束。3. 2#楼、3#楼、5#楼、2#组团通电与物业交房结束。4. 1#、4#组团穿线、装面板、穿进户电缆、调试与物业交房结束。 (根据土建装门进度)5. 1#、4#组团通水、通球与物业交房结束。6. 4#组团车库灯具安装结束,1#、4#组团灯具调试结束。7. 院墅、联排补线移交物业结束。8. 四期室外景观基本结束。9. 四期安装收尾基本结束。五期:1. 14#楼雨水管安装结束,室内排水管安装结束。2. 楼室内排水管卡钉安装结束。(粉刷结束后排水管开始安装)3. 17#、18#楼侧排地漏安装结束,19#楼雨水管安装结束。4. 19#楼修问题结束,15#、16#楼管道井桥架安装结束(跟土建粉 刷进度)。5. 19#楼喷淋管安装结束,14#19#楼地下室消火栓及喷淋管安装 结束。(地下室水全部排出后立即安装)上月质量情况施工质量情况:上海环新单位1#、2#、3#、5#楼问题未按规定时间内整改结束。(罚款 2000元,并要求25号前整改结束,逾期加倍处罚。)南通六建单位1#5#楼防火封堵不严密、未按规定时间内整改结束。(罚款Iooo元,并要求25号前整改结束,逾期加倍处罚。)南通六建19#楼检查存在的问题已发联系单给他们,要求4个工作日内 完成。工程材料质量:1、7月1日 dnll聚乙烯PE管450m经现场检查南通六建单位进场的聚乙烯PE雨水管品牌为公元,游标 卡尺检测误差在允许范围之内,与公司规定品牌一致,质保资料齐全。2、7月6日 dnll聚乙烯PE管240m经现场检查上海隆都单位进场的聚乙烯PE雨水管品牌为公元,游标 卡尺检测误差在允许范围之内,与公司规定品牌一致,质保资料齐全。质量事故情况:无事故上 月 安 全 情 况安全管理状况:良好安全事故情况:无检查情况:1、现场检查发现7#组团车库日光灯不能正常使用。(已整改到位)2、现场检查发现部分院墅2层出屋面透气管承口渗水。(已整改到位) 3、现场检查发现四期配电房应急灯接线不对。(已整改到位)4、现场检查发现15#楼公共部位施工存在问题较多。(已下发整改单 要求整改)5、现场检查联排、院墅有两户阳台及采光井积水。(已疏通结束)业 主、 监理6、现场检查发现小高层1#、5#楼公共部位仍存在很多问题。(部分未 整改到位,以罚款2000元)7、现场检查发现1#、4#组团存在给水管穿墙套管型号小、排水横管检 查门盖与排水管无间距、采光井内垃圾未清理等问题。(已下发整改 单要求14号之前整改到位)8、检查发现2#楼给水管安装结束后部分管材未收回。(已整改到位) 9、现场巡查发现部分院墅车库水泵有故障、控制箱故障。(已维修) 10、现场检查发现五期小高层部分门窗接地未见。(已通知施工单位整 改)11、检查发现4#组团东单元北二户个别开关线盒突出墙体。(已通知时 雷班组整改)12、检查发现8#组团88#马桶三角阀渗水。(已整改到位)13、检查发现3#楼部分线盒突出墙体。(已整改到位)14、检查发现2#、3#、5#楼仍存在部分问题未整改。(要求25号之前 整改到位,项目部复查未整改到位的加倍处罚)15、检查发现19#楼安装存在问题较多。(已下发联系单要求分包单位 整改)16、检查发现3#楼防火封堵仍未做好。(已通知施工班组抓紧施工,25 号未施工到位的加倍处罚)需 公 司 取 能 部 门 协 调 事 项

    注意事项

    本文(一品漫城四、五期7月份月报.docx)为本站会员(王**)主动上传,优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知优知文库(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 yzwku网站版权所有

    经营许可证编号:宁ICP备2022001189号-2

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知优知文库网,我们立即给予删除!

    收起
    展开
