欢迎来到优知文库! | 帮助中心 分享价值,成长自我!
优知文库
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 优知文库 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    沃尔玛室内装修进场条件.docx

    • 资源ID:1884432       资源大小:10.90KB        全文页数:3页
    • 资源格式: DOCX        下载积分:3金币
    快捷下载 游客一键下载
    账号登录下载
    微信登录下载
    三方登录下载: QQ登录
    二维码
    扫码关注公众号登录
    下载资源需要3金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    沃尔玛室内装修进场条件.docx

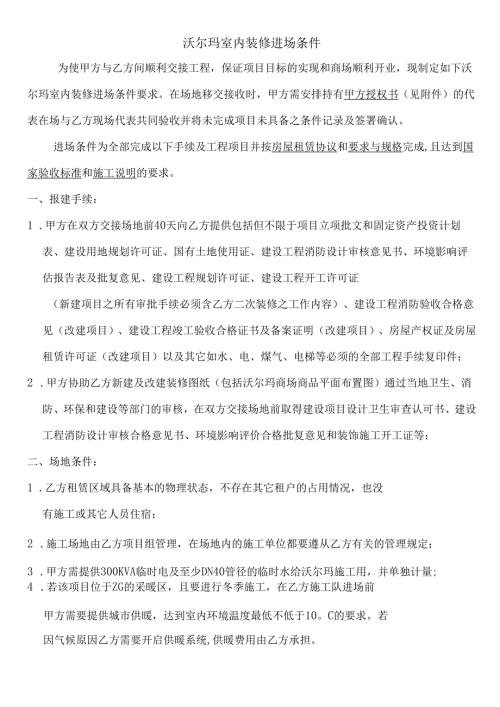

    沃尔玛室内装修进场条件为使甲方与乙方间顺利交接工程,保证项目目标的实现和商场顺利开业,现制定如下沃尔玛室内装修进场条件要求。在场地移交接收时,甲方需安排持有甲方授权书(见附件)的代表在场与乙方现场代表共同验收并将未完成项目未具备之条件记录及签署确认。进场条件为全部完成以下手续及工程项目并按房屋租赁协议和要求与规格完成,且达到国家验收标准和施工说明的要求。一、报建手续:1 .甲方在双方交接场地前40天向乙方提供包括但不限于项目立项批文和固定资产投资计划表、建设用地规划许可证、国有土地使用证、建设工程消防设计审核意见书、环境影响评估报告表及批复意见、建设工程规划许可证、建设工程开工许可证(新建项目之所有审批手续必须含乙方二次装修之工作内容)、建设工程消防验收合格意见(改建项目)、建设工程竣工验收合格证书及备案证明(改建项目)、房屋产权证及房屋租赁许可证(改建项目)以及其它如水、电、煤气、电梯等必须的全部工程手续复印件;2 .甲方协助乙方新建及改建装修图纸(包括沃尔玛商场商品平面布置图)通过当地卫生、消防、环保和建设等部门的审核,在双方交接场地前取得建设项目设计卫生审查认可书、建设工程消防设计审核合格意见书、环境影响评价合格批复意见和装饰施工开工证等;二、场地条件:1 .乙方租赁区域具备基本的物理状态,不存在其它租户的占用情况,也没有施工或其它人员住宿;2 .施工场地由乙方项目组管理,在场地内的施工单位都要遵从乙方有关的管理规定;3 .甲方需提供300KVA临时电及至少DN40管径的临时水给沃尔玛施工用,并单独计量;4 .若该项目位于ZG的采暖区,且要进行冬季施工,在乙方施工队进场前甲方需要提供城市供暖,达到室内环境温度最低不低于10。C的要求。若因气候原因乙方需要开启供暖系统,供暖费用由乙方承担。5 .甲方配合乙方二次装修的更改工作须按乙方要求完成;三、土建结构:1 .甲方必须全部完成建筑物的结构主体及外墙施工(包括门窗);2 .甲方必须全部完成除为搬运设备的预留洞口外的所有室内土建工程;3 .甲方必须按照要求与规格完成室内墙体及天棚装饰;所有墙洞,管道通过天棚或外墙之地方必须封堵及做好防水工作,如因漏水而引致乙方不能施工或损坏乙方之完成品或财物,损失由甲方负责。4 .甲方必须全部完成室内地面包括水磨石,耐磨混凝土,水泥砂浆地面;5 .甲方必须全部完成建筑物屋面保温防水工程;6 .甲方必须在排水点完成后配合乙方进度要求完成杂货区防水及回填;7 .甲方必须全部完成室外收货平台和道路;四、机电系统:1 .甲方必须全部完成消防电系统及消防水系统并配合乙方二次装修进度完成消防联动调试,初步具备验收条件;甲方配合乙方二次装修并配合乙方进度要求完成乙方杂货区及办公室区域的消防电系统及消防水系统的调整。最终完成并通过消防验收得时间为开业前一个半月。2 .甲方必须完成室外市政煤气管线;3 .甲方必须配合乙方二次装修进度完成全部空调系统及完成空调系统调试,甲方须配合乙方二次装修进行并配合乙方进度要求完成杂货区及办公室区域的空调系统的调整。最终完成空调系统调试并使用的时间为开业前一个半月。4 .甲方必须完成高低压配电房的设备安装和电缆敷设工作,具备送电条件,并完成在电业局的单独立户。5 .甲方必须确保所有甲方的配套设备配电及控制工程完毕并能运行,开业前一个半月上述工作包括验收全部完成安全使用。五、给排水系统1 .甲方必须完成室外排水管线施工和室内排水主管施工,须配合乙方二次装修并在乙方进场后殳天内完成排水点及支管施工,具备排水条件。2 .甲方必须完成室外市政给水管,室内给水管线接至双方认可的位置,具备通水条件。六、基础外线资源1. 甲方必须配合乙方二次装修进度申请并敷设完成乙方指定电信运营商的外部主干电缆(电话线及DDN专线)的接入,该主干电缆必须接入乙方指定机房,且主干电缆在机房内预留长度大于20米,线路容量必须满足要求与规格。最终完成外部主干电缆接入并正式投入使用的时间为开业前两个月。2. 甲方必须乙方配合二次装修进度申请并敷设完成有线电视外部主干电缆的接入,有线电视外部主干电缆必须接入乙方指定区域,且接入电缆的线路容量必须满足要求与规格。最终完成有线电视主干电缆接入并正式投入使用的时间为开业前一个半月。甲方:长春长电房地产开发有限公司代表:乙方:沃尔玛深国投百货有限公司代表:

    注意事项

    本文(沃尔玛室内装修进场条件.docx)为本站会员(王**)主动上传,优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知优知文库(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 yzwku网站版权所有

    经营许可证编号:宁ICP备2022001189号-2

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知优知文库网,我们立即给予删除!

    收起
    展开
