沥青路面修复施工方案.docx

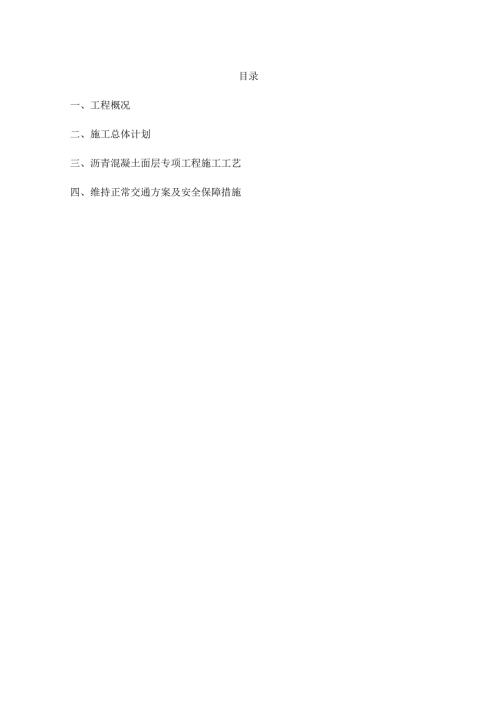

目录一、工程概况二、施工总体计划三、沥青混凝土面层专项工程施工工艺四、维持正常交通方案及安全保障措施一、工程概况1.1 简介某沥青路面罩面维修工程,主要工程内容为:对指定路段的沥青路面进行罩面维修,包括路面铳刨、坑梢处理、洒布改性沥青粘层油沥青混凝土中、上面层施工。1.2 工期本工程总工期30天。实际开工日期以工程师发出的开工令为准。1. 3工程数量子目号子目名称单位数量备注202-2挖除旧路面202-2-6铳刨沥青混凝土路面202-2-6-1铳刨改性沥青混凝土路面上面层,平均厚4cmm210000.00202-2-6-2铳刨沥青混凝土路面(含上、中面层),平均厚IOCmm210000.00308-2黏层308-2-2改性乳化沥青粘层m230000.00309-2中粒式沥青混凝土309-2-6AC-20C中粒式沥青混凝土中面层,厚60mmm210000.00311-1细粒式改性沥青混合料311-1-4AC-13C细粒式改性沥青混凝土上白层,厚40mmm220000.00316-9单点坑槽处理m23500.00605-1热熔型涂料路面标线605-1-2反光型m21800.00、施工总体计划2. 1项目经理部的设置我司调集参与过高速公路维修的技术管理人员、机械装备和熟练机手组成专业队伍施工,负责现场施工组织和管理。项目部架构图如下:项目经理部面层工程施工分队行政与安全保卫部事卡综合施工分队机械材料部计划统计立口项目总工拌和站为顺利完成本项工程,我司实行项目经理负责制,主任工程师负责技术,各职能部门按分工履行管理职责,各专业工程队按要求及作业计划进行施工的管理体制。准备组:主要负责工作面的铳刨、清理以及路面洒油和施工工作面的封路、交通安全设施设置和交通疏导工作;摊铺组:主要负责沥青混合料运输、摊铺、碾压;拌和站负责沥青混合料的拌和生产。2.2施工人员及机械设备的配置施工人员配置根据本项目的特点与工程量的大小,本标段项目部施工人员拟用40人,其中高中级技术和管理人员2人,初级技术和管理人员5人,专职机手15人,普通工及辅助工18人。骨干施工人员均来自我司内部,技术人员和管理人员均已进行各专业培训,并具有资格证书,对高速公路和市政道路改造沥青硅施工均有丰富的经验。为了加强管理,使紧张的施工有条不紊,对施工和管理人员进行明确分工,定岗定员,进行施工安全教育,并对新招操作人员、机手进行上岗培训,进行应知应会考核,择优上岗,对考核不合格的操作人员不得上岗机械设备配置沥青硅路面施工工程质量在一定程度上受制于施工期间所用的机械设备是否先进和精良。我司投入本工程项目的主要机械设备如下:三要机械设备表序号机械名称型号/产能单位数量备注1沥青拌合楼新泻2000座12摊铺机ABG8820台13钢轮压路机宝马BW202宝马BW120台24轮胎压路机XP261台15乳化沥青洒布车飞碟FD5080GLQ辆17洒水车10m3辆28装载机Zs19运输车辆1510拖车辆111铳刨机陕西CM2000台112扫地机神猴台12. 3、施工管理在施工前,协同甲方、监理对沿线进行认真调查,对有关管线、设施、路面排水口标示清楚,施工时进行适当处理,协同路政办办好施工封路有关手续,并加强宣传,提醒司机注意行车安全。开工前召开全体施工人员参加的技术交底会,宏观上对工程的流程、施工总计划交代清楚,微观上对每道工序的注意事项、工序转换交代清楚,做到人人心里有数。在工程实施阶段,对工程材料:碎石、石屑、机制砂、沥青、矿粉、洒布用沥青等料源多方调查,并向业主进行详细汇报。原材料进场报监理进行严格控制。根据本工程项目的特点及实际情况,进行人员和机械设备的优化配置。机械操作人员均培训后上岗,专机专用,责任落实到人,现场试验、测量、质检各司其职,做到分工明确,协调配合。在工程实施中,把安全、质量放在首位,层层落实安全责任制;严格按监理程序办事,按IS09001质量体系的要求进行质量监控。总之,严格管理、科学管理,必须贯穿在从备料开始的施工过程的各个环节。三、沥青混凝土面层专项工程施工工艺3.1工作面准备1)病害处理根据路面调查情况对坑槽位置进行加深铳刨处理。2)铳刨清扫铳刨清扫是路面维修的第一道主要工序,铳刨清扫的工艺直接影响到路面的质量。铳刨后的旧路面应表面粗糙,并有足够的宏观平整度。铳刨完成后采用进口扫地车清扫,要保证工作面坚实无浮土,待工作面干燥后,再用空压机吹风,将残留在铳刨面上的浮尘吹干净。接缝处由于水和尘土形成夹泥,空压机不能吹净,必须用特别的刮板和钢刷人工清刮干净。铳刨清扫完成后的工作面应达到干净、干燥、平整、坚实。3)洒布粘层油在铳刨清扫交出工作面后,洒布一层粘层油;如沥青面层不能进行连续施工、或隔天施工,则每层间也应按规范要求洒布粘层油。粘层油采用中裂洒布型阳离子乳化沥青,进行乳化沥青粘层油的喷洒,喷洒采用喷嘴经过改进的专用的喷洒设备。具体工作由有经验的工人操作,力求喷洒均匀。其中沥青面层喷洒用量应为0.3-0.6Lm2,不得过量;对于喷洒的乳化沥青在路槽低洼处不可避免地出现积液的问题,可安排专人用拖把拖干;在纵、横接缝等边边角角处应由人工补洒,以使新摊路面与原路面沥青磴能完全粘结。待乳化沥青充分破乳,经现场监理签认后才能摊铺,乳化沥青喷洒过量处应予刮除。当路面潮湿或气温低于IOC不宜喷洒。在洒布粘层油时,必须采取适当保护措施,避免对中央分隔带、路缘石、防撞栏和路边车辆造成污染。洒布完粘层油后未充分破乳前,严禁任何车辆在上面行驶。3. 2沥青混凝土路面施工1 )拌和采用2000型间歇式拌和楼,并装有温度计及保温的成品贮料仓和二次除尘设备、具有自动计量装置的间歇式沥青拌和站。矿粉、矿料、沥青加入均由电脑自动控制,矿料称量精度可达1kg,沥青称量精度可达0.Ikgo在生产配合比调试前,我部组织人员对拌和楼的称量、测温系统进行校核,确认准确。严格控制原材料加热温度,改性沥青采用导热油提前一天加热,温度控制在150-170C,集料加热温度应控制在180195C,沥青混合料出厂温度控制在175185C,最高不得超过195C,最低不少于170C。每锅拌和时间50S-60S,其中干拌不少于IoSSl5S,湿拌40S-45S,拌和出的混合料以均匀一致、无花白料、无结团成块、无严重的粗细料分离、全部矿料颗粒被均匀裹覆为原则。为了尽量连续摊铺,在每天摊铺前提前拌料,根据实际工程量,保证摊铺前储备适量的成品沥青混合料。2)运输用自卸汽车运输沥青混合料,在运输前清理车厢,做到车厢平整、洁净,并涂刷1:4的植物油、水混合液。运输车应用篷布覆盖,直至卸料时方可取下覆盖篷布。控制行车时间,保证沥青混合料到场温度不低于170C。3)摊铺按照试验路段确定的虚铺厚度调整好摊铺机。为了保证烫平板的初步压实效果,提前半小时开始烫平板预热,采用间隙预热以保证预热的均匀性。摊铺时摊铺机烫平板加振,使摊铺后即达到初步压实,从而减少路面碾压遍数,缩短碾压时间,保证温度。合格的运料方式至少有六辆运料车在摊铺机前等候,第一辆车在摊铺机前1030cm停在空挡,由摊铺机接住,推动前行。运料车向摊铺机卸料时,要边摊铺、边卸料、边推进。卸完料后,运输车即离去,另一辆车再将料卸入摊铺机中。沥青混合料摊铺温度宜控制在不低于170C;保证摊铺机在摊铺过程中匀速前行,中途不变速或停顿。根据实际生产能力,控制摊铺机行走速度在3mmin以内。在摊铺后,应及时用水准仪检测虚铺厚度,若不符合要求,即时调整。4)碾压改性沥青混凝土的碾压,按照紧跟、慢压、高频、低幅的原则进行,压路机紧跟在摊铺机后碾压,在终压前消除全部轮迹,达到要求的压实度后立即停止压路作业,以免过振。初压:采用双钢轮压路机静压1-2遍,速度控制在1.5-2.Okmh,摊铺后紧跟着摊铺机从断面低的一侧向高的一侧逐步碾压,初压温度控制在150c-160Co复压:采用双钢轮压路机振动碾压46遍,速度控制在4s5kmh,按高频低幅的原则进行振动碾压,复压温度不得低于130co终压:采用双钢轮压路机静压2遍,以消除轮迹为止,速度控制在2.5s3.5kmh,终压在120c前完成。为使压路机碾压时不粘轮,应利用压路机洒水装置向碾压轮洒水。采用振动碾压改性沥青时,压路机轮迹重叠宽度不超过20cm,采用静压时,压路机轮迹重叠宽度不少于30cni碾压期间压路机不得中途停留、转向或制动,当压路机来回交替碾压时,前后两次停留地点应相距IOem以上,并应驶出压实起始线3m以外,压路机不得停留在温度高于70c的已经压过的混合料上。在沿着立缘石、平缘石或压路机压实不到的地方应采用预热的手夯或机夯把混合料充分压实。碾压时,路面压实度采用压实度指标控制:压实度不小于98%,但禁止超过100%;5)接缝处理纵向接缝为热接缝,碾压这种接缝时,先压实离中心线热接缝两边大约20cm以外的地方,最后压实剩下的一窄条混合料。这样,材料就不会在旁边挤出,并形成良好的结合。所有的横向接缝均采用垂直的平接缝,并使各层之间的横缝错开,在施工结束时,摊铺机在接近端部前IoCln处烫平板抬起驶离现场,用人工将端部混合料铲齐后碾压。然后再用三米直尺检查平整度,用宝马钢轮压路机所附设的切割机垂直切除端部层厚不足的部分,使下次施工时成直角连接。在下次施工前,先用摊铺机烫平板对预留横缝端部预热,并对横缝进行人工修整,再进行摊铺。用钢轮压路机对横缝进行横向静压后,即用三米直尺检查接缝平整度,如果不满足要求,进行人工修补,对多余的料人工铲除,对不足部分,人工撒铺现场筛选的混合料。在压路机横向碾压开始时,使压路机轮宽的10s20cm置于新铺的沥青混合料上碾压,然后逐渐移直整个滚轮进入新铺层上,开始先静压,再振动碾压。6)养护主线沥青硅施工完成后自然冷却,匝道施工沥青硅施工完成后进行洒水冷却,加快施工进度,待温度低于50c后,并经监理工程师书面同意后,方可开放交通,并禁止与路面施工无关的车辆行驶,以避免污染路面。维持正常交通方案及安全保障措施对于在高速公路交通流量巨大的高速公路上进行这种“边施工,边通车”的路面病害维修工程,我司在多年的高速公路中修工程施工中积累了大量丰富、成熟可行的施工交通组织经验。为了施工时保证行车顺畅,同时保证施工工程质量,针对本工程现场考察情况,我司经过专门研究讨论,确定如下交通组织方案。施工现场需封闭的路段,提前将施工交通封闭方案报送业主、监理及当地交通主管部门审批,按照批准的方案实施,在施工过程中的调整应征得有关部门同意。一、交通组织遵循原则(1)不中断交通原则:要求在施工期间不中断交通,保证主线在各个时段内通行。(2)少影响原则:要求对主线交通的影响程度减少到最低(包括影响强度最小;影响时间最短)。(3)严格按行业标准公路养护安全作业规程(JTGH30-2004)设置标志牌及交通围蔽;严格遵守广东省高速公路管理条例;严格遵守高速公路维修养护作业安全规程
