欢迎来到优知文库! | 帮助中心 分享价值,成长自我!
优知文库
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 优知文库 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    降水强夯法软基处理方案.docx

    • 资源ID:1852287       资源大小:83.18KB        全文页数:9页
    • 资源格式: DOCX        下载积分:5金币
    快捷下载 游客一键下载
    账号登录下载
    微信登录下载
    三方登录下载: QQ登录
    二维码
    扫码关注公众号登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    降水强夯法软基处理方案.docx

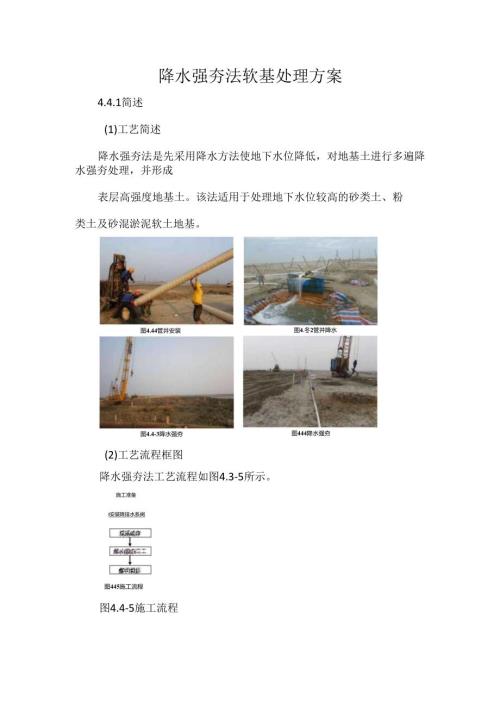

    降水强夯法软基处理方案4.4.1简述(1)工艺简述降水强夯法是先采用降水方法使地下水位降低,对地基土进行多遍降水强夯处理,并形成表层高强度地基土。该法适用于处理地下水位较高的砂类土、粉类土及砂混淤泥软土地基。图4.冬2管井降水图4.44管井安装图4.4-3降水强夯(2)工艺流程框图图444降水强夯降水强夯法工艺流程如图4.3-5所示。施工准备I安装降排水系阕:见汤成芬降水强现1整平球压图445施工流程图4.4-5施工流程4.4.2施工准备(1)临时设施排水设施降水强夯法的临时排水设施主要为排水明沟,明沟布置形式及要求同4.1.2节。施工便道:为保证车辆人员进出现场通畅,所需物资能及时运至现场,根据施工需求修筑施工便道,并保证全线贯通。(2)材料准备砂料砂进场前,需取样送监理工程师认可及相关质量检测单位检验,检验合格后,方可允许进场使用。管井管井材料采用PVC双壁波纹管,其性能指标符合相关规范要求。(3)施工机具准备需准备的机械为:装载机、挖掘机、强夯机、自卸汽车、振动压路机、推土机、地质钻机等。设备进场后仔细检查到场设备各项性能,确保设备运行良好。(4)控制点布设及测量放样根据已知测量控制点,在施工区域内建立平面控制网,确定平面基点、基线,以便测放施工关键线、细部点及方向线等。引入或应用该区原有水准点,形成水准导线或闭合环,作为施工面高程控制的基准。场地采用方格网进行高程测量,测放控制桩并用白灰标识换填边线。(5)平整场地清除施工作业区内、周边和地下对施工有影响的障碍物,对场区进行整平。4.4.3施工方法(1)施工步骤表441施工步骤示意图说明步骤一:安装降排水系统(1)测量放样井点位置;(2)使用地质钻机成井;(3)管井安装;(4)洗井;(5)回填砂;(6)潜水泵抽水。(图修改,软土层)Lq中锐效一J工也BsS砂现却龙停包一他口瓣MMIrM上,步骤二:试夯(1)选取具有代表性场地;(2)试夯前进行原位测试,测定原状土力学性能指标;(3)降水,满足设计要求后试夯;(4)试夯后再进行原位测试,与试验前进行比较分析;(5)确定强夯施工参数。步骤三:降水强夯施工(1)降水,满足设计要求后强夯;(2)根据图纸精确测放夯点,用白灰或其他标志物定出夯点位置;(3)标定落距,将控制落距的脱钩器钢丝绳长度固定;(4)夯机就位,使夯锤对准夯点位置,测量夯前锤顶标高,并做好记录;(5)起吊夯锤到设定高度后自动脱钩,待夯锤自由下落后,放下吊钩,再测量夯锤顶标高,计算出第一击夯沉量,并做好记录;(6)然后由起重工挂钩,重复以上步骤,按设计要求的夯击数及控制收锤标准完成一个夯点的作业;(7)转移夯机至下一个夯点重复完成第一遍锤击作业。步骤四:整平碾压(1)工艺施工完成及场地沉降稳定后平整场地;(2)采用振动压路机碾压至交工(2)施工要点表4.4-2施工要点施工工序施工要点安装降排水系统(I)采用直径不小于55cm钻井设备,成井后下井管,每根井管采用铁丝绑扎竹竿连接;(2)待井管进水稳定后井壁回填砂做为滤水层,回填完成后再进行井管内洗井,直至水流清澈后移至下一井位继续施工;(3)在施工边缘明沟内设置集水井,水经集水井汇集排除场外;(4)将地下水位降至地表下2m以下后方可进行强夯,防止出现“橡皮土";(5)强夯施工时应注意保护,严禁造成井管破坏,若出现井管破坏情况,立即补打施工;(6)管井内降水采用潜水泵进行抽水,潜水泵放入位置为距井底0.5m处,抽水泵应持续抽水,保证场地内水位保持在最低处。试夯(1)试夯前进行原位测试,测定原状土力学性能指标;(2)降水,满足设计要求后试夯;(3)试夯后再进行原位测试,与试验前进行比较分析;(4)单点夯试验和试验性施工应确定的参数有:锤重和落距;夯击能和平均夯击能;夯击点布置及间距;夯击遍数与击数;夯击间隔时间;强夯加固范围及影响深度;降水深度和周期。降水强夯施工(1)软土地基强夯采用轻夯多遍形式施工;(2)强夯施工前应检查锤重、落距等,施工过程中应检查各项测试数据和施工记录,不符合设计要求时应补夯或采取其他有效措施;(3)若夯坑内积水,须排除后方可用推土机推平夯坑,且保证孔隙水压力充分消散;(4)夯锤气孔保持畅通,如遇堵塞,应随时将塞土清除;(5)如施工中发现锤偏离坑中心,应立即调整对中,夯击后如发现坑底歪斜较大,需及时用填料将坑底垫平后,方可继续夯击;(6)密切注意异常现象,对夯沉量、夯锤反弹、隆起要加强监测;(7)强夯施工过程中应对夯锤高度、孔隙水压力、地下水位、夯沉量进行监测;(8)强夯施工结束后应间隔一定时间方能进行验收检验。对于砂土地基,其间隔时间不宜少于7d,对粉性土地基不宜少于14d,黏性土地基不宜少于28d;(9)施工过程中主要对孔隙水压力、地表沉降及地下水位等进行监测。整平碾压(1)夯完后及时排除夯坑及场地明水,并拆除降水系统,填埋管井;(2)整平后不出现明显鼓包或低洼区域;(3)碾压要密实,不得有松软土层存在;(4)碾压时宜从场地两侧向中间分步进行,搭接宽度不小于50cm;(5)场地特殊部位,如监测设备点位,应适当避开,并用小型平板夯机夯实。(3)安全、环保措施表4.4-3安全环保措施项目主要措施安全措施(1)施工现场应全面规划,现场道路应平坦、坚实、畅通,交叉点及危险地区,应设明显标志;(2)各种机电设备的操作人员,都必须经过专业培训并持证上岗,能维护保养和排除一般故障;(3)电气设备的电源,应按有关规定架设安装,电器设备均由良好的接地零线,并装有可靠的触电保护装置;(4)强夯振动的安全距离不宜小于20m,有人类居住、工作时不应小于50mo强夯施工前应设置振动监测点;振动影响大时可采取隔震沟等措施;隔震沟的深度应大于强夯振动速度衰减到满足安全标准时的深度,孔内和沟内可回填锯末、木屑等异性介质;(5)在靠近被防护对象的地带,可采取降低强夯能级或分层强夯的措施,还可采取改变施工参数,用小面积夯锤、小夯击能的施工方法;(6)为减少吊锤机械吊臂在夯锤下落时的晃动反弹,应专门设置吊臂撑杆系统。每天开机前,必须检查吊锤机械各部位是否正常及钢丝绳有无磨损等情况,发现问题及时处理;(7)吊锤机械停稳并对好坑位后方可进行强夯作业,起吊夯锤时速度应均匀,夯锤或挂钩不得碰吊臂;(8)夯锤起吊后,吊臂和夯锤下15m内不得站人,非工作人员应远离夯击点30m以外;(9)变换夯位后,应重新检查门架支腿,确认稳固可靠,然后再将锤提升100300mm,检查整机的稳定性,确认稳定后,方可作业;(10)夯锤下落后,在吊钩尚未降至夯锤吊环附近前,操作人员不得提前下坑挂钩。从夯坑中提锤时,严禁挂钩人员站在锤上随锤提升;(11)夯坑内有积水或因粘土产生的锤底吸附力增大时,应采取措施排除,不得强行提锤;(12)作业后,应将夯锤下降,放在地面上,非作业时严禁挂在空中。环保措施(1)严格执行各级环境保护部门的规定,采取有效措施,预防和消除由施工造成的环境污染;(2)材料运输均采用车辆运输,防止渗漏洒落,污染环境;(3)强夯施工前应做好强夯振动、噪声和扬尘可能对周围环境、居民、工程、设施设备和工作生产造成的影响及风险的评估,并与当地环保部门沟通联系和备案,并制定防护措施。序号名称规格型号数量单位用途1履带式强夯机35t-50t12台强夯2铸铁锤15t12个强夯3铸铁锤IOt12个强夯4挖掘机Sk2202台排水沟开挖5推土机T1806台场地整平6装载机ZLB503台强夯7振动压路机YZ25/20102台整平碾压8潜水泵502010380台降水9抽水机35kw10台降水10发电机柴油机10台降水11发电机柴油机5台降水12自卸汽车东风5辆夯坑回填13地质钻机XY-15020台管井施工14全站仪TCR4021台测量放样15水准仪苏一光DSZ3/201010台高程测量(3)工作效率表4.4-6工作效率统计表名称工程量单位投入机械人员工效持续时间(天)场地整平3900002m6台推土机100oOm2/台班10挖排水沟8340m2台挖掘机100Om3/台班5管井990口20台钻机3口/台班20降水3900002m-80强夯1500kN.m3900002m12台强夯机500m2台班70整平碾压3900002m2台压路机12000m2/台班20

    注意事项

    本文(降水强夯法软基处理方案.docx)为本站会员(王**)主动上传,优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知优知文库(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 yzwku网站版权所有

    经营许可证编号:宁ICP备2022001189号-2

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知优知文库网,我们立即给予删除!

    收起
    展开
