欢迎来到优知文库! | 帮助中心 分享价值,成长自我!
优知文库
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 优知文库 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    建筑木结构工程施工方案.docx

    • 资源ID:1850252       资源大小:33.18KB        全文页数:6页
    • 资源格式: DOCX        下载积分:5金币
    快捷下载 游客一键下载
    账号登录下载
    微信登录下载
    三方登录下载: QQ登录
    二维码
    扫码关注公众号登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    建筑木结构工程施工方案.docx

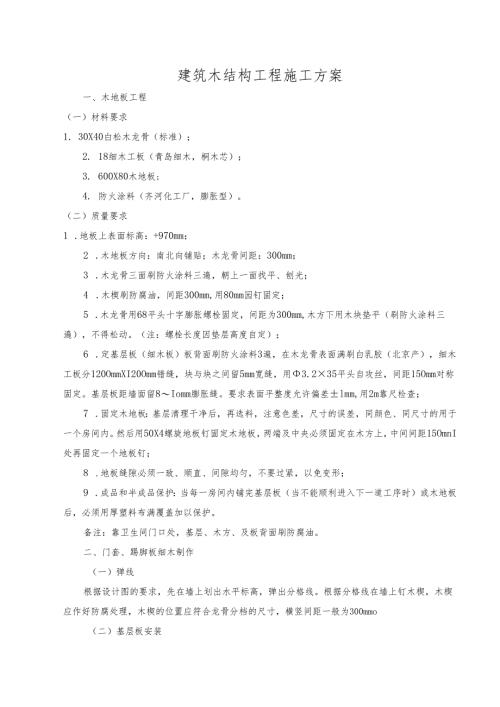

    建筑木结构工程施工方案一、木地板工程(一)材料要求1. 30X40白松木龙骨(标准);2. 18细木工板(青岛细木,桐木芯);3. 600X80木地板;4. 防火涂料(齐河化工厂,膨胀型)。(二)质量要求1 .地板上表面标高:+970mm;2 .木地板方向:南北向铺贴;木龙骨间距:300mm;3 .木龙骨三面刷防火涂料三遍,朝上一面找平、刨光;4 .木楔刷防腐油,间距300mm,用80mm园钉固定;5 .木龙骨用68平头十字膨胀螺栓固定,间距为300mm,木方下用木块垫平(刷防火涂料三遍),不得松动。(注:螺栓长度因垫层高度自定);6 .定基层板(细木板)板背面刷防火涂料3遍,在木龙骨表面满刷白乳胶(北京产),细木工板分120OmmXI20Omm错缝,块与块之间留5mm宽缝,用3.2×35平头自攻丝,间距15Omm对称固定。基层板距墙面留8Iomm膨胀缝。要求表面平整度允许偏差±lmm,用2m靠尺检查;7 .固定木地板:基层清理干净后,再选料,注意色差,尺寸的误差,同颜色、同尺寸的用于一个房间内。然后用50X4螺旋地板钉固定木地板,两端及中央必须固定在木方上,中间间距15OmnI处再固定一个地板钉;8 .地板缝隙必须一致、顺直、间隙均匀,不要过紧,以免变形;9 .成品和半成品保护:当每一房间内铺完基层板(当不能顺利进入下一道工序时)或木地板后,必须用厚塑料布满覆盖加以保护。备注:靠卫生间门口处,基层、木方、及板背面刷防腐油。二、门套、踢脚板细木制作(一)弹线根据设计图的要求,先在墙上划出水平标高,弹出分格线。根据分格线在墙上钉木楔,木楔应作好防腐处理,木楔的位置应符合龙骨分档的尺寸,横竖间距一般为300mmo(二)基层板安装1 .木龙骨含水率应在12%以内,施工前应先进行防腐处理,对靠墙的木龙骨满刷防腐油两遍,再进行防火处理,对不靠墙的木龙骨用防火涂料将木龙骨或基层板涂刷三遍,晾干后方可进行下道工序。2 .安装前应检查基层墙面的平整度、垂直度是否符合要求,同时检查基层板与墙体是否有间隙,如有间隙应用木块垫实。基层板必须与每块木砖钉牢。门套材料为:18mm厚细木工板、3mm厚夹板;窗套材料为:18mm厚细木工板与60X10白木实线;踢脚板材料为:12mm厚高密度板、150X80白木方线。(三)木制作的质量要求1 .平整度要求:要求基层平整;要求基层边线平直方正;基层清理干净。2 .镶贴面对口处理对口应在原板边;转角处对口要直。3 .木线条拼装直拼:木装饰条在对接处开30。或45。角,截面加胶后拼口,拼口处要求光滑顺直,不得有错位现象;角拼:对角拼接时,把木线条定在45。定角器上,用细锯锯断,裁口处不得有毛边,两条木线裁好口后,在截面上涂胶,进行对拼,对拼处不得有错位和离缝现象。4 .要求成活后表面平整光滑,拐角方正,线条通顺清楚,嵌合严密。(四)门套、踢脚等细木制作油漆本工程木质饰面,采用硝基压光白调合漆。具体施工过程如下:清扫、除油污一满刮油腻子一磨砂纸一第一遍硝基压光漆一磨砂纸一第二遍硝基压光漆一磨砂纸一第三遍硝基压光漆一第十五遍硝基压光漆。注意事项:施涂前,应将木料表面上的灰尘、污垢等清除干净,木料表面的缝隙、毛刺、掀茬和脂囊修整后,应用腻子填补,并用砂纸磨光。三、固定家具的施工(一)基本规定1 .细部工程应在隐蔽工程已完成并经验收后进行。2 .柜橱及包柱基层板连接应用棒连接。3 .潮湿部位的固定橱柜、木作包柱应做防潮处理。4 .所有隐蔽的木作基层必须做防火处理(与其他饰面相交接处除外)。5 .细木制品与基层或木砖镶钉必须牢固无松动。6 .木龙骨架的间距,当设计无要求时,一般横、竖龙骨间距为300mm×300mm,如面板厚度在15mm以上时,横、竖龙骨间距可扩大为40Ommx45Ommo木龙骨安装必须找方、找直,骨架与木砖间的空隙应垫以木垫,每块木垫至少用两个钉子钉牢,在装钉龙骨时预留出板面厚度。(二)主要材料质量要求1 .人造木板、胶粘剂的甲醛含量应符合国家现行标准的有关规定,应有产品合格证书。2 .木材含水率应符合国家现行标准的有关规定。(三)橱柜及木龙骨包柱的制作安装应符合下列规定1 .根据设计要求及地面顶棚标高,确定橱柜的平面位置和标高。2 .制作木框架时,整体立面应垂直、平面应水平,框架交接处应做梯连接,并应涂刷木工乳胶。3 .侧板、底板、面板应用扁头钉与框架固定牢固,钉帽应做防腐处理。4 .抽屉应采用燕尾梯连接,安装时应配置抽屉滑轨。5 .橱柜的五金可先安装就位,油漆之前将其拆除,五金件安装应整齐、牢固。6 .格栅骨架应平整牢固,表面刨平。安装格栅骨架应方正,除预留出板面厚度外,格栅骨架与木砖间的间隙应垫以木垫,连接牢固。安装洞口格栅骨架时,一般先上端后两侧,洞口上部骨架应与紧固件连接牢固。7 .与墙体对应的基层板板面应进行防腐处理,基层板安装应牢固。8 .木作包柱基层板安装完毕后,再包封纸面石膏板,螺钉间距应控制在150170mm之间。面层乳胶漆饰面做法详见墙、顶面刮腻子、刷乳胶漆技术交底。(四)壁橱安装允许偏差(见表8-5)表8-5壁橱安装允许偏差项次项目允许偏差(mm)检验方法1外型尺寸3用钢尺检查2立面垂直度2用Im垂直检测尺检查3门与框架的平行度2用钢尺检查(五)木作包柱安装允许偏差(见表8-6)表8-6木作包柱安装允许偏差项次项目允许偏差(mm)检验方法1垂直2吊线坠尺量检查2表面平整1.5用Im靠尺检查3上下宽窄差2尺量检查四、木门安装(一)施工准备1.木门为成品木门,进场木门扇应质量合格,达到要求。门扇进场后,应检查加工质量,包括几何尺寸正确及门扇平整等。2.安装前应再次检查有无窜角、翘扭、弯曲、劈裂,如在误差范围之内的,则应修理后再拼装,如不符合质量标准的,则退回厂家进行再次加工处理。(二)操作工艺1 .安装门扇及小五金等依照图样及施工规范要求进行施工,安装后经质检员按验评标准进行验收。2 .安装门扇应先确定门的开启方向及小五金型号和安装位置。对开的裁口方向一般以开启方向的右扇为掩口扇。3 .检查门口是否有窜角及各部位尺寸是否与图示尺寸吻合,检查门口高度应量门的两侧,检查门口宽度应量门的上中下三点,并在扇的相应部位定点画线。4 .第一次修刨后的每扇应能塞入口为宜,用木楔临时固定。按门扇与口留缝宽度合适后画出第二次修刨线,标上合页的位置(距门扇的上下端1/10且避开上下冒头),同时注意口与扇安装平整。5 .对门扇进行第二次修刨合适后,即安装合页。应先用线勒子勒出合页的宽度,根据离上下冒头1/10的要求,定出合页安装的边线分别从上下边线往里量出合页高度,剔合页槽。以槽的深度来调整门扇安装后的平整。6 .安装合页时,应先拧一枚螺钉,然后关上门检查缝隙是否合适,口与扇是否平整,无问题才可以全部拧上。木螺钉应钉入1/3,拧入2/3。口与扇是否平整,无问题才可以全部拧上。木螺钉应钉入1/3,拧入2/3。门锁安装统一说明:1 .木门(防火门)门锁安装所在门扇(见图8-2)。图8-2门锁安装图2 .木门(防火门)门锁安装在门扇(双扇门)的右扇(方向为由走廊向楼梯方向)。3 .所有门锁安装高度为锁把距地1.0m。门合页安装统一说明:1 .机房防火门、电梯前厅管道井防火门安装合页2个;中电梯防火门合页4个;其余门均安装3个。2.合页安装高度(见图8-3)。图8-3合页安装高度(三)质量标准L门扇安装裁口顺直,刨面平整光滑,开关灵活,稳定。2 .门扇小五金安装位置适宜,槽深一致,边缘整齐,尺寸准确无污染。小五金安装齐全,规格符合要求,木螺钉拧紧卧平,方向一致,插销关启灵活。3 .安装对口扇时,应将门扇的宽度用尺量好,再确定中间对缝的裁口深度,然后进行四周修刨到准确为止。4 .允许偏差(见表8-7)o表8-7允许偏差项次项目允许偏差留缝宽度检验方法1框的正侧面垂直度3用Im托线板2框的对角线长度差2用尺3框于扇、扇与扇接触处高低差2用楔形塞尺和直尺4门扇对口和扇与框间留缝宽度1.5-2.5用楔形塞尺5框与扇上缝留缝宽度1.0-1.5用楔形塞尺6门扇与地面间留缝宽度外门45内门68卫生间门10-12用楔形塞尺

    注意事项

    本文(建筑木结构工程施工方案.docx)为本站会员(王**)主动上传,优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知优知文库(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 yzwku网站版权所有

    经营许可证编号:宁ICP备2022001189号-2

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知优知文库网,我们立即给予删除!

    收起
    展开
