欢迎来到优知文库! | 帮助中心 分享价值,成长自我!
优知文库
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 优知文库 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    预应力钢筒混凝土输水管道(PCCP)安装冬季施工方案.docx

    • 资源ID:1847700       资源大小:12.01KB        全文页数:7页
    • 资源格式: DOCX        下载积分:5金币
    快捷下载 游客一键下载
    账号登录下载
    微信登录下载
    三方登录下载: QQ登录
    二维码
    扫码关注公众号登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    预应力钢筒混凝土输水管道(PCCP)安装冬季施工方案.docx

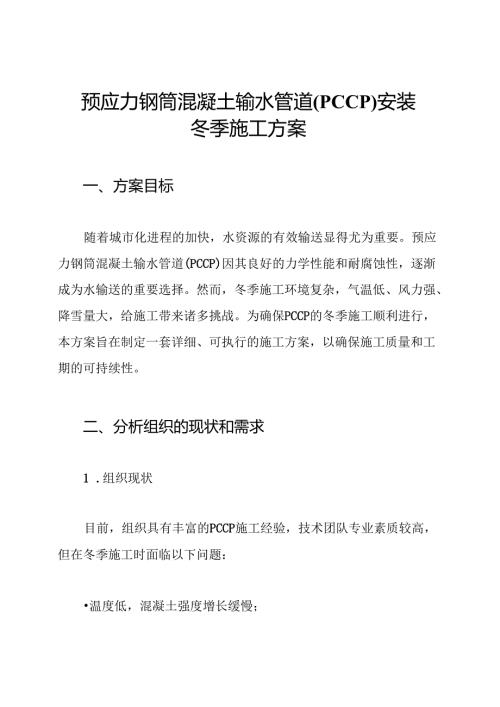

    预应力钢筒混凝土输水管道(PCCP)安装冬季施工方案一、方案目标随着城市化进程的加快,水资源的有效输送显得尤为重要。预应力钢筒混凝土输水管道(PCCP)因其良好的力学性能和耐腐蚀性,逐渐成为水输送的重要选择。然而,冬季施工环境复杂,气温低、风力强、降雪量大,给施工带来诸多挑战。为确保PCCP的冬季施工顺利进行,本方案旨在制定一套详细、可执行的施工方案,以确保施工质量和工期的可持续性。二、分析组织的现状和需求1 .组织现状目前,组织具有丰富的PCCP施工经验,技术团队专业素质较高,但在冬季施工时面临以下问题:温度低,混凝土强度增长缓慢;-施工场地易结冰,人员安全隐患增加;-材料运输受限,可能影响施工进度。2.需求分析为确保PCCP在冬季的施工质量与效率,需要解决以下几个方面的需求:- 建立冬季施工的安全管理体系;- 制定施工材料的保温措施;- 确保施工人员的安全与健康;- 明确施工进度安排,确保按时完工。三、实施步骤和操作指南1 .施工前准备1.1 施工场地预处理 清理场地:在施工前,必须清除施工场地的积雪和冰块,确保场地干燥,避免滑倒事故。一场地加热:使用移动加热器对施工场地进行加热,保持场地温度在OC以上,防止混凝土冻结。L2材料准备 混凝土配合比:冬季施工时,混凝土需采用抗冻剂,配合比应根据实际情况进行调整。推荐使用抗冻混凝土,水胶比应控制在0.45以下。 原材料储存:水泥、砂石等原材料应存放在封闭存储室内,以防受潮。水应加热至20以上。1.3 施工人员培训-对施工人员进行冬季施工安全知识培训,增强安全意识。-宣讲冬季施工注意事项,如穿戴防寒衣物,佩戴防滑鞋等。2 .施工过程管理2.1 施工方案制定-分段施工:根据施工进度,将整个PCCP安装分为多个阶段,合理安排作业时间,避免因天气原因造成的停工。夜间施工:如气温过低,可考虑夜间施工,使用照明设备提高工作效率。2.2 施工监测温度监测:在混凝土浇筑过程中,需定期测量混凝土温度,确保其在适宜的范围内(一般控制在5°C-20°C)。强度检测:定期取样检测混凝土强度,确保达到设计要求。2.3 施工安全现场巡查:施工管理人员需定期巡视施工现场,确保安全防护措施到位。急救措施:现场配备急救药箱,并做好防寒、防滑等安全措施。3 .施工后的处理3.1 混凝土养护保温养护:混凝土浇筑后应及时覆盖保温材料,保持养护温度,养护时间不少于7天。-定期检查:养护期间应定期检查混凝土强度和温度,确保养护效果。3.2 施工总结一施工完成后,进行施工总结,记录冬季施工中的经验与教训,为日后提供参考。四、具体数据支持1 .施工时间安排工期估算:预计在冬季施工条件下,PCCP的安装工期为30天,需根据天气情况进行动态调整。每日施工量:在良好天气条件下,预计每日可完成5-10米的PCCP安装。2 .成本预算2.1 直接成本-材料费用:抗冻混凝土每立方米成本约为600元,预计需用混凝±500立方米,总费用为30万元。人工费用:按照每人每天300元计算,预计需投入20名工人,施工时间为30天,总人工费用为18万元。2.2 间接成本-安全防护:预计需投入安全防护设备和急救设施费用约2万JLo其他费用:如设备租赁、运输等费用约为5万元。3 .成本效益分析总预算:直接成本和间接成本合计约为55万元。收益分析:若项目顺利完工,将为组织带来约80万元的收益,利润空间达25万元。五、总结冬季施工对PCCP的安装提出了更高的要求,但通过科学合理的管理和周密的施工方案,可以有效克服冬季施工中的困难,确保施工质量和进度。本方案的实施不仅能提高施工效率,还能为组织未来的冬季施工提供宝贵的经验和依据。希望通过本方案的实施,能够为组织带来更大的经济效益和社会效益。

    注意事项

    本文(预应力钢筒混凝土输水管道(PCCP)安装冬季施工方案.docx)为本站会员(王**)主动上传,优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知优知文库(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 yzwku网站版权所有

    经营许可证编号:宁ICP备2022001189号-2

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知优知文库网,我们立即给予删除!

    收起
    展开
