欢迎来到优知文库! | 帮助中心 分享价值,成长自我!
优知文库
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 优知文库 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    广佛3项目索赔实施细则.docx

    • 资源ID:1784917       资源大小:20.92KB        全文页数:8页
    • 资源格式: DOCX        下载积分:5金币
    快捷下载 游客一键下载
    账号登录下载
    微信登录下载
    三方登录下载: QQ登录
    二维码
    扫码关注公众号登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    广佛3项目索赔实施细则.docx

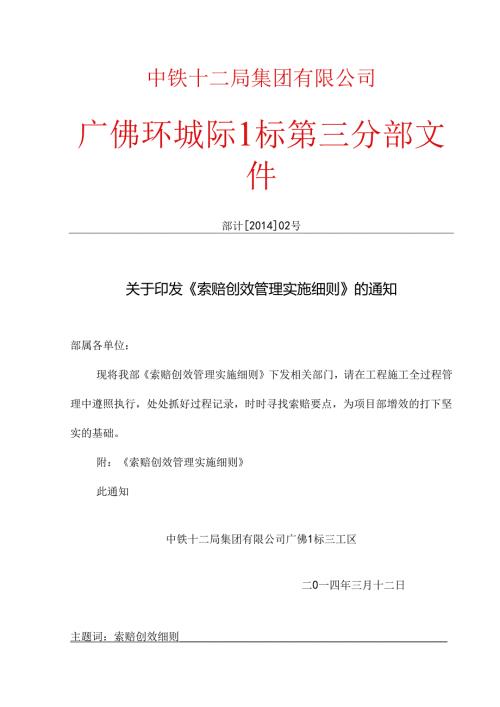

    中铁十二局集团有限公司广佛环城际1标第三分部文件部计201402号关于印发索赔创效管理实施细则的通知部属各单位:现将我部索赔创效管理实施细则下发相关部门,请在工程施工全过程管理中遵照执行,处处抓好过程记录,时时寻找索赔要点,为项目部增效的打下坚实的基础。附:索赔创效管理实施细则此通知中铁十二局集团有限公司广佛1标三工区二0一四年三月十二日主题词:索赔创效细则抄送:分部领导及各部室(共打卬10份)中铁十二局集团T佛I标三工区2014年3月12日印发索赔创效管理实施细则中铁十二局集团广佛I标三工区二。一四年三月十二日广佛1标3分部索赔创效管理实施细则为了提高员工的索赔意识,激发员工的索赔工作热情,加强索赔工作管理,,确保项目的经济效益,特制定本细则。一、索赔工作管理小组根据项目管理需要,经项目部研究决定成立索赔工作领导小组,对项目部的索赔工作进行全面管理,制定完善索赔管理制度、策划索赔实施方案、确定项目索赔方向及目标、明确各部门或贲任人的索赔职贲并对履行情况进行定期的考核评价。组长:吴文明业务副组长:陈德东成员:韩庆波朱张甫李媛刘文泽伏罡二、广佛3分部主要索赔方向1、设计优化(1)南北大涌桥墩柱减少墩柱类型,降低模板投入。(2)承台施工辅助设施的优化(3)储油设施拆迁方案的优化2、材差3、变更:(1)桩基变更:由陆地钻孔变为水中钻孔,桩径由小变大,桩基长度变长。(2)系梁、承台提高:(3)墩柱防护的优化(4)站台基底处理5、其他索赔项目:(1)业主停工引起的索赔,(2)加速施工引起的索赔,(3)污水管道拆迁(4)保险索赔:人险,机械险,工程一切险(5)图纸迟交或缺陷引起的索赔,(6)业主额外或超标准要求的索赔,(7)国家政策、法律、规定发生变化引起的索赔三、各部室职责项目部计划部门对索赔管理工作基础业务牵头,项目部各业务部门积极配合,具体工作职责分工如下:技术部门I对施工图纸到位情况、到位时间进行建档管理;及时审核施工图纸,与设计单位联系沟通及早对施工图纸中错误及漏项部分进行更正,计算出招标图纸与实际施工图纸的量差,研究招标图纸与施工图纸的施工方案差异,为业主调概做好前期准备工作;对单价亏损(或潜亏)项目或单价盈利项目以及施工方案及时与有关单位沟通进行优化设计,提高项目总体收益:对于有利于项目收益的变更项目要与业主、监理、设计等各方代表进行交流沟通,作好变更设计的签批工作:建立并按公司规定及工作需要及时规范登记相关索赔台帐:为索赔提供基础资料。物资设备部门:随时掌握各种材料(特别业主调差材料)的购料时间、数量、价格等相关资料进行建档管理,建立并按公司规定及工作需要及时规范登记相关索赔台帐,每季度给计划部门提供一份详细资料,为业主调差做好资料准备。对自有和租赁设备、价格(租赁价格)、数量、运转能力等以及项目所有设备的进出场时间、能耗情况等进行建档管理,建立并按公司规定及工作需要及时规范登记相关索赔台帐,随时掌握运行动态。财务部门对资金到位情况、贷款利息、人员工资发放、税金、保险等相关资料收集并建档管理。计划部门对招投标文件、补遗书、合同文本等各种资料全面收集整理并认真研箱界定各分项工程的盈亏临界点,确定本项目的变更方向及索赔重点,指导项目的变更索赔工作:掌握征地拆迁、图纸到位、业主供料、资金到位、臼然与地质灾害、非承包商原因造成的延期、窝工等各种与索赔有关的情况,督促并与其他部门一起收集各种基础资料;掌握国家(国务院及各部委、地方政府、业主等)相关经济政策和法规;及时编写费用索赔报告,上报业主和监理工程师并随时关注其动态:及时计量各项变更及索赔费用,建立并按公司规定及工作需要及时规范登记相关索赔台帐,按时上报集团公司指挥部及公司的各种索赔报表资料。征地拆迁及与地方协调部门,及时收集记录征地拆迁及地方干扰造成的窝工等资料并进行建档管理。安质部门,安全总监组织安质科收集并仔细研究高危行业企业安全生产班用财务管理暂行办法和高危行业安全生产班用财务管理暂行办法等相关文件,建立相关安全措施安全及费用管理台帐,及时收集各种与安全班用相关的基础资料,包括国家政策文件、文字影像等,为安全步用的全额计量提供资料上的支持。四、索赔工作程序整理上报五、索赔创效考核分配原则1、项目部将对提出人将实行重奖制度。对于除索赔小组明确的索赔方案中涉及到的索赔项目以外的其它索赔项目,任何人都可随时以书面形式(包括索赔项目、方案、理由、证据等)提出,一旦提出的索赔项目经索赔小组确认可行,项目部奖励0002000元,索赔项目经业主批复计量后按总体奖金的1%提出.2、每一个索赔项目明确后,索赔小组将及时确定奖金提取比例,制定具体的操作流程,明确每一步工作具体的责任人、要求完成时间及奖罚标准,剩余奖金分配权重。奖励重点倾斜项目部相关领导(业务人员以公司奖励为主)。3、每一个索赔事件业主全额计量后,索赔小组将根据本细则规定、及业务资料完成情况(每一步工作具体的责任人、要求完成时间及奖罚标准)对相关贲任人进行客观公正的考核。4、分配兑现办法奖金提取总额=索赔收入X提取比例奖金提取总额=直接提出者第一次奖励额+索赔资料准备、上报奖励额(除罚款)+各贲任人分配额之和+项目剩余人员分配额相关资料准备奖励额=比规定的期限提前或滞后的天数X每天奖罚标准(元/天)责任人分配额=(奖金提取总额一直接提出者第i次奖励额一索赔资料准备、上报奖励额(除罚款)X贵任人分配权重剩余人员每人分配额=项目剩余人员分配额÷剩余人员数量索赔奖励额及各参与分配人员分配权重,参照公司索赔办关于索赔奖励的规定,并经变更索赔领导小组协商后执行。六、索赔基础业务考核各业务部门必须按公司规定及工作需要建立健全相关索赔台帐、上报相关报表资料,受到上级管理部门表彰的,对相关责任人进行奖励。各部门相关台帐不健全、上报相关报表不及时不规范,受到上级管理部门批评的,对相关责任人进行处罚。除公司根据规定进行奖罚外,项目部将按与公司同等标准奖罚。五、其它本办法由计划科负责解释。广佛环城际1标三分部二。一四年三月十二日

    注意事项

    本文(广佛3项目索赔实施细则.docx)为本站会员(王**)主动上传,优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知优知文库(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 yzwku网站版权所有

    经营许可证编号:宁ICP备2022001189号-2

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知优知文库网,我们立即给予删除!

    收起
    展开
