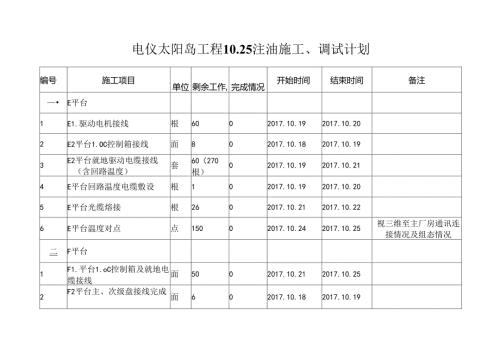

电仪太阳岛工程10.25注油施工、调试计划编号施工项目单位剩余工作,完成情况开始时间结束时间备注E平台1E1.驱动电机接线根6002017.10.192017.10.202E2平台1.OC控制箱接线面802017.10.182017.10.193E2平台就地驱动电缆接线(含回路温度)套60(270根)02017.10.192017.10.214E平台回路温度电缆敷设根102017.10.192017.10.205E平台光缆熔接根2602017.10.212017.10.226E平台温度对点点15002017.10.242017.10.25视三维至主厂房通讯连接情况及组态情况二F平台1F1.平台1.oC控制箱及就地电缆接线面5002017.10.212017.10.252F2平台主、次级盘接线完成面602017.10.182017.10.193F2平台1.OC控制箱及就地驱动接线完成(含驱动温度)面5402017.10.212017.10.254F平台光缆熔接根2402017.10.232017.11.245F平台温度对点点13502017.10.252017.11.26视三维至主厂房通讯连接情况及组态情况=A平台1A1.平台主、次级盘接线完成面902017.10.202017.10.222A1.平台1.oC控制箱及就地驱动接线完成面6002017.10.192017.10.233A2平台电缆敷设米700(8根)02017.10.192017.10.19缺少600米电缆(被偷)4A2平台主、次级盘接线完成面902017.10.202017.10.225A平台回路温度电缆敷设根42017.10.202017.10.216A2平台1.OC控制箱及就地电缆接线(含驱动温度)面6002017.10.202017.10.247A平台光缆熔接根2602017.10.232017.10.24I8A平台平台温度对点点15002017.10.242017.10.25视三维至主厂房通讯连接情况及组态情况四B平台接线施工计划1B1.平台主、次级盘接线完成面802017.10.222017.11.212BI平台1.OC控制箱及就地驱动接线完成面5402017.10.212017.10.253B2平台主、次级盘接线完成面802017.10.222017.11.244B2平台U)C控制箱及就地驱动接线完成(含驱动温度)面5402017.10.212017.10.255B平台光缆熔接根242017.10.242017.10.256B平台温度对点13502017.10.252017.10.26视三维至主厂房通讯连接情况及组态情况五E/F/A/B区域电动门配电柜及I/O柜安装1BRQO1.配电柜安装(ABEF区)面102017.10.192017.10.202WY10G001控制柜安装(ABEF区)面102017.10.192017.10.203压力变送器安装(ABEF区)台402017.10.192017.10.20视管道打压吹扫情况4流量计安装(ABEF区)台202017.10.192017.10.20视机务管道吹扫打压及流量计管阀安装情况5母管电动门/流量/压力/温度电缆沟开挖及电缆敷设(ABEF区)米84002017.10.192017.10.216母管电控设备接线(ABEE区)面202017.10.222017.10.25六UPS1E/F/G区主电源电缆接线根2402017.10.202017.10.232A/B区电缆敷设根1602017.10.202017.10.23视主电源做接头方案确定时间及B平台缺少电缆到货时间(缺2根185的,400米)3A/B区主电源电缆接线根1602017.10.232017.10.24视电缆到货时间及中间接头材料到货时间七通讯柜光缆熔接1E/F/G区控制室光缆熔接根2402017.10.192017.10.212B区光缆敷设根16O2017.10.222017.10.243A/B区控制室光缆熔接根16O2017.10.242017.11.25二、存在问题序号问题描述需用日期提出单位责任单位答复备注1(A/B/C/D/区)主沟电缆中间接头方案未确定,缺口电缆未到(B1.缺2根185的,400米)2017、10、08核电公司首航无影响电缆敷设及接线、送电2(A/B/C/D/F/G区)4×1.52电缆缺口1500米计划未到(厂家换货)2017、10、08核电公司首航今天己经发货影响电缆敷设及接线、送电3SCS控制柜接地线未到2017、10、05核电公司首航无影响电缆接线、送电
