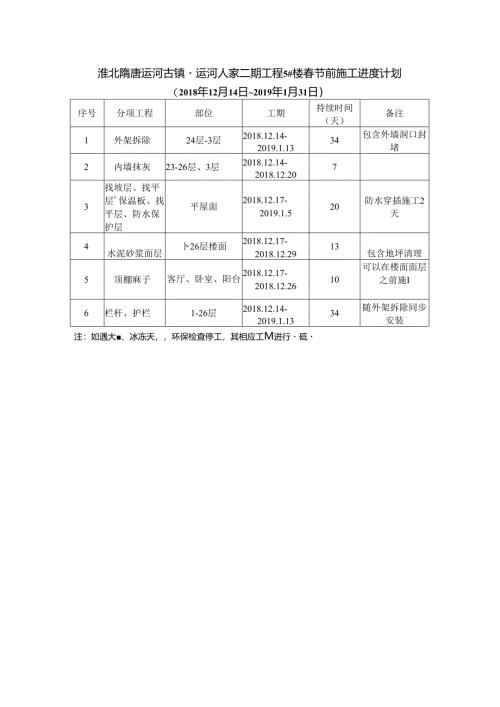

淮北隋唐运河古镇运河人家二期工程5#楼春节前施工进度计划(2018年12月14日2019年1月31日)序号分项工程部位工期持续时间(天)备注1外架拆除24层-3层2018.12.14-2019.1.1334包含外墙洞口封堵2内墙抹灰23-26层、3层2018.12.14-2018.12.2073找坡层、找平层'保温板、找平层、防水保护层平屋面2018.12.17-2019.1.520防水穿插施工2天4水泥砂浆面层卜26层楼面2018.12.17-2018.12.2913包含地坪清理5顶棚麻子客厅、卧室、阳台2018.12.17-2018.12.2610可以在楼面面层之前施I6栏杆、护栏1-26层2018.12.14-2019.1.1334随外架拆除同步安装注:如遇大、冰冻天,环保检查停工,其相应工M进行砥(2018年12月14日2019年1月31日)序号分项工程部位工期持续时间(天)备注1外墙抹灰22层-25层2018.12.14-2018.12.2072内堵抹灰17-25层、I层2018.12.14-2018.12.23103屋面瓦斜屋面2018.12.14-2018.12.1634找坡必、找平层、保温板、找平层、防水保护层平屋面2018.12.17-2019.1.116防水穿插施工2天5外墙保温1-25层2018.12.14-2019.1.7256真石漆屋面挑摊2019.1.1-2019.1.777水泥砂浆面层1-25层楼面2018.12.17-2018.12.3115包含地坪清理8顶棚脓F客厅、卧室、用台2018.12.24-2019.1.210可以在楼面面层之前施工9外架拆除屋面(25层)T以2019.1.15开始拆除30包含外墙洞口封堵10栏杆、护栏1-25三2019.1.20开始安装30随外架拆除同步安装注:如遇大,、冰冻天气,环保检查停工.其相应工期进行延(2018年12月14日2019年1月31日)序号分项工程部位工期持续时间(天)备注1内墙抹灰13层-26层2018.12.14-2018.12.30172局面瓦斜局面2018.12.14-2018.12.2073外墙保温17层-26层2018.12.14-2018.12.24114其石漆屋面挑樵2018.12.25-2018.12.3065外架拆除屋面(26层)-3层2019.1.1-2019.1.3030包含外墙洞口封堵6找坡层、找平层、保温板、找平层、防水保护场平屋面2018.12.17-2018.12.3115防水穿插施工2大7水泥砂浆面1-26层楼面2018.12.17-2018.12.2913包含地坪坪理8顶棚脓子客厅、卧室、阳台2018.12.17-2018.12.2610可以在楼面面U之前施I9栏杆、护栏卜26层2019.1.1-2019.1.3030随外架拆除同步安装注I如遇大,、冰冻天气,环保检查停工,其相应工期进行J1.u8(2018年12月14日2019年1月31日)序号分项工程部位工期持续时间(天)备注1混凝土结构斜屋面2018.12.14-2018.12.26132找平层、防水、保护层、屋面瓦斜屋面2018.12.27-2019.1.1015防水穿插施工2大3外墙抹灰13层-25层、1JJ-2J2018.12.14-2018.12.28154内堵抹灰1-25层2018.12.14-2018.12.23205找坡层、找平层、保温板、找平层、防水保护层平屋面2019.1.15-2019.1.3016防水穿插施工2天6外墙保温卜25层2018.12.20-2019.1.15277真公漆屋面挑摊2019.1.IO-2019.1.1678水泥砂浆面层1-25层楼面2018.12.17-2018.12.3115包含地坪消理9顶棚原子客厅、卧室、用台2018.12.24-2019.1.210可以在楼面面层之前施I10外架拆除屋面(25层)-3层2019.1.20开始拆除30包含外墙洞口封堵11栏杆、护栏1-25层2019.1.20开始安装30随外架拆除同步安装注:如遇大、冰冻天气,环保检查停工,其相应工期进行*J8(2018年12月14日2019年1月31日)序号分项工程部位工期持续时间(天)备注1混凝土结构斜屋面2018.12.14-2018.12.30172找平层、防水、保护层、屋面瓦斜屋面2019.1.1-2019.1.1515防水穿插施工2天3填充堵15层T7层2018.12.14-2018.12.30174二次结构10层-17层5外墙抹灰1层T7层2018.12.14-2019.I.15336内墙抹灰1T7层2018.12.142019.1.15337找坡层、找平层、保温板、找平层、防水保护平屋面2019.1.15-2019.1.3016防水穿插施工2天8外堵保温1T7层2019.1.1-2019.1.3030淮北隋唐运河古镇运河人家二期工程21#楼春节前施工进度计划(2018年12月14日2019年1月31日)序号分项工程部位工期持续时间(天)备注1混凝上结构斜屋面2018.12.14-2018.12.30172找平必、防水、保护层、屋面瓦斜尾面2019.1.1-2019.1.1515防水穿插施工2天3填充墙16层-17层2018.12.14-2018.12.2074二次结构15层T7层5外墙抹灰9层T7层2018.12.14-2019.1.10286内堵抹灰1T7层2018.12.14-2019.1.15337找坡层、找平,层、保温板,找平层、防水保护层平屋面2019.1.15-2019.I.3016防水穿插施工2天8外墙保温1T7层2018.12.152019.1.3046注,如遇大、冰冻天气,环保检查停工,其相应工期进行廷.(2018年12月14日2019年1月31日)序号分项工程部位工期持续时间(天)备注1混凝土结构14楼南侧地库2018.12.16-2019.1.4202混凝土结构15楼西南(W地库2019.1.5-2019.1.25203顶棚脓r剪力墙、顶棚2018.12.20-2019.1.13254通风、消防、水电安装顶棚2019.1.1-2019.1.3030注:如遇大,、冰冻天气,环保检查停工,其相应工期进行延
