欢迎来到优知文库! | 帮助中心 分享价值,成长自我!
优知文库
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 优知文库 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    陶瓷锦砖地建筑施工技术交底.docx

    • 资源ID:1778674       资源大小:14.30KB        全文页数:5页
    • 资源格式: DOCX        下载积分:3金币
    快捷下载 游客一键下载
    账号登录下载
    微信登录下载
    三方登录下载: QQ登录
    二维码
    扫码关注公众号登录
    下载资源需要3金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    陶瓷锦砖地建筑施工技术交底.docx

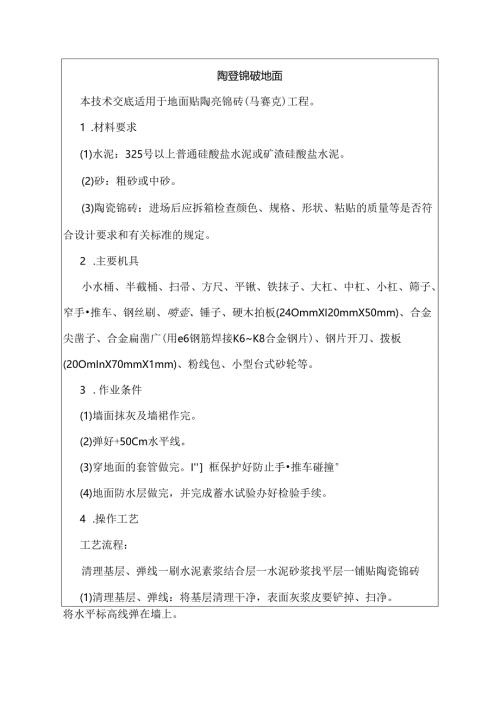

    陶登锦破地面本技术交底适用于地面贴陶亮锦砖(马赛克)工程。1 .材料要求(1)水泥:325号以上普通硅酸盐水泥或矿渣硅酸盐水泥。(2)砂:粗砂或中砂。(3)陶瓷锦砖:进场后应拆箱检查颜色、规格、形状、粘贴的质量等是否符合设计要求和有关标准的规定。2 .主要机具小水桶、半截桶、扫帚、方尺、平锹、铁抹子、大杠、中杠、小杠、筛子、窄手推车、钢丝刷、喷壶、锤子、硬木拍板(24OmmXI20mmX50mm)、合金尖凿子、合金扁凿广(用e6钢筋焊接K6K8合金钢片)、钢片开刀、拨板(20OmInX70mmX1mm)、粉线包、小型台式砂轮等。3 .作业条件(1)墙面抹灰及墙裙作完。(2)弹好+50Cm水平线。(3)穿地面的套管做完。I''框保护好防止手推车碰撞°(4)地面防水层做完,并完成蓄水试验办好检验手续。4 .操作工艺工艺流程:清理基层、弹线一刷水泥素浆结合层一水泥砂浆找平层一铺贴陶瓷锦砖(1)清理基层、弹线:将基层清理干净,表面灰浆皮要铲掉、扫净。将水平标高线弹在墙上。(2)刷水泥素紫结合层:在清理好的地面上均匀洒水,然后用扫帚均匀洒水泥素浆(水灰比为0.5)。此层与下道工序铺砂浆找平层必须紧密配合。(3)做水泥砂浆找平层:D冲筋:先做灰饼,以墙面水平线为准下反,灰饼上平低于地面标高一个马赛克厚度。然后在房间四周冲筋,房间中间每隔1.n冲筋一道。有泛水房间,冲筋应朝地漏方向呈放射状。2)装档:冲筋后用1:3干硬性水泥砂浆(干硬程度以F捏成团,落地开花为准)铺设厚度约为2025mm,砂浆应拍实,用大杠刮平,要求表面平整并找出泛水。(4)铺贴陶瓷锦砖:D对铺设的房间检查净空尺寸,找好方正,在找平层上弹出方正的垂直控制线(找平层一般分为“软底”和“硬底”,在当日抹好的找平层上铺锦破称为“软底”,在已完全硬化的找平层上铺称为“硬底”。找方正时在硬底上可弹控制线。在软底上拉控制线).按施工大样图计算出所要铺贴的张数,若不足整张的应甩到边角上,不能铺设到显眼的地方。2)做水泥砂浆结合层:在“硬底”上铺设锦砖时,先洒水湿润后刮一道厚23mm厚的水泥浆(宜掺水泥重20%的107胶),在“软底”上铺设锦废时应浇水泥浆,用刷/刷均匀。随贴随刷。3)在水泥浆尚未初凝时即铺陶姿锦砖,从里向外沿控制线进行,铺时先翻起边的纸。露出锦砖以便对正控制线,对好后立即将陶瓷锦砖铺贴上(纸面朝上),紧跟着用手将纸面铺平,用拍板拍卖,使水泥浆进入锦砖的缝内百.至纸面上反出砖缝时为止。4)整间铺好后在锦砖上垫木板,人站在垫板上修理四周的边角,并将锦砖地面与其他地面门口接槎处修好,保证接槎平直。5)刷水、揭纸:铺完后紧接着在纸面上均匀地刷水。常温卜.过1530min,纸便湿透,即可揭纸,并及时将纸毛清理干净。6)拨缝:揭纸后,及时检查缝子是否均匀,缝子不顺不直时,用小靠尺比着开刀轻轻地拨顺、调自:并将其调整后的锦砖用木拍板用锤了敲拍板拍卖,同时检查有无脱落,并及时将缺少的锦砖粘贴补齐。地漏、管口等处周围的锦砖要预先试铺进行切割,要做到与管口镶嵌吻合。7)灌缝:拨缝后第二天(或水泥浆结合层终凝后)用与锦相颜色的水泥素浆擦缝,用棉丝蘸素浆从里到外顺缝揉擦、擦严、擦实为止,并及时将锦砖表面的余灰清理干净,防止对面层的污染。陶瓷锦砖面层宜整间一次镶铺连续操作,应在水泥浆结合层终凝前完成拨缝,如果房间大,一次不能铺完,须将接槎切齐,余灰清理干净。8)养护:陶瓷锦砖地面擦缝24h后,铺干锯末常温养护,45d后方准上人。9)冬期施工:室内无取暖和保温措施不得施工。原材料和操作温度不得低于+5C,砂子不得有冻块,板材表面不得有结冰现象。养护阶段表面必须覆盖。5 .质量标准(1)保证项目:陶窟锦砖品种、规格、颜色、质量必须符合设计要求,面层与基层的结合必须牢固,无空鼓。(2)基本项目:D表面洁净,图案清晰,色泽致,接缝均匀,周边顺直,陶瓷锦破块无裂纹、掉角和缺楞现象。2)地漏坡度符合设计要求,不倒泛水,无积水与地漏(管道)结合处严密牢固,无渗漏。3)踢脚线表面洁净,接缝平整均匀,高度一致,结合牢固,出墙厚度适宜。4)与各种面层邻接处的镶边用料及尺寸符合设计要求和施工规范要求,边角整齐、光滑。(3)允许偏差项目:见表4一20。陶优锦砖(马赛克)地面允许偏差表4-20项次项目允许偏差检验方法1表面平整度2(nun)用2m靠尺和楔形塞尺检查2缝格平直3(mm)拉5m线,不足5m拉通线和尺量3接缝高低差0.5(mm)尺量和楔形塞尺检查4踢脚线上口平直3(mm)拉5m线,不足5m拉通线和尺量检查5板块间隙宽度不大于2(mm)尺量检查注:项次5,如设计无要求时,应按衣内限值检查。6 .成品保护(1)镶铺陶瓷锦破后,如果其他工序插入较多,应在上铺覆盖物对面层加以保护。(2)切割陶瓷锦砖时应用型板,禁止在已铺地面上切割。(3)推车运料时应注意保护门框及已完面,小车腿应包裹。(4)操作时不要碰动管线,不要把灰浆或陶瓷锦砖块掉落在已安完的地漏管口内。(5)做油漆、浆活时不得污染地面。7 .应注意的质量问题(1)地面标高超高:预制或现浇楼板施工时应严格掌握板面标高,防水层厚度也要严格控制,镶铺陶瓷锦砖时要按水平线镶铺。(2)缝格不直不匀:操作前应挑选陶谎铺砖,长宽相同整张锦砖用于同一房间内。拨缝时分格缝要拉通线,将超线的砖块拨顺直。(3)面层空鼓:找平层做完之后应跟着做面层,防止污染,影响与面层的粘结。铺锦砖前刮的水泥浆防止风干,薄厚要均匀。(4)地面渗漏:厕浴间地面防水层施工时注意保护,穿楼板的管洞应堵实并加套管,与防水层连接严密以防止造成渗漏。厕浴间锦砖面层达到上人的强度后要进行二次蓄水试验。(5)面层污染严重:擦缝时应将余浆擦干净。面层做完后必须加以覆盖,以防其他工种操作污染。(6)地漏周围锦砖镶贴不规矩:作找平层时应找好地漏坡度,当大面积铺完后,再铺地漏周围的锦砖,根据地洞直径预先计算好块数进行加工,试铺合适后再正式粘铺。

    注意事项

    本文(陶瓷锦砖地建筑施工技术交底.docx)为本站会员(王**)主动上传,优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知优知文库(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 yzwku网站版权所有

    经营许可证编号:宁ICP备2022001189号-2

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知优知文库网,我们立即给予删除!

    收起
    展开
