工期安排及保证措施.docx

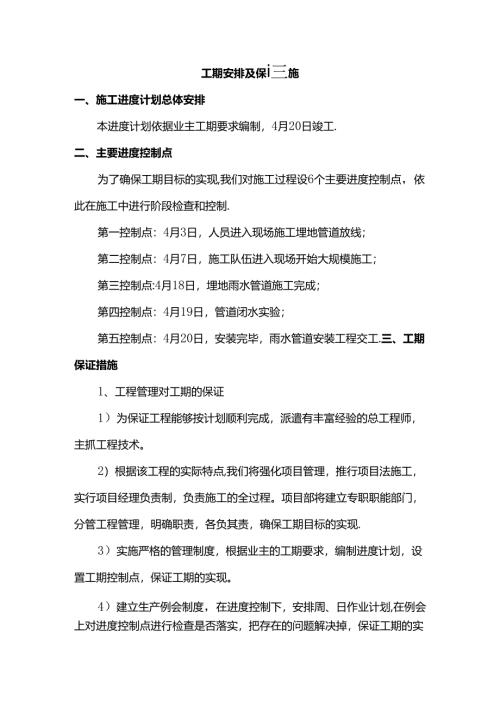

工期安排及保i三施一、施工进度计划总体安排本进度计划依据业主工期要求编制,4月20日竣工.二、主要进度控制点为了确保工期目标的实现,我们对施工过程设6个主要进度控制点,依此在施工中进行阶段检查和控制.第一控制点:4月3日,人员进入现场施工埋地管道放线;第二控制点:4月7日,施工队伍进入现场开始大规模施工;第三控制点:4月18日,埋地雨水管道施工完成;第四控制点:4月19日,管道闭水实验;第五控制点:4月20日,安装完毕,雨水管道安装工程交工.三、工期保证措施1、工程管理对工期的保证1)为保证工程能够按计划顺利完成,派遣有丰富经验的总工程师,主抓工程技术。2)根据该工程的实际特点,我们将强化项目管理,推行项目法施工,实行项目经理负责制,负责施工的全过程。项目部将建立专职职能部门,分管工程管理,明确职责,各负其责,确保工期目标的实现.3)实施严格的管理制度,根据业主的工期要求,编制进度计划,设置工期控制点,保证工期的实现。4)建立生产例会制度,在进度控制下,安排周、日作业计划,在例会上对进度控制点进行检查是否落实,把存在的问题解决掉,保证工期的实现.5)根据现场情况调整施工进度计划,确保工期目标的实现,必要时安抖嵌间施工,并认真做好每周进度报告及下周进度计划。6)充分利用施工作业空间和时间,合理安排工序,在保证质量安全的前提下,科学地组织专业施工队作业。2、资源配备对工期的保证1)编制切实可行的资源需用量计划,如劳动力、机械、设备、材料等计划,落实到实处,并派人踉踪检查,确保资源满足计划的需要,为保证工期提供物质保证.2)根据该任务工期紧的实际情况,以公司自有队伍为主,组建2个专业技术性强、素质高的施工班组进行施工,施工人员相对固定,不因节假日或农忙季节而导致劳动力缺乏。4)精心组织施工,加强工程抢工力量,有计划地组织班组作业和加班作业,确保进度。5)项目部根据工程情况f口工期目标,分段控制,合理安排劳动力和机械设备的投入,把科学的管理和引进先进技术相结合,从而加快工程进度。6)积极与供货部门协调,提前落实材料、设备及成品和半成品的计划、采购、运输、储存、检验等工作,使材料、设备的供应工作能随工程进度提前定货,按期进场,不得因材料、设备供应不及时,质量不合格影响进度。7)施工机具设备的好坏,直接影响着工程效率,为缩短工期,提高工效,我公司将选用先进、合适、完好的生产设备、生产机具,投入到工程施工中来,做到人停机器不停,使工期进度得到有力的保证。3、工程技术对工期的保证1)根据工程特点,做好施工前的技术准备工作,各专业工程师要认真熟悉图纸,做好图纸会审、技术交底工作,把技术问题解决在开工之前。2)积极推广应用新工艺,从科技含量上争取缩短工期。4、工程质量对工期的保证1)严把各工序的施工质量关,力求每项工作一次性成功,杜绝返工现象,以一次成优的良好施工质量获取工期的缩短。2)严把材料质量关,杜绝不合格品使用到工程中,做到事前检查,避免由于质量问题影响工期。3)严守工艺操作规程,杜绝违章作业,以免由于出现质量事故而影响工程进度。4)加强质量意识教育,组织施工班组开展以“工期、质量、安全”为课题的活动,开展劳动竞赛活动,从而加快工程进度。5)加强成品或半成品的保护,派专人进行巡护,避免由于损坏而出现返工现象,从而影响工期。
