欢迎来到优知文库! | 帮助中心 分享价值,成长自我!
优知文库
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 优知文库 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    建筑施工技术交底:砌砖基础.docx

    • 资源ID:1774279       资源大小:15.74KB        全文页数:7页
    • 资源格式: DOCX        下载积分:5金币
    快捷下载 游客一键下载
    账号登录下载
    微信登录下载
    三方登录下载: QQ登录
    二维码
    扫码关注公众号登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    建筑施工技术交底:砌砖基础.docx

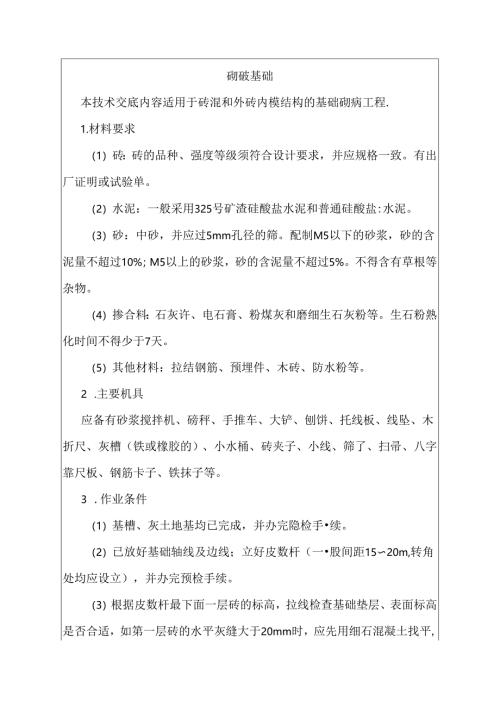

    砌破基础本技术交底内容适用于砖混和外砖内模结构的基础砌病工程.1.材料要求(1)砖:砖的品种、强度等级须符合设计要求,并应规格一致。有出厂证明或试验单。(2)水泥:一般采用325号矿渣硅酸盐水泥和普通硅酸盐:水泥。(3)砂:中砂,并应过5mm孔径的筛。配制M5以下的砂浆,砂的含泥量不超过10%;M5以上的砂浆,砂的含泥量不超过5%。不得含有草根等杂物。(4)掺合料:石灰许、电石膏、粉煤灰和磨细生石灰粉等。生石粉熟化时间不得少于7天。(5)其他材料:拉结钢筋、预埋件、木砖、防水粉等。2 .主要机具应备有砂浆搅拌机、磅秤、手推车、大铲、刨饼、托线板、线坠、木折尺、灰槽(铁或橡胶的)、小水桶、砖夹子、小线、筛了、扫帚、八字靠尺板、钢筋卡子、铁抹子等。3 .作业条件(1)基槽、灰土地基均已完成,并办完隐检手续。(2)已放好基础轴线及边线;立好皮数杆(一股间距1520m,转角处均应设立),并办完预检手续。(3)根据皮数杆最下面一层砖的标高,拉线检查基础垫层、表面标高是否合适,如第一层砖的水平灰缝大于20mm时,应先用细石混凝土找平,严禁在砌筑砂浆中掺细石处理或者用砂浆垫平,更不允许砍破包合找平。(4)常温施工,粘土砖必须在砌筑前一天浇水湿润:般以水浸入砖四边1.5cm左右为宜。(5)砂浆配合比已经试验确定。现场准备好砂浆试模。4 .操作工艺工艺流程::制砂浆丽组砌方法卜7ii地底一H抹防潮g1拌制砂浆:1)砂浆的配合比应采用重量比,并经试验确定。水泥称量的精确度控制在±2%以内;砂和掺合料等精确度控制在±5%以内。2)砂浆采用机械拌合。先倒砂子、水泥、掺合料,最后倒水。拌合时间不得少于I.5分钟。3)砂浆应随拌随用。水泥砂浆和水泥混合砂浆必须在拌成后3小时和4小时内使用完。4)每一楼层、基础均按一个楼层或每250立方米砌体中各种砂浆,每台搅拌机至少应作一组试块(每组六块),如砂浆强度等级或配合比变更时,还应制作试块。(2)确定组砌方法:1)组砌方法应确定正确,一般采用满满条排砖法。2)砌筑时,必须里外咬槎或留踏步槎,上下层错缝。宜采用“三一砌砖法(即一铲灰、一块砖、一挤揉)。严禁用水冲灌入缝的方法。(3)排砖搭底1)基础大放脚的挨底尺寸及收退方法,必须符合设计图纸规定。如果是一层一退,里外均应砌丁砖;如是两层一退,第一层为条砖,第二层砌丁砖。2)大放脚的转角处,应按规定放七分头,其数量为一砖半厚墙放三块、二砖墙放四块,以此类推。(4)砌筑:1)砖基础砌筑前,基底垫层表面应清扫干净,洒水湿润。再盘墙角:每次盘角高度不应超过五层砖。2)基础大放脚砌到基础墙时,要拉线检查轴线及边线,保证基础墙身位置正确。同时要对照皮数杆的砖层及标高;如有高低差时,应在水平灰缝中逐渐调整。使墙的层数与皮数杆相一致。3)基础墙角每次砌筑高度不应超过五层砖,随砌随奉平吊直,以保证基础墙横平啜直。砌基础墙应挂线,24墙外手挂线,37墙以上应双面挂线。4)基础标高不一致或有局部加深部位,应从最低处往上砌筑。同时应经常拉线检查,以保持砌体平直通顺,防止出现螺丝墙。5)基础墙上,承托暖气沟盖板的挑犍砖及上一层压砖,均应用砖砌筑。立缝碰头灰要打严实。挑檐砖层的标高必须正确。6)基础墙上的各种预留洞口及埋件,以及接槎的拉结筋,应按设计标高、位置或交底要求留置。避免后凿墙打洞,影响墙体质量。7)沉降缝两边的墙角应按直角要求砌筑。先砌的墙要把舌头灰刮尽:后砌的墙可采用缩口灰的方法。掉入沉降缝内的砂浆、碎砖和杂物,随时清除干净。8)安装管沟和预留洞的过梁,其标高、型号位置必须准确,底灰饱满,如坐灰超过20mm厚时,要用细石混凝十.铺垫,过梁两端的搭墙长度应一致。<5)抹防潮层:抹灰前应将墙顶活动砖修好,墙面耍清扫干净,浇水润湿。随即抹防水砂浆。设计无规定时-一般厚度为20mm,防水粉掺量为水泥重量的3%5%。(6)冬雨期施工1)砂浆:宜采用普通硅酸盐水泥拌制;石灰膏、电石膏等掺合料应有防冻措施。如果遭冻,必须融化后方可使用。砂广中不得含有冰块和直径大于IOmm的冻结块。2)砖应清除冰霜,废可以不浇水,但应增大砂浆的稠度。3)砌砖如采用掺盐砂浆砌筑,其掺盐量,材料加热温度均按冬施方案规定执行。砂浆使用时温度不应低于+5.4)雨期施工时,应防止基槽灌水和雨水冲刷砂浆;砂浆的稠度应适当减小。每R砌筑高度不宜超过1.2m。收工时应覆盖砌体表面。5 .质量标准(1)保证项目1)砖的品种、强度等级必须符合设计要求。2)砂浆品种符合设计要求,强度必须符合下列规定:<a)同品种、同强度砂浆各组试块的平均强度不小于fmk(试块标准养护抗压强度)。(b)任意一组试块的强度不小于O.75fm.ko3)砌体砂浆必须饱满密实,实心砖砌体水平灰缝的砂浆饱满度不小于80%。4)外墙的转角处严禁留宜槎,其他临时间断处,留槎的做法必须符合施工规范的规定。(2)基本项目1)砖砌体上卜错缝,每间(处)无四皮砖通缝。2)破砌体接搓处灰缝砂浆密实,缝、成应平直;每处接槎部位水平灰缝厚度不小于5mm或透亮的缺陷不超过5个。3)预埋拉结筋的数量、氏度均符合设计要求和施工规范规定,留置间距偏差不超过13皮砖。4)留置构造柱的位置正确,大马牙槎先退后进,上下顺直,残留砂浆清理干净。(3)允许偏差项目(表1-317)基础砌砖允许偏差表1-317项次项目允许偏差(mm)检验方法1轴线位置偏移1()用经纬仪或拉线和尺量检查2基础顶面标高+15用水准仪和尺量检查注:基础墙高超过2m时,实测项目可按混水墙检查。6 .成品保护(1)基础墙砌完后,未经有关人员复查之前对轴线桩、水平桩龙门板应注意保护,不得碰撞。(2)对外露或预埋在基础内的暖卫、电气套管及其他预埋件应注意保护,不得损坏。(3)应加强对抗震构造柱钢筋和拉结筋的保护,不得踩倒弯折。(4)基础墙两侧的回填十.,应同时进行,否则未填土的一侧应加支撑。暖气沟墙内应加垫板支撑牢固,防止回填土挤歪挤裂。回填土严禁不分层夯实和向槽内灌水的所谓“水夯法”。7 .应注意的质量问题(1)砂浆配合比不准:水泥和砂都要军车过磅,计量要准确。搅拌时间要保证达到规定要求。(2)冬期砌筑砂浆不得使用无水泥配制的砂浆。(3)基础墙号位移过大:大放脚两边收退要均匀,砌到基础墙身时,耍拉线找正墙的轴线和边线,砌筑时保持墙身垂直。如偏差较小时,可在基础部位纠正,不得在防潮层以上退台或出沿。(4)墙面不平:一砖半墙必须双面挂线,一破墙反F挂线:舌头灰耍随砌随刮平。(5)水平灰缝高低不平:盘角时灰缝要掌握均匀,每层石专都要与皮数杆对平,通线要绷紧穿平。砌筑时要左右照顾,避免留接槎处接的高低不平。(6)皮数杆不平:找平放线时要细致认真;皮数杆的木桩要牢固,防止碰撞松动。皮数杆立完后,要再进行一次水平标高的复验,确保皮数杆高度一致。(7)埋入砌体中的拉结筋位置不准:应随时注意砌的皮数,保证按皮数杆标明的位置放拉结筋,其外露部分在施工中不得任意弯折;并保证其长度符合图纸要求。(8)留槎不符合要求:砌体的转角和交接处,应同时砌筑,否则应砌成斜槎。(9)有高低台的基础,应从低处砌起,并由高台向低台搭接。设计无要求时,搭接长度不应小于基础扩大部分的高度。(IO)砌体临时间断处的高度差过大;不得超过一步脚手架的高度。

    注意事项

    本文(建筑施工技术交底:砌砖基础.docx)为本站会员(王**)主动上传,优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知优知文库(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 yzwku网站版权所有

    经营许可证编号:宁ICP备2022001189号-2

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知优知文库网,我们立即给予删除!

    收起
    展开
