欢迎来到优知文库! | 帮助中心 分享价值,成长自我!
优知文库
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 优知文库 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    廿三里二小学施工组织设计.docx

    • 资源ID:1767400       资源大小:95.95KB        全文页数:38页
    • 资源格式: DOCX        下载积分:7金币
    快捷下载 游客一键下载
    账号登录下载
    微信登录下载
    三方登录下载: QQ登录
    二维码
    扫码关注公众号登录
    下载资源需要7金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    廿三里二小学施工组织设计.docx

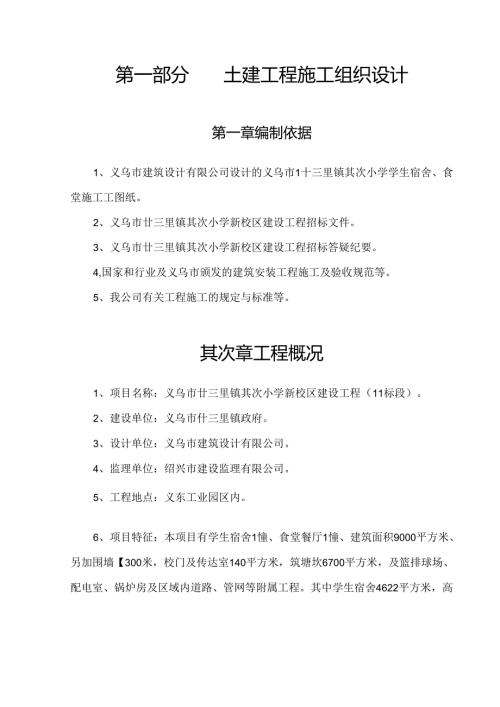

    第一部分土建工程施工组织设计第一章编制依据1、义乌市建筑设计有限公司设计的义乌市1十三里镇其次小学学生宿舍、食堂施工工图纸。2、义乌市廿三里镇其次小学新校区建设工程招标文件。3、义乌市廿三里镇其次小学新校区建设工程招标答疑纪要。4,国家和行业及义乌市颁发的建筑安装工程施工及验收规范等。5、我公司有关工程施工的规定与标准等。其次章工程概况1、项目名称:义乌市廿三里镇其次小学新校区建设工程(11标段)。2、建设单位:义乌市什三里镇政府。3、设计单位:义乌市建筑设计有限公司。4、监理单位:绍兴市建设监理有限公司。5、工程地点:义东工业园区内。6、项目特征:本项目有学生宿舍1憧、食堂餐厅1憧、建筑面积9000平方米、另加围墙【300米,校门及传达室140平方米,筑塘坎6700平方米,及篮排球场、配电室、锅炉房及区域内道路、管网等附属工程。其中学生宿舍4622平方米,高为四层半(不含架空层),层高3.6米,总高为19.6米,为砖混结构,桩基是人工挖孔桩桩基。食堂餐厅3454.5平方米,高三层,层高4.0-4.7米,桩基采纳人工挖孔桩桩基。相关室内外给排水系统、消防栓系统、照明动力系统、变配电系统的安装工程。7、本工程为浙江省义乌市重点工程,工程投资基本落实,施工图纸打算就绪,三通一平已基本完成,已具备开工条件。第三章施工总规划第一节本工程项目施工目标工期:310日历天。质量:确保优质工程,创“商城杯二平安:确保无重大伤亡事故发生。文明施工:创义乌市标化工地。其次节项目组织体系施工项目管理机构是项目管理的基础条件,以一个合理有效的组织机构为框架所形成的权力系统、贡任系统、利益系统、信息系统是实施项目管理及其最终目标的组织保证,因而建立一个完善的施工项目组织机构是施工项目管理的首要问题。针对本工程的特点,结合我公司已在类似项目如义乌市肥城花园1#楼、义乌市体育会展中心、福田市场D标段、义乌市试验小学餐厅、城北中学北大门等的实际状况,按我公司的机构设置程序,进行了项目经理部机构的设定,具体如下图:项目土建及安装各专业队为了充分体现项目管理的优势,有利资源优化配置.,动态管理,连续均衡施工,节约成本,提高工效,项目班子的配备在工程具体实施阶段将实行三个阶段的动态管理.°第三节项目班子及麓工队的确定我公司领导对本工程赐予了高度的重视,确定成立以国家二级项目经理为本工程的的项目经理。以此组成一个素养好、技术精、善管理的强有力的现场管理班子,该班了主要成员及领导下的施工队伍,近年来先后参与过删城花园1#楼、义乌市技术监督局综合楼、义乌市试验小学餐厅、义乌市物价检查所综合楼等项目的建设。为了保证工程的质量和进度,公司有关领导将定期参与本工程项目经理部召开的有关协调会,并对项目部的工作进行指导。为了加强项目部与各方面的协调,项目部将按我公司本部的惯例定期出版工程简报,以便刚好向建设单位、施工主管单位、市建设局等有关单位汇报工程项目进展状况。第四节施工依次本工程的工期较紧,要投入足够的人力、物力、财力,以确保工程目标的实现。1、为了合理安好本工程的劳动力和施工材料,实行三个施工流水段。学生宿舍一个施工流水段,食堂为一个施工流水段,附属配套工程为一个施工水流段。2,一般施工依次如下:砖砌体内外墙粉刷楼地面工程水电卫设备安装外墙外稽、涂料、防滑地砖设备调试、自检竣工第五节总体施工方案为r加快施工进度,挖孔桩采纳机械成孔,基槽土方采纳人工开挖,主体结构混凝土采纳现场分两处集中搅拌。垂宜运输主要采纳一台塔吊和和二台井架,为了保证混凝土的质量,主体模板主要采纳胶合板,依据本工程地理位置特点,内脚手采纳满堂脚手,因学生宿舍、食堂总层高在30米以下,外脚手均采纳整体落地式全封闭脚T-。第六节施工阶段的划分及节点限制支配依据本工程的特点,将其划分为三个主要施工阶段,即:基础施工阶段、主体结构施工阶段、装饰施工阶段。一、基础施工阶段该阶段施工是本工程的重点,它包括:测量定位、桩基施工、基础结构、土方回填等工作。1、桩基施工由专业施工单位施工。质量达到优良,工期限制在60天以内。2、桩基施工结束后,施工基础。质量达到优良,工期限制在20天以内。二、主体结构施工阶段该阶段是本工程的主要施工阶段,它包括:主体结构施工、外脚手架施工、围护墙砌筑。1、将主体结构划分为三个均衡的施工段,组织流水施工。流水网络支配图见主体结构分段流水施工网络支配图。质量达到优良,工程限制在120天以内。2、脚手架采纳落地架,随主体上升而逐层向上搭设。3、主体结构施工到结顶,起先砌筑内隔墙及填充墙。三、装饰施工阶段该阶段具有工作面宽、作业人员分散、多工种交叉作业、成品爱护困难等特点,是本工程施工组织和管理比较困难的阶段。它包括:屋面防水、外装饰、内抹灰、门窗安装、楼地面施工、水暖电安装及室外总体施工。工期限制在90天以内。四、清理竣工阶段该阶段工作量不大,但工作较为繁城。因此,支配20天用于工程的最终清理及竣工工作。水电安装的预埋及安装施工协作土建进行。附属工程施工与主体工程穿插进行。以上一个施工阶段各有其特点,现场施工指挥人员应统筹考虑,抓住关键工序,对施工场地,四周材料及机构设备运用合理支配,避开出现资源奢侈及延误工期。第四章施工打算及平面布置第一节定位测量1、本工程选用的测量工具为:一台J2经纬仪,二台S3水平仪,五把50M专用钢卷尺,四只IOKG线锤等。2,轴线限制:依据设计规划、业主单位供应的总平面图,引自四周的城市导线,建立现场二级平面限制网(方格网)利用二级平面限制网引测各主轴轴线。学生宿舍主轴线(7)轴/(E)轴、辅轴线(1)、(16)/(八)>(N)轴上。食堂主轴线(4)/(D)轴,辅轴线、(9)/(八)、(F)轴上。3、为了保证经有关部门复核后的坐标、水准点不至被破坏,依据本工程现场的条件,可将施工所用的坐标线,引到本建筑物外不易被破坏的地方保存起来,如围墙等建筑物上。4,垂直引线主要运用J2经纬仪,每次引线均从底层进行,为了防止仪器出现误差,运用IOKG的线锤进行每层复核。5、水平标高运用S3水平仪,配专用50米钢卷尺,为了削减误差积累要求每次测定标高均从底层指定的点起先。其次节搭设临设(见附件施工总平面图)1、依据现场的实际状况,为使施工车流和人流不影响其它标段的施工与生活。本工程施工期间进出的主要入口处设在东面中部,施工现场再分二条临时道路。具体见总平面布置图。2、依据进度支配支配,整个施工期间作业人员约有210人,依据生活区与施工区分开的原则在生活区搭设二幢平房,一幢平房作为食堂、浴室、卫生间、活动室,另一幢工作为职工宿今。施工区搭设一幢平房,作为业主、监理、项目部的办公室、会议室、险与砂浆的养护问。3、材料堆场、加工间等的布置,详见总平面布置图。木模配置、钢筋制作全部放在施工现场内进行。这样做可降低成本,提高效率,加快施工进度。第三节修建临时道路和场地(见附件施工总平面图)本工程的临时主道路和木模、钢筋制作场地实行硬化,选用300厚塘渣上铺I(X)厚碎石,浇筑12公分混凝土,以确保场地整齐、美观、便利。第四节施工现场临时水电线路的布置1、施工用水由业主供应的自来水源。结合多年施工阅历,工程施工用水量Q、现场生活用水量Qz,均小于消防用水量Qa,满意消防用水量后,即可满意施工生产、生活用水要求。而消防用水量为121./S,查表得经济流速为2.5-3.0ms,取其下限,则给水管径为:D=(4Q×1OOO/丸.s)05=(4×12×1000/3.14×2.5)05=78mm现场先装好水管,管网按枝状分布。沿现场主要道路每100m设一个消防栓,管径DN75,再用D25管接至须要用水部位。为了确保正常施工须要,现场砌一临时蓄水池,用高压水泵接入供水管。2、临时供电建设单位供应的电源已接至施工现场,并设立总配电房,我们通过架空电缆从总配电房接入工地分总配电间。整个工地沿围墙及临时道路敷设电缆沟,暗埋电缆电缆沟过大门,道路处盖板采纳加厚碎盖板。运用标准的铁制总配电箱、安排电箱、开关箱。每台设备有各自专用开关箱,实行一机一闸一爱护。现场严格依据JGJ59-99标准采纳三相五线制,职工现场专用的终端点接地的电力线路采纳TN-S接零爱护系统。依据现场实际,电源接入工地分总配电箱后,再分3路供电线路供电。第一路供应学生宿舍与木模制作间。其次路供应食堂餐厅与钢筋制作间。第三路生活区宿舍食堂等与现场办公室为照明线路。计算总用电量:动力容量:P1=(7.5+60+3*2+5+9+1.5*5+1*2+20*2)=152kwI=(0.7*152*1000)/(1.732*380*0.7)=231A电焊机容量:P2=1.08*(7.5+3*2+10+10+15+75+5+5+1.5+1)=147kwI=(0.7*147*1000)/(1.732*380*0.7)=223A室内照明:P3=1.08*15=17kwI=(0.7*17*10)(1.732*380*0.7)=26A查表约得:P1.95平方BX型导线.P295平方BX型导线.P34平方BX型导线.均可满意施工要求。第五节消防设施的配备主体施工阶段消防用水就利用施工用水,并在每隔一楼层设一水头。同时在每隔一楼层(与水头楼层相隔)的醒目处设2只灭火器,由于混凝土模板主要采纳木模板,因此在施工楼层再配备2台灭火器,以确保施工作业层的平安。第六节通迅呼叫的配备施工现场办公室安装一部同线外接电话,以解决内外通讯。同时在施工现场配备4部对讲机,用以解决现场内部的通讯。第五章施工机械的选择和布置1、本工程的主要垂直运输机械选用一台塔吊、二台固定式JMS-100角铁井架。2、混凝土搅拌机设置:每个施工流水段设置一台JS35O1.碎搅拌机及二台2001.砂浆机。3、钢筋机械:为加快施工进度,全部钢筋均在现场制作,配备钢筋弯曲机GN40A,钢筋切断机GJ-418,钢筋对焊机UN-100,钢筋调直机GJ58/4各一台。第六章与相关单位协作措施第一节总体协作任何基建工程的施工,均离不开各工种、各专业、各部门的协作。本工程依据运用功能的须要,对全部工种的专业队伍进行质量、平安、进度、文明施工、产品爱护的协调和管理。本方案听从施工管理及施工具体布置、支配两方面来加强施工的管理工作。其次节与业主及监理单位协调协作措施1、首先,本方案在施工管理组织体系上实行有效措施,确保工期质量、进度和产品相互爱护等方面的有效限制,以求项目整体目标的实现。2、建立工程协调会制度。每周二由施工单位主持,当时参与施工阶段施工各部门负责人参与,邀请建设单位及监理单位有关人员列席会议。布协调会上,总结上周施工阶段的实际状况,明确后阶段的施工支配,分析及协调解决实际施工中发生的问题。且每月由项目部发一次工程简报,通报现场质量、平安、文明施工等方面的检查状况。3、在协调会上,向建设单位及监理单位具体汇报前一阶段的施工状况及下一阶段的施工支配,并细致听取建设单位及监理单位的看法,做好会议纪要,并按建设单位及监理单位的要求细致落实各项改进看法,完成后以书面联系单形式请甲方认定。4、对工程质量管理上,对于建设单位及监理单位提出的质量整改看法,必需落实到人,完成后由建设单位及监理单位签证。第三节质量监督部门协调协作措施1、各分部分项工程在完成后,均要由质量监督部门(或监理)调查认可后方可进行下一道工序施工。2、与质量有关的各种工序施工时,要建立监理人员在场制作的制度,如混凝土试块制作,钢筋取样等。3

    注意事项

    本文(廿三里二小学施工组织设计.docx)为本站会员(王**)主动上传,优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知优知文库(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 yzwku网站版权所有

    经营许可证编号:宁ICP备2022001189号-2

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知优知文库网,我们立即给予删除!

    收起
    展开
