墙体砌筑规定.docx

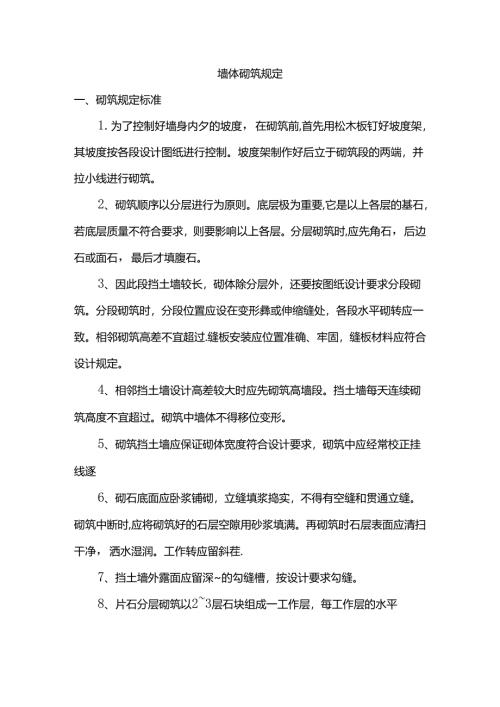

墙体砌筑规定一、砌筑规定标准1.为了控制好墙身内夕的坡度,在砌筑前,首先用松木板钉好坡度架,其坡度按各段设计图纸进行控制。坡度架制作好后立于砌筑段的两端,并拉小线进行砌筑。2、砌筑顺序以分层进行为原则。底层极为重要,它是以上各层的基石,若底层质量不符合要求,则要影响以上各层。分层砌筑时,应先角石,后边石或面石,最后才填腹石。3、因此段挡土墙较长,砌体除分层外,还要按图纸设计要求分段砌筑。分段砌筑时,分段位置应设在变形彝或伸缩缝处,各段水平砌转应一致。相邻砌筑高差不宜超过.缝板安装应位置准确、牢固,缝板材料应符合设计规定。4、相邻挡土墙设计高差较大时应先砌筑高墙段。挡土墙每天连续砌筑高度不宜超过。砌筑中墙体不得移位变形。5、砌筑挡土墙应保证砌体宽度符合设计要求,砌筑中应经常校正挂线逐6、砌石底面应卧浆铺砌,立缝填浆捣实,不得有空缝和贯通立缝。砌筑中断时,应将砌筑好的石层空隙用砂浆填满。再砌筑时石层表面应清扫干净,洒水湿润。工作转应留斜茬.7、挡土墙外露面应留深的勾缝槽,按设计要求勾缝。8、片石分层砌筑以23层石块组成一工作层,每工作层的水平缝大致平齐,竖缝应错开,不能贯通。9、外圈定位行列和转角石选择形状方正、尺寸相对较大的片石,并长短相间地与里层砌块立交接成一体,上下层石块也应交错排列,避免竖缝重合,砌隆宽度一般不应大于。10、较大的砌块应使用于下层,石块宽面朝下,石块之间均要有砂浆隔开,不得直接接触,竖链较宽时可在砂浆中塞以碎石块,但不得在砌块下面用小石子支垫.11、砌体中的石块应大小搭配、相互错学、咬接密实并备有各种小石块,作挤浆填缝之用,挤浆时可用小锤将小石子敲入缝中。12、预埋泄水管应位置准确。泄水孔每隔设一个,渗水处适当加密,上下排泄水孔应交错设置。13、泄水孔向外横坡为3%,最底层泄水管距地面高度为。进水口填级配碎石反源层进行处理.二、安全防火要求1、加强消防安全意识,施工现场必须建立健全防火检查制度和岗位责任制,配备灭火器材。2、电焊操作前,应对周边环境检查,如有易燃易爆物品,应先采取措施后施工。完工后检杳场地,无隐患后方可离去。3、仓库内一般不得使用60W以上的灯泡,工具房和工地临时宿舍不得使用100W以上的大功率照明灯具。4、施工材料的存放,保管应符合防火安全要求,因施工需要进入工程内的可燃材料,要根据工程计划限量进入并应采取可靠的防火措施。5、施工现场严禁吸烟,必要时,应设有防火措施的吸烟室。6、在施工过程坚持防火安全交底制度。7、各类电气设备、线路不准超负荷使用,接头须接牢、接实,以免线路过热或打火短路。发现问题立即处理。8、穿墙电线和靠近易燃物的电线要穿管保护,灯具与易燃物一股应保持30cm间距,大功率灯泡要加大间距。9、电焊工均应受专门培训,持证上岗。10、室内使用的单梯、双梯、高凳等工具,要符合安全技术规定。11、室内装修使用的各种涂料和粘结剂,如有挥发有毒气体,应做好通风和人员防毒作业保护工作。
