欢迎来到优知文库! | 帮助中心 分享价值,成长自我!
优知文库
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 优知文库 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    事故缺陷桩的处理措施.docx

    • 资源ID:1762306       资源大小:10.31KB        全文页数:4页
    • 资源格式: DOCX        下载积分:3金币
    快捷下载 游客一键下载
    账号登录下载
    微信登录下载
    三方登录下载: QQ登录
    二维码
    扫码关注公众号登录
    下载资源需要3金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    事故缺陷桩的处理措施.docx

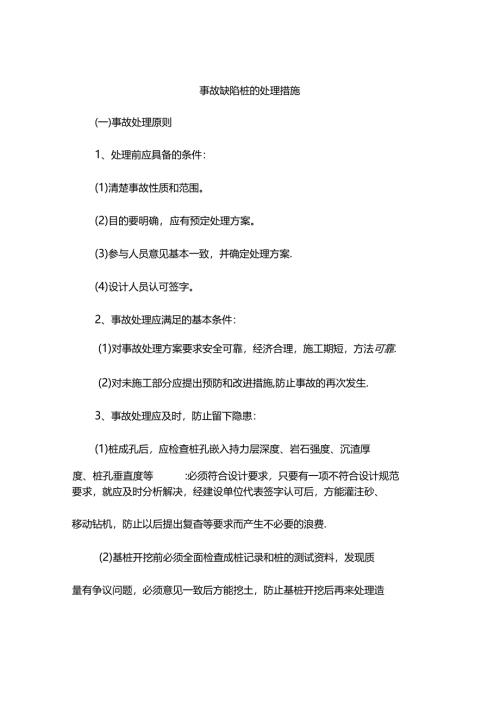

    事故缺陷桩的处理措施(一)事故处理原则1、处理前应具备的条件:(1)清楚事故性质和范围。(2)目的要明确,应有预定处理方案。(3)参与人员意见基本一致,并确定处理方案.(4)设计人员认可签字。2、事故处理应满足的基本条件:(1)对事故处理方案要求安全可靠,经济合理,施工期短,方法可靠.(2)对未施工部分应提出预防和改进措施,防止事故的再次发生.3、事故处理应及时,防止留下隐患:(1)桩成孔后,应检查桩孔嵌入持力层深度、岩石强度、沉渣厚度、桩孔垂直度等:必须符合设计要求,只要有一项不符合设计规范要求,就应及时分析解决,经建设单位代表签字认可后,方能灌注砂、移动钻机,防止以后提出复杳等要求而产生不必要的浪费.(2)基桩开挖前必须全面检查成桩记录和桩的测试资料,发现质量有争议问题,必须意见一致后方能挖土,防止基桩开挖后再来处理造成不必要的麻烦。4、应考虑事故处理对已完工程质量和后续工程的影响。如在事故处理中采取补桩,会不会损坏邻近桩等。5、选用最佳处理方案.桩基事故处理方法较多,对处理方案要进行多方面比较,选择安全可靠、经济合理和施工方便的方案。(三)常用处理方法1、扩大承台(梁)法(1)桩位偏差过大,原设计的承台(梁)断面宽度满足不了规范要求,此时采用扩大承台(梁)来处理。(2)考虑桩基共同作用,当单桩承载力达不到设计要求,可用扩大承台(梁)并考虑桩与天然地基共同分组上部结构荷载的方法。在扩大承台(梁)断面宽度的同时,要适当加大承台(梁)的配筋。2、原位复桩对在施工过程中及时发现和超声波检测出的断桩,对原桩位彻底清理后,在原位重新浇筑一根新桩。此种方法效果好,但难度大、周期长、费用高,可根据工程的重要性、地质条件、缺陷数量等因素选择采用.3、接桩法1)开挖出接桩桩头,凿去混凝土浮浆及松散层,并凿出钢筋,清洗干净后按设计规范进行接钢筋,钢筋接好后再浇混凝土至设计标高.2)嵌入式接桩当成桩中出现混凝土停浇事故后,清除已浇混凝土有困难时,可采用此法。4、补桩法桩基承台(梁)施工前补桩,如钻孑械距偏差过大,不能承受上部荷载时,可在桩与桩之间补桩。5、钻孔补强法此法适应条件是桩身混凝土严重蜂窝、离析、松散、强度不够及桩长不足,桩底沉渣过厚等事故,常用高压注浆法来处理.(1)桩身混凝土局部有离析、蜂窝时,可用钻机钻到质量缺陷下一倍桩径处,进行清洗后高压注浆。(2)桩长不足时,采用钻机钻至设计持力层标高;对桩长不足部分注浆加固。6、改变施工方法有些是因为施R顺序错误或方式工艺不当所造成的事故,处理时一方面对事故桩采取适当的补救措施;另一方面要改变错误的施工方法,(1)改变成桩施ZDI页序:如桩布置太空不便施工时,可采用间隔庄法。(2)改变成桩方法。如成孑械出现较大的地下水时,采用套管内成桩的方法。7、修改设计(1)改变桩型。当地质资料与实际情况不符时,造成桩基事故,可采用改变桩型的方法处理,如灌注桩成桩困难时,可采用预制桩.(2)改变桩位。灌注桩出现废班或遇到地下管线障碍,可改变桩位方法处理。(3)上部结构卸荷.有些重大桩基事故处理困难,耗资巨大,只有采取削减建筑层数或用轻质材料代替原设计材料,以减轻上部结构荷载的方法。

    注意事项

    本文(事故缺陷桩的处理措施.docx)为本站会员(王**)主动上传,优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知优知文库(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 yzwku网站版权所有

    经营许可证编号:宁ICP备2022001189号-2

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。优知文库仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知优知文库网,我们立即给予删除!

    收起
    展开
